佛山市福能发电有限公司4#燃机及发电机大修工程
作者:卞乔治 来源:南港动力470
    23年11月底,佛山市福能发电有限公司正式启动了其4#燃气轮机与发电机的检修项目。南京南港公司在前期筹备阶段,通过精心组织和协调,施工人员与各类专业施工机具有序抵达现场,为接下来的作业做好充足准备。
    广东佛山的冬季气候宜人,电厂周边芒果树繁茂葱郁,适宜的气温为施工团队提供了良好的工作环境,也预示着一场旨在打造精品检修项目的战役正当时。至12月1日,检修工程正式拉开了帷幕,并严格确保工期目标的实现。燃气轮机本体检修与发电机抽转子工作同步进行,各施工小组按照既定分工,井然有序地投入到各自负责的检修任务中。
    按照预定的时间节点,一周后,发电机转子成功从定子内抽出,并安全吊装至专用运输工装上,由业主方运往转子维修厂进行深度维修。两周之后,燃气轮机转子亦顺利出缸,施工现场各项工作有条不紊、稳中有序推进。
    燃机检修项目并不仅限于预先确定的检修项目内容,更强调对整套机组的状态进行全面深入的评估。例如,在燃气轮机本体打开及转子吊出后,现场工程技术人员对机组进行了全面的检查和评估。发现了诸如排气室前端整体向左偏移而引起的排气室与透平排气缸干涉,以及排气室前饶性密封插片扭曲变形等隐蔽问题。经分析,这些问题源于原排气烟道膨胀节设计安装不合理,导致膨胀节失去应有的压缩功能。在运行过程中排气烟道受热向左侧膨胀进导致排气室位置发生偏移。发现故障根源后,现场拆除了原有膨胀节,重新对排气室进行找中使其恢复原位,并重新设计安装了新的膨胀节,确保在运行过程中此膨胀节能够具备应有的压缩功能,有效解决了这一潜在的安全隐患。
    目前,佛山福能燃机与发电机的大修项目正如火如荼地进行,每日晨会制度保证了信息沟通顺畅和安全技术交底明确,现场工具管理得当。各项关键工序进展顺利:各缸体螺栓已顺利完成拆卸,燃机上半缸体拆除完毕,燃机转子平稳吊装至检修平台等。
    总之,要在燃气轮机发电机组检修项目中取得卓越成效,不仅需精准完成计划内的工作任务,更要在机组解体检修之际,全面排查并解决潜藏的问题,以降低未来运行中的故障率。佛山福能发电有限公司此次大修工程正是秉持这一原则,全力以赴确保每一环节的工作质量与安全性,确保检修工程的圆满成功。


广东冬季适宜的工作环境



每日晨会



现场工具箱

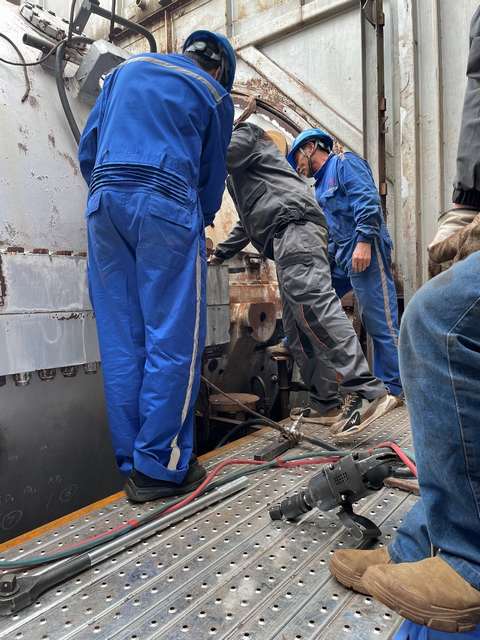

燃机缸体螺栓拆卸

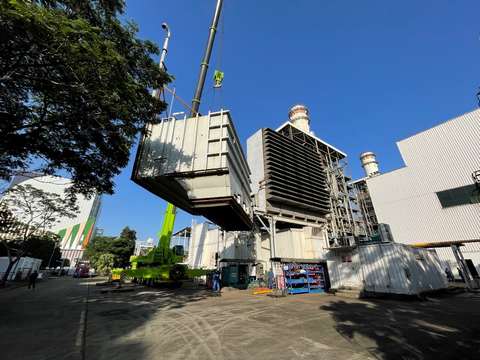

进气弯头起吊中



燃机上半缸体拆卸完成

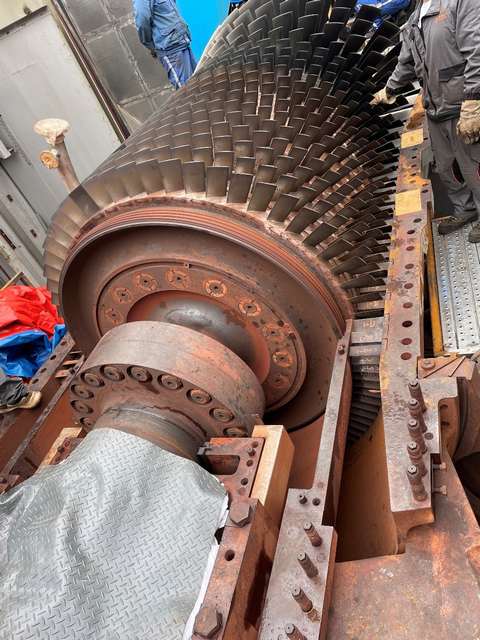

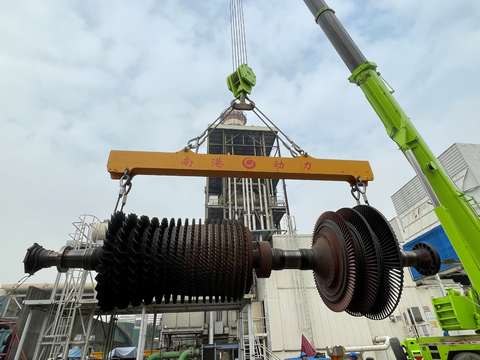

燃机转子顺利出缸



燃机转子平稳就位至检修平台

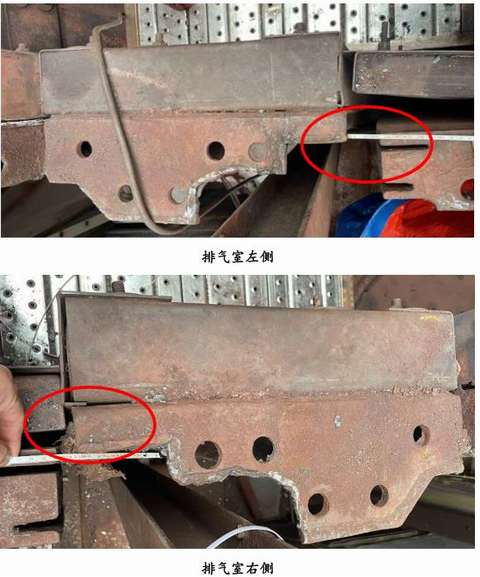

排气室左右两侧偏差大

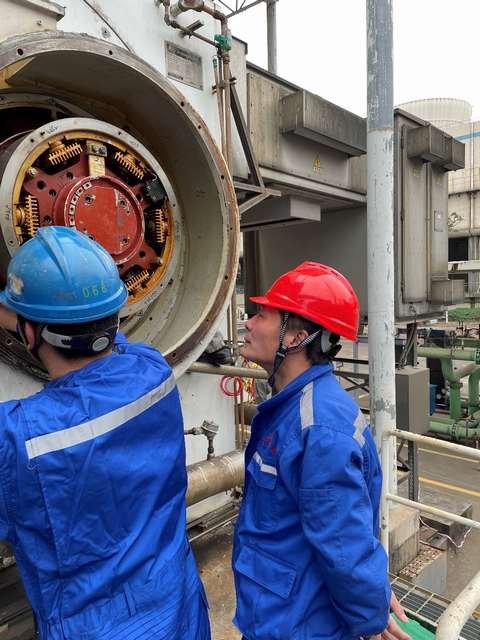

发电机抽转子前检查

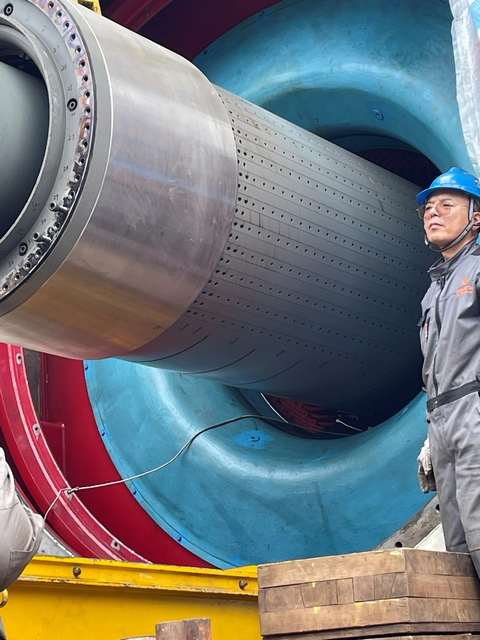

发电机转子抽出过程中

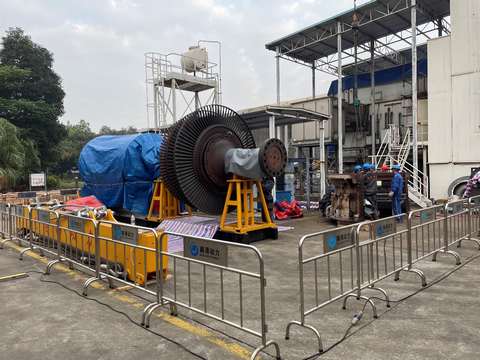

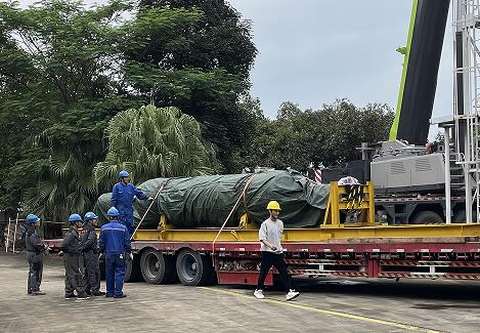

发电机转子平稳装车



    照片提供:卞乔治





关键词:南京南港 佛山福能 检修
