广州协鑫蓝天燃气发电厂PG9171E型#1燃机大修完工
作者:胡志兴 来源:南港动力729
    广州蓝天燃气发电有限公司PG9171E型燃机1号机大修工作由南京南港动力设备安装有限公司检修队负责施工,检修工作于2022年12月31日正式开工,本次检修工作在南京南港动力设备安装公司全体检修人员的共同努力下,以及蓝天燃机电厂有关领导和工程技术人员的密切配合下,整个大修工作于2023年2月7日圆满完成。2月8日机组开始进入大修后的分部调试及整体调试。机组带负荷运行试验于2月10日进行,经带满负荷运行试验,机组运行一切正常。
    在此次大修工作中,根据要求,我们对燃机转子,缸体,燃烧系统各部件进行了全面的检查, 本次检修除了对燃烧部件,热通道部件进行检查外,对在检修中发现的缺陷进行消除。
此次检修消除的几个缺陷
    1、此次大修检查发现透平一级喷嘴裂纹超出GE标准,为运行安全起见,建议电厂更换了透平一级喷嘴。旧的喷嘴送修后作为下次检修备件。
    2、更换了透平三级动叶、三级喷嘴和三级复环,主要是喷嘴和复环的使用周期已接近维修期,到下次大修时间较长,所以此次检修更换了三级动叶,三级喷嘴和三级复环。
    3、此次检修最主要的一个项目就是要更换压气机转子的一级动叶,因为在此前的超声波检查中发现压气机一级动叶其中有一片叶片根部存在一处裂纹隐患,为了运行安全,必须将压气机一级动叶更换为新的,新动叶的根部与原来旧的动叶相比,根部的结构有所改进。
    4、此次大修根据协议要求还更换了压气机一级静叶。
    5、对压气机转子拉杆螺拴的螺母冲铆点移位进行了处理。
    6、此次大修期间还对液力变扭器进行了整体拆下后送专业厂家进行大修。
    机组大修完成后,机组的带负荷整机试验开机投运一次成功,机组运行状况良好,用户对此感到满意。

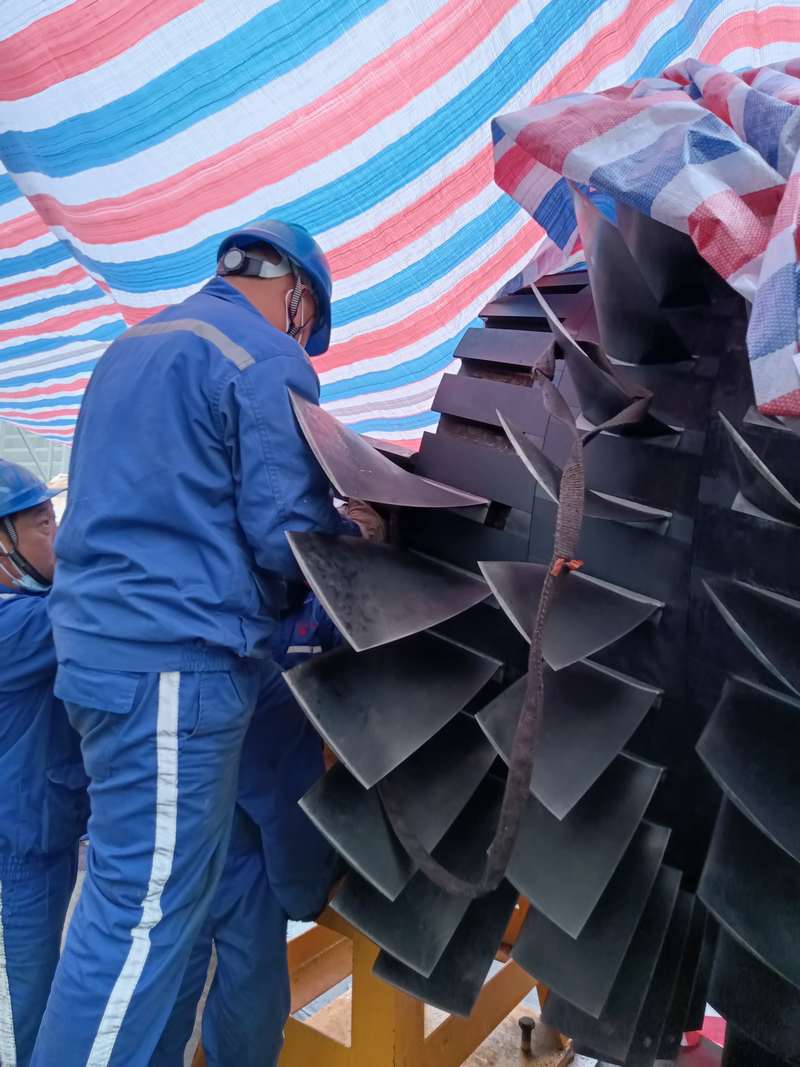

压气机动叶拆卸中

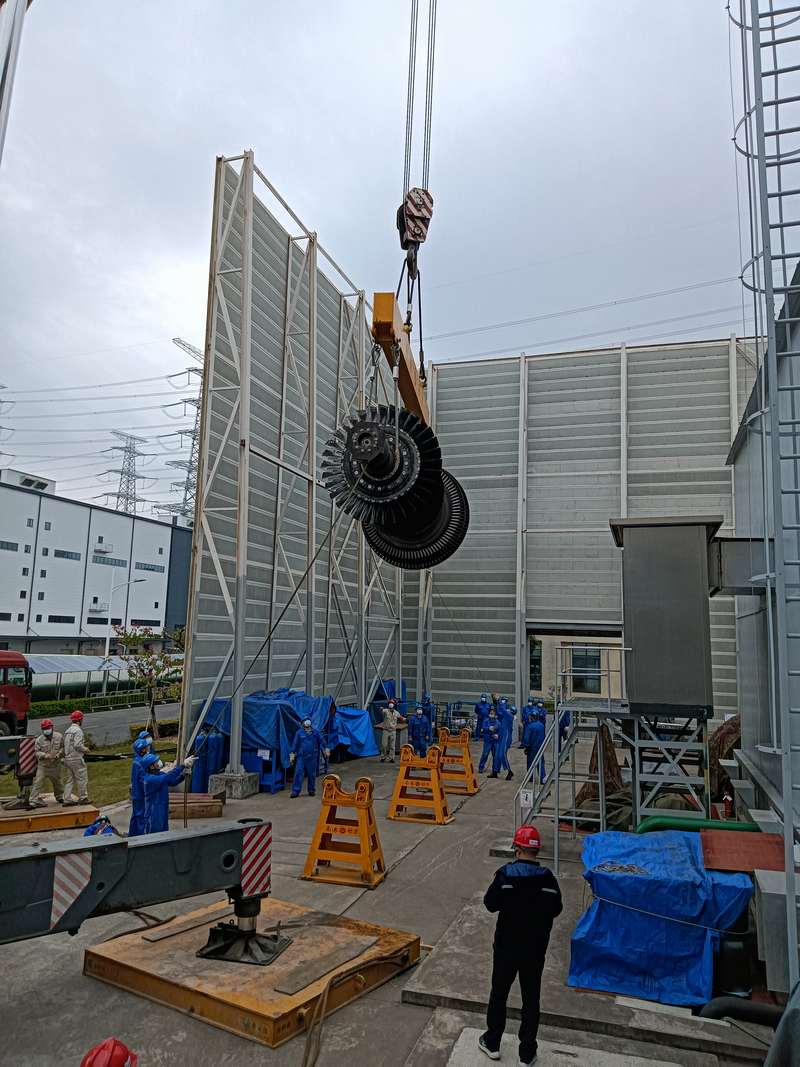

转子吊装中

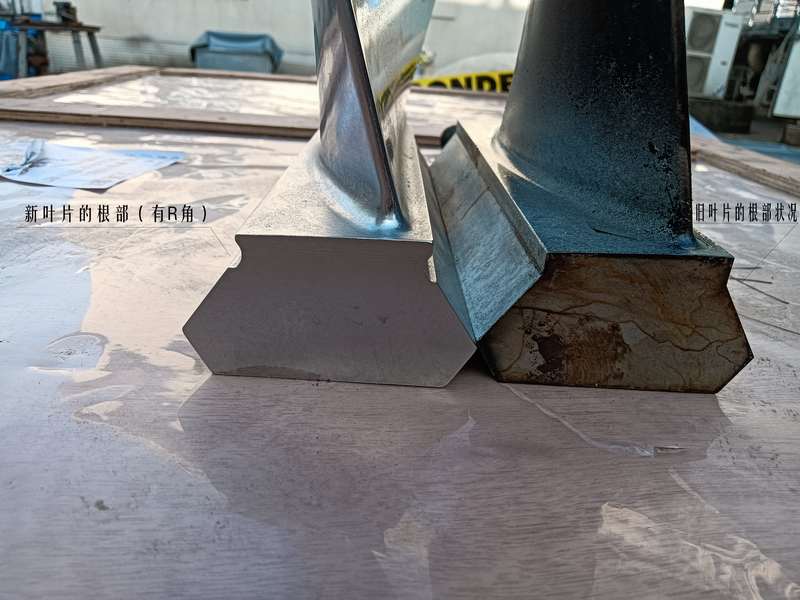

新旧压气机一级动叶叶根比较

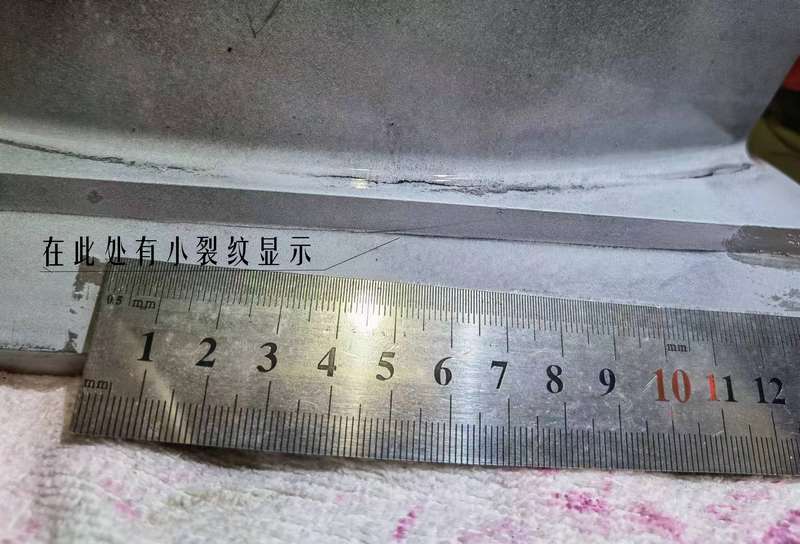

压气机一动出现的裂纹处

压气机转子拉杆螺拴上螺帽样冲眼移位处理

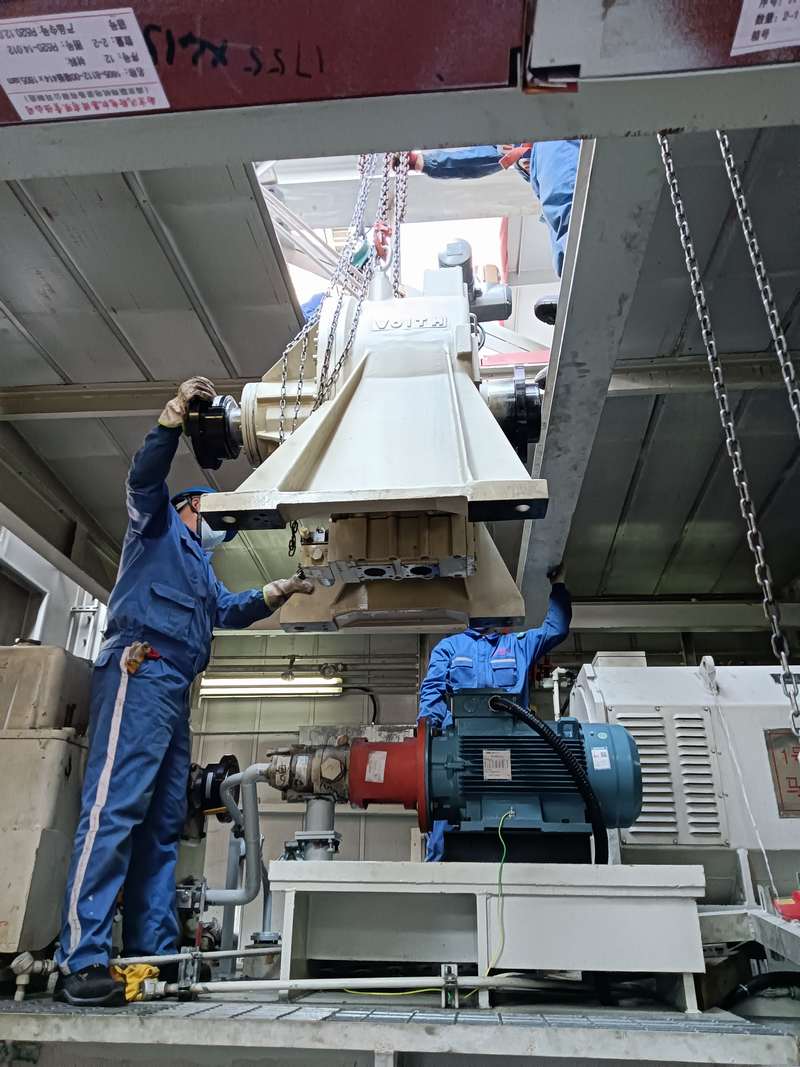

液力变扭器修后复装中

    照片提供:胡志兴

关键词:广州蓝天 PG9171E 大修
