技术追求卓越 服务臻于至善
作者:周亮 来源:南港动力1249
    内蒙古苏里格燃气电厂恢复调峰运行技术改造项目是南京南港动力设备安装有限公司2021年年初第一个区别于常规检修项目的技改项目,项目涉及两套9E燃气轮发电机组的检修和调试工作,内蒙古苏里格燃气发电有限责任公司成立于2004年5月21日,建设规模为2×185MW级燃气—蒸汽联合循环发电机组。
    第一套燃气-蒸汽联合循环机组于2006年4月24日顺利通过72+24小时试运并移交生产;第二套燃气-蒸汽联合循环机组于2006年8月24日顺利通过72+24小时试运并移交生产;2009年9月两套机组停运。截止2015年4月30日机组的运行小时数为:1号燃机19285小时,2号燃机16797小时。

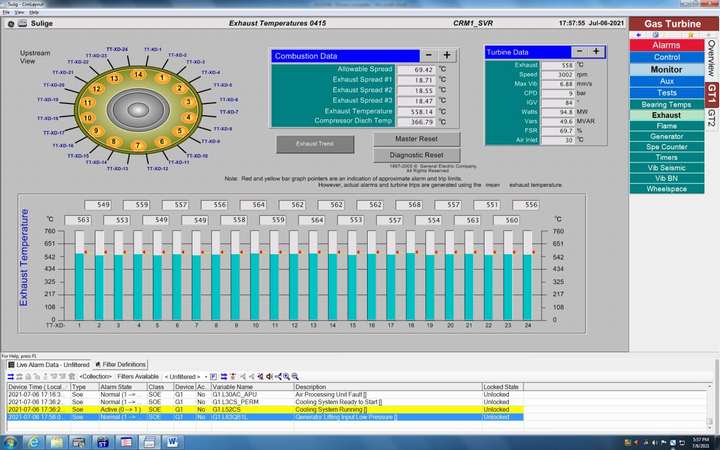

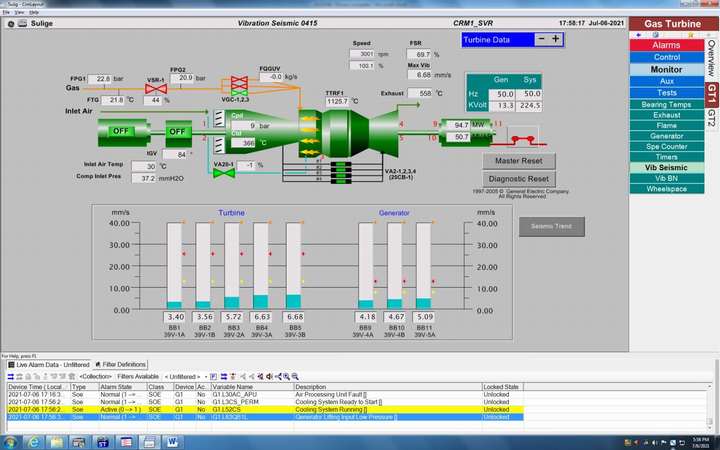

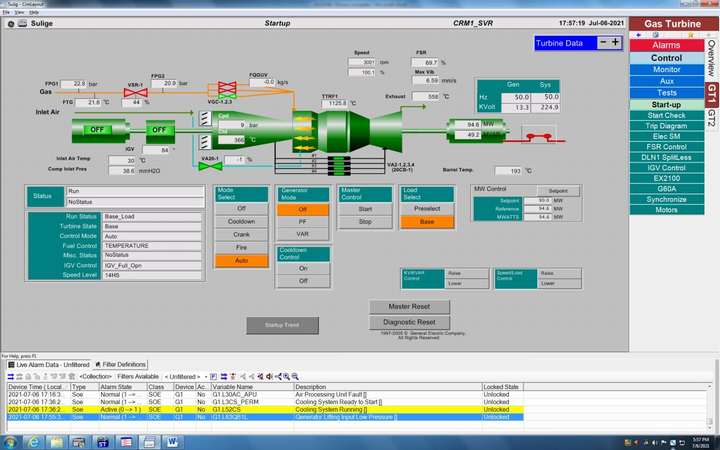

    2021年3月23日我公司开始执行1号燃机扩大性中修项目施工,工作内容包含启动系统、闭冷水系统、CO2消防系统、抽油烟系统、润滑油系统、冷却密封空气系统、天然气系统、进气系统、燃烧系统、2号轴承、压气机部分、燃机转子、透平部分、电气部分、控制系统、发电机等做了全面修理和检查工作。4月30日完成1号燃机全部检修工作,5月5日1号燃机进入静态调试阶段,5月16日1号燃机进入动态调试,5月24日1号燃机点火定速,5月27日完成发电机励磁、空载、短路试验。6月26日1号燃机并网成功,7月3日1号燃机基本负荷进入72小时试运行7月6日完成72小时基本负荷运行各运行参数正常。

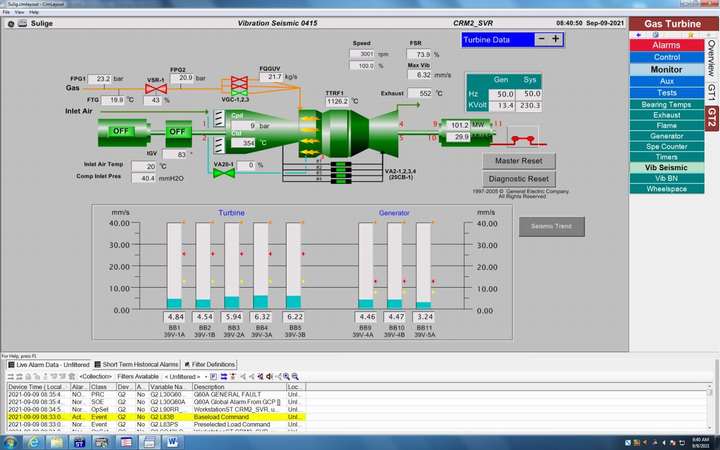

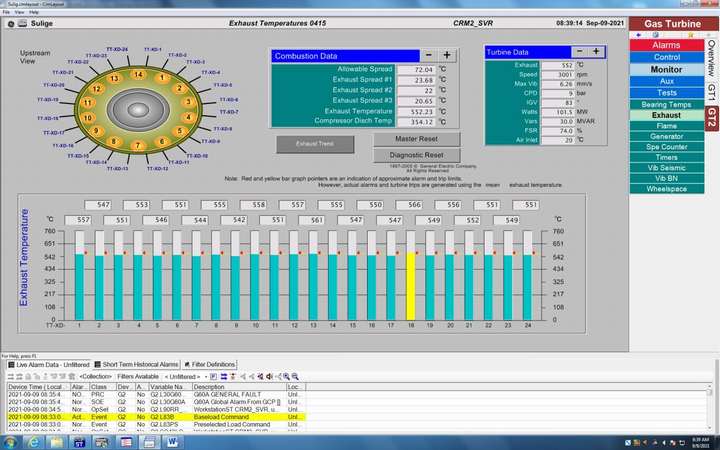

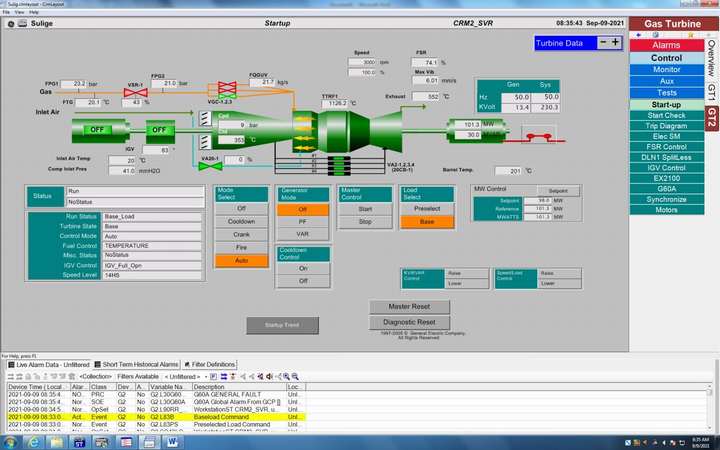

    2021年4月15日我公司开始执行2号燃机扩大性小修项目施工,工作内容包含启动系统、闭冷水系统、CO2消防系统、抽油烟系统、润滑油系统、冷却密封空气系统、天然气系统、进气系统、燃烧系统、电气部分、控制系统、发电机等做了全面修理和检查工作。5月30日完成2号燃机全部检修工作。6月20日2号燃机进入静态调试阶段,7月14日2号燃机进行高速盘车试验。8月31日2号燃机点火定速,9月7日2号燃机并网,9月19日2号燃机基本负荷进入72+24小时试运行9月23日完成72+24小时满负荷运行各运行参数正常。
    内蒙古苏里格燃气电厂恢复调峰运行技术改造项目在设备机组停机时间长,检修内容多,物资设备采购量大,时间紧、任务重、技术要求高、人员紧张、疫情影响等困难下未发生一起安全和质量生产事故,顺利完成技改项目合同内各项检修和调试工作,得到业主方的充分肯定和认可。

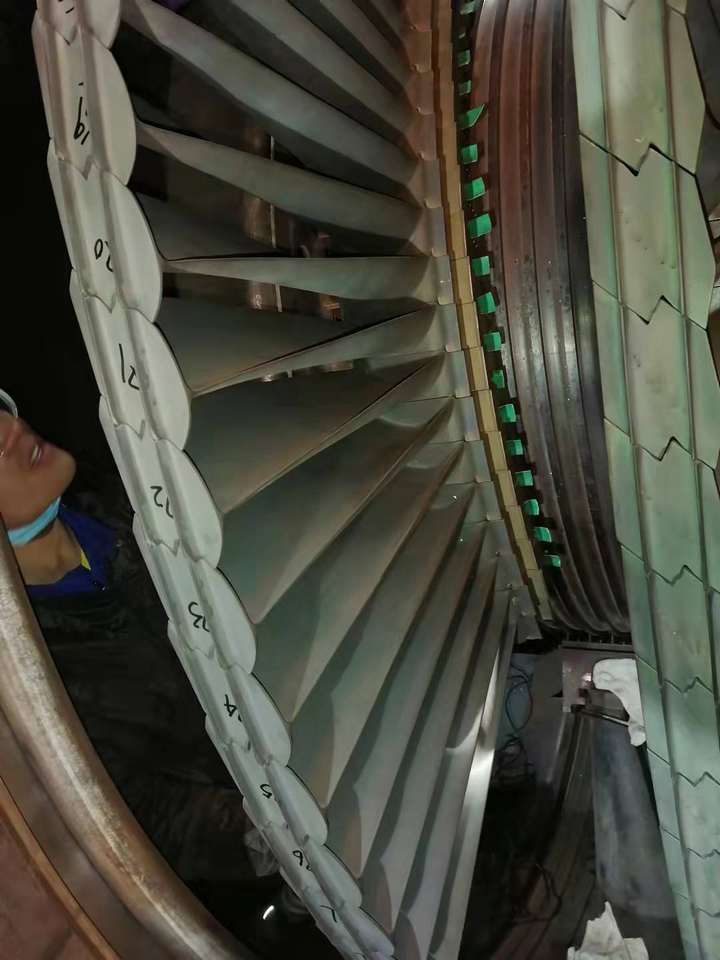

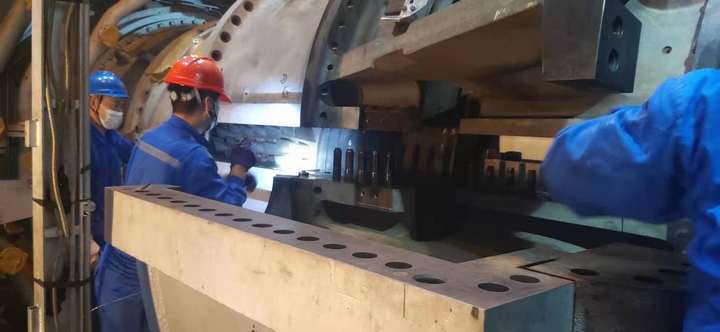

燃机更换透平转子三级动叶

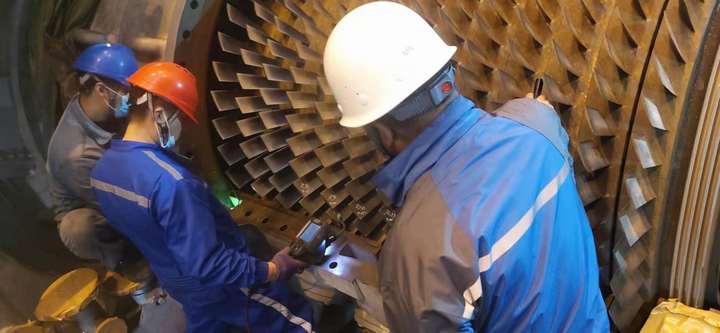

燃机盖缸前内窥镜检查





燃机压气机后缸盖缸





燃机压气机排气缸盖缸





燃机透平盖缸

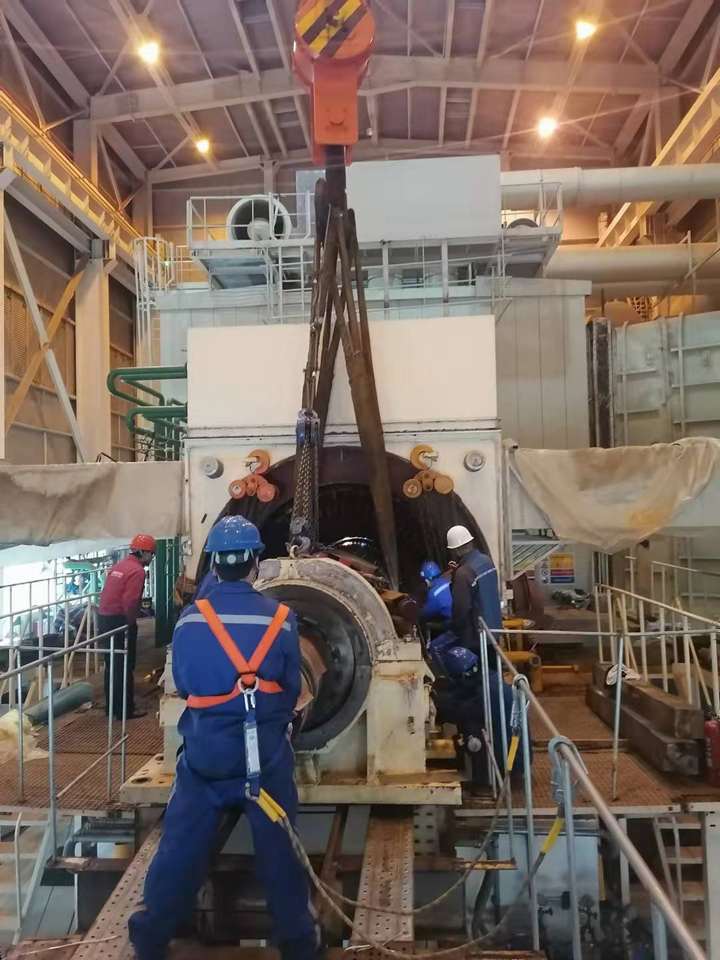

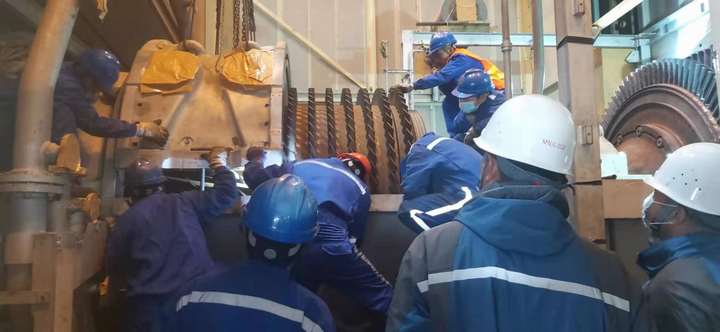

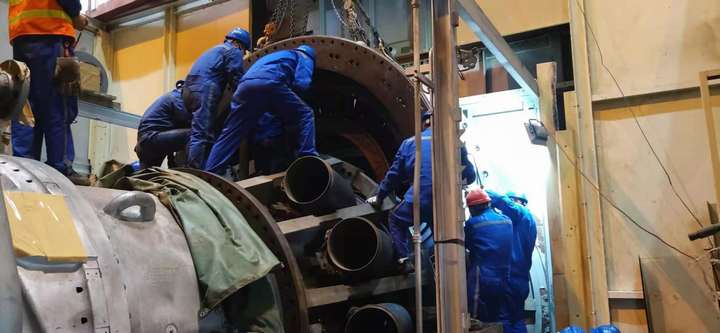

燃机发电机抽转子检查



















照片提供:周亮
