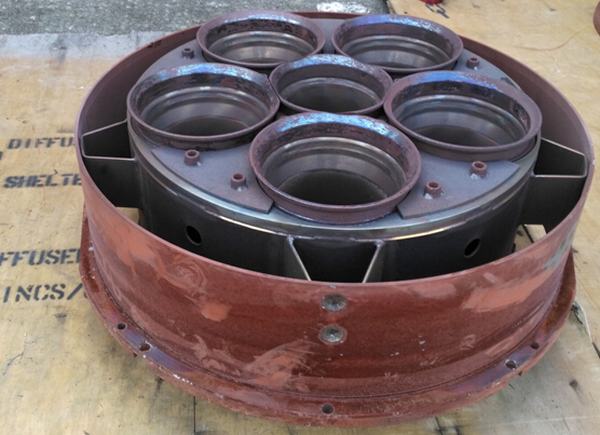

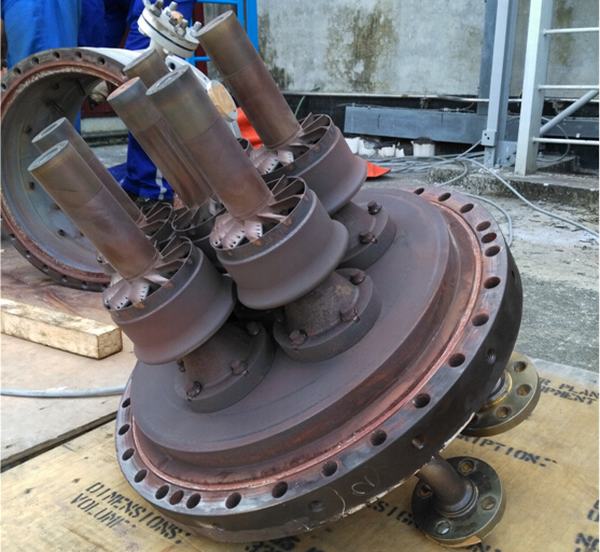

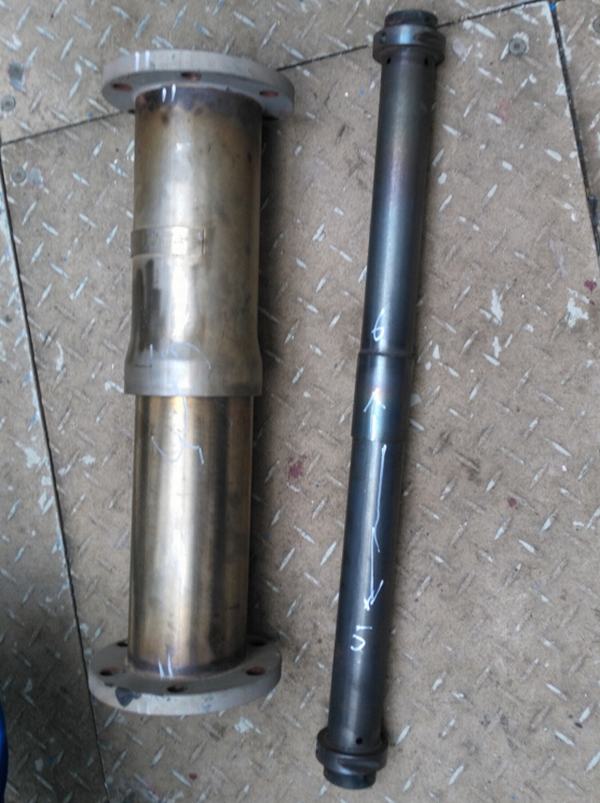

深冬时节,我们来到孟加拉国波拉225MW燃气蒸汽联合循环电厂,在国内虽已是寒冬季节,但孟加拉的天气却是温暖如春。进入电厂的道路两旁,是那原生态的稻田,高高的椰子树,香蕉树等。 我们这次进行检修的机组是我公司与四川成达公司签订的二台6FA燃机的小修工程,此次小修工程是我公司首次对6FA机组进行检修,在南京南港动力设备安装公司全体检修人员的共同努力,以及成达公司有关领导和工程技术人员的密切配合下,小修工程按计划圆满完成。此次小修工程原计划在不开透平缸的情况下对过渡段进行更换,按GE提供的燃烧检查工艺过程说明,过渡段可从燃烧缸安装孔吊出来,但在实际拆检中发现,过渡段从燃烧缸安装孔是出不来的,燃烧安装孔直径是560mm,而过渡段的出口宽度达870mm,就是把它歪过来也出不来。因此,对于6FA机组小修如要更换过渡段,就必须开透平缸。 本次检修工作所完成的主要检修项目如下: 对燃料喷嘴进行了检查,更换了6个一次燃料喷嘴端盖。

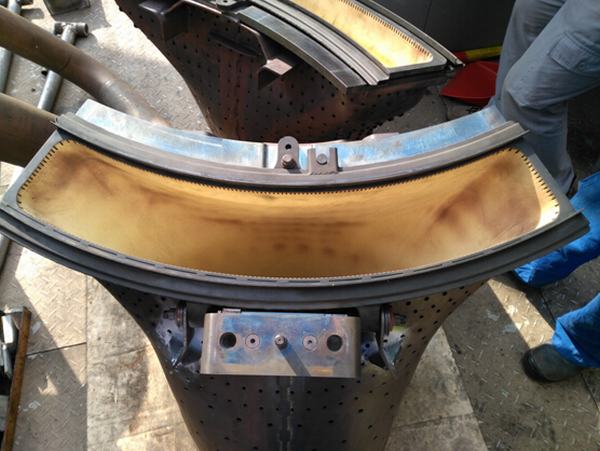

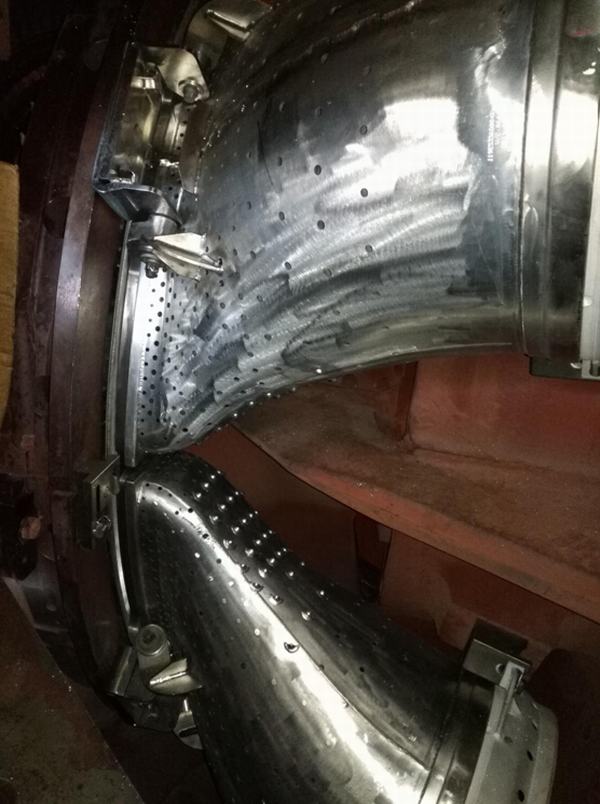

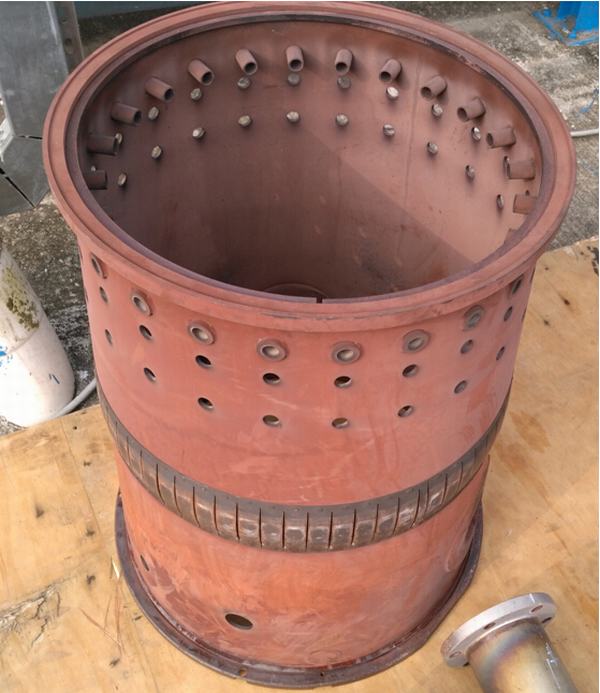

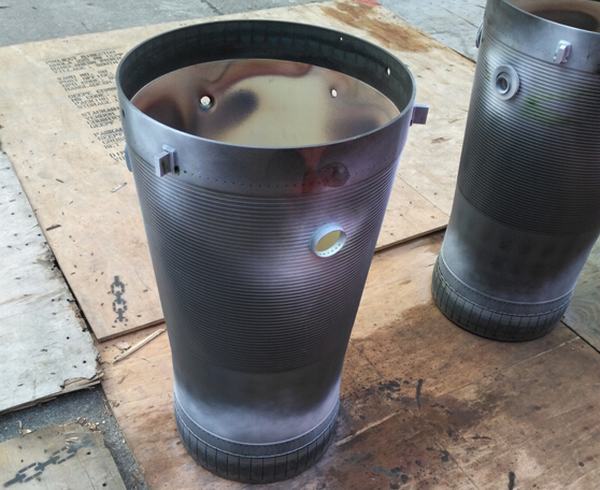

对联焰管、火焰筒、过渡段等燃烧部件进行了检查,更换了6个新的火焰筒罩盖,更换了6个火焰筒,更换了6个过渡段。更换了6个内联焰管和6个外联焰管等有关部件。

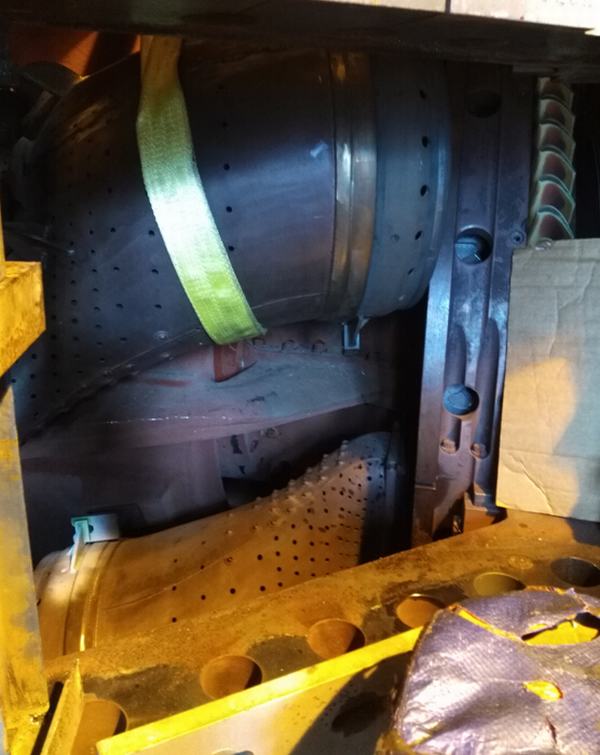

在此次燃烧检查工作中,为加快工作进度,提供工作效率,我们根据现场工作条件,在揭开透平缸后按照拆出过渡段所需缸体顶起高度,现场制作专门顶起装置,在透平缸顶起后不吊走的情况下,将过渡段从缸体中拆出并更换新的过渡段。 此次检修工作,是我们对一种新的机型在原来安装的基础上对该机组的维护保养技术的进一步拓展和提高。
