德清德能天然气发电有限公司-PG6581B型#1燃机低氮改造工作圆满结束
作者:胡志兴 来源:南港动力3096

    2015年11月5日我们来到德清德能天然气发电有限公司燃机电厂,这期间虽是寒冬,但电厂道路两旁的樟树显得郁郁葱葱,电厂的环境还真是写满春意。
    德清德能燃机电厂PG6581B型1号燃机低氮燃烧系统改造工作,由南京南港动力设备安装有限公司检修队负责施工,改造工作于2015年11月6日正式开工,在南京南港动力设备安装公司全体检修人员的共同努力,以及南电中山电力有限公司有关领导和工程技术人员及参加低氮改造的GE现场工程技术人员的密切配合下,低氮燃烧系统改造设备安装工作于2015年12月6日如期圆满完成。由于电厂其他方面的原因,DLN改造施工完成后,只对机组进行了分部调试,现分部调试工作全部完成,机组在进行全速空载调试试验后。机组的燃烧调整工作于2016年1月10日全部完成,机组可投入正常运行。
    本次低氮燃烧系统改造工作所完成的主要检修项目如下:
    1、对燃料喷嘴进行了检查,并整体更换了全部的燃料喷嘴。
    2、对联焰管、火焰筒、过渡段等燃烧部件进行了检查,更换了新的联焰管,火焰筒,导流套
    3、更换了全部燃烧缸。
    4、对原来的燃烧系统进行了拆除
    5、对拆除的原燃油管,雾化空气管进行了管口封堵。
    6、对压气机五级抽气管进行了改造
    7、对火检器冷却水管进行了改造
    8、对冷却密封空气系统进行了检查
    9、对排气烟道加装了压力测量元件
    10、对机组在运行中存在的有关缺陷进行了处理。
    11、对机组所有一次元件进行了检查
    12、对机组所有新增压力变送器及压力开关进行了标定及校验
    13、对机组中的可燃气体探头进行了标定并更换了有问题的探头。

    经过此次低氮燃烧改造后,机组燃烧系统已焕然一新。
    本次改造,对该机燃烧系统进行了低氮燃烧改造在某些方面有了一些新的要求,此次低氮改造与先前其他电厂进行的低氮改造在系统的改造施工相比,在新的火焰检测器位置增加了一路清吹管。在清吹管的布置中,为了使用户在运行操作中更为方便,我们对管路布置在不影响其使用效果的情况下,将管路操作阀的位置布置得更合理。
    在此次改造工作中,为配合DLN改造中的燃料支管的布置拆装方便起见,对压气机五级抽气管进行了改造换新。并在阀站清吹管路中增加一个排污管口。
    机组DLN改造完成后,机组完成了电气控制的分部调试,并于2016年1月10日全部完成带负荷燃烧调整工作,机组整机试运一切正常。经过此次低氮改造后,由于更换了新的燃烧系统部件,机组原来的燃烧分散度偏大的故障也得以排除。

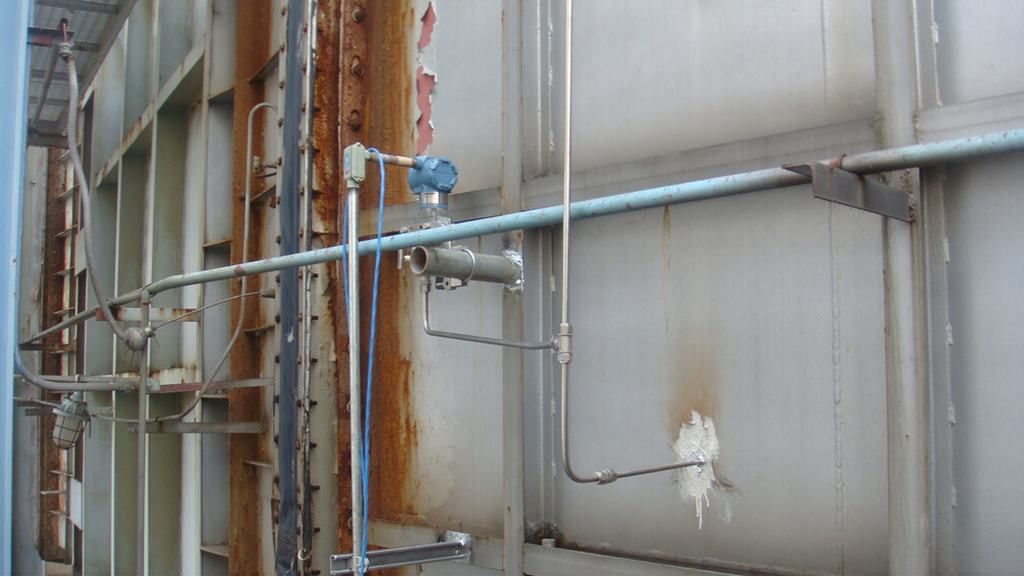

#1燃机新装的96EP-1

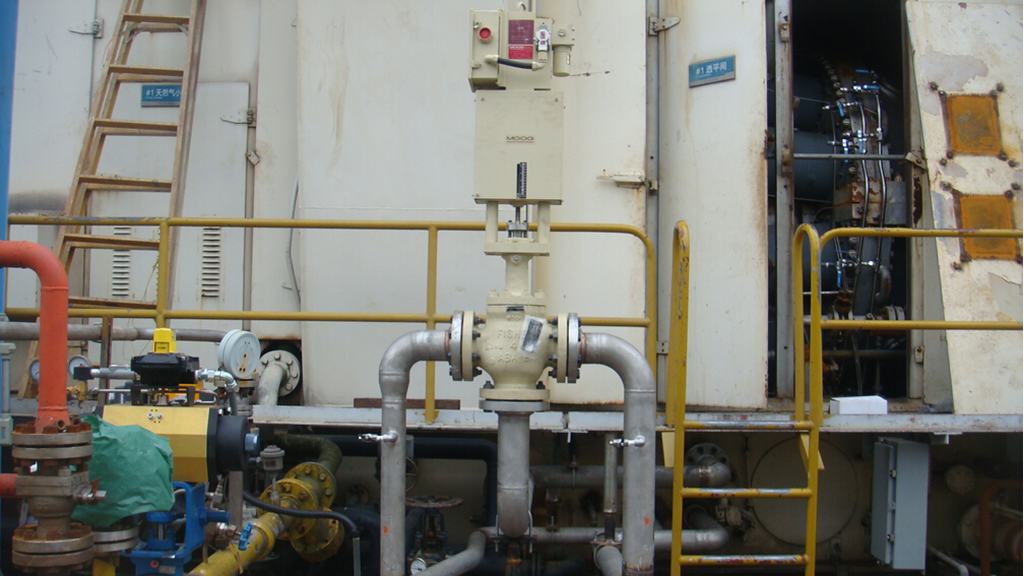

新装的天然气分配阀



德清电厂一角



照片提供:胡志兴



关键词:低氮改造 德清德能 DLN改造
