大唐宝昌燃气发电厂PG9171E型#5燃机大修工作圆满结束
作者:胡志兴 来源:南港动力4922

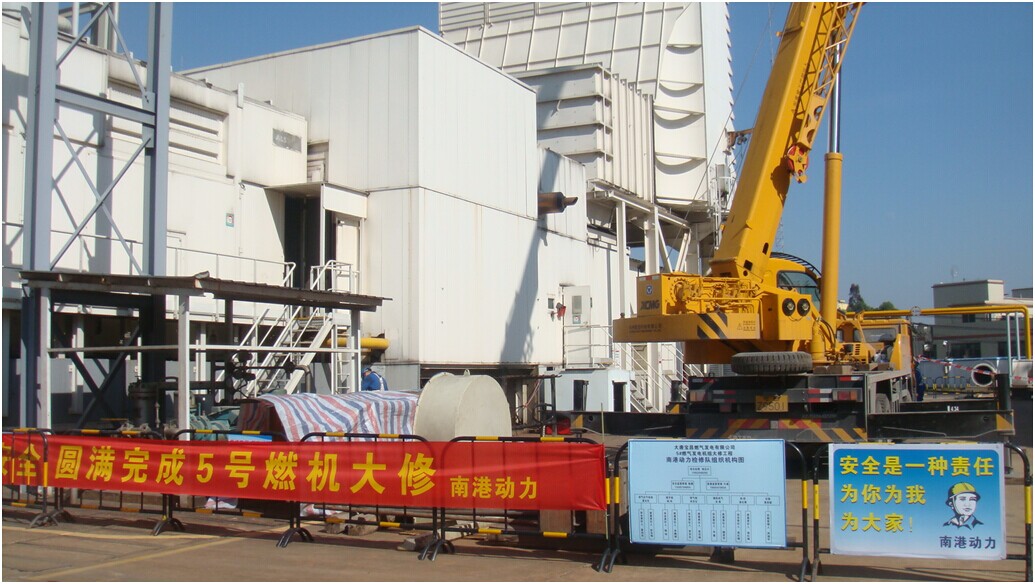

    虽说是寒冬季节,可在深圳大唐宝昌燃气发电有限公司电厂内,仍然有着春的气息,厂区道路旁是那青青的龙眼树,还有挂着一些青芒果的绿油油的芒果树,你看路边还有那开着小花的野草,在这里到处都有着春的气息。
    在党的十八届三中全会的精神鼓舞下,大唐宝昌燃气发电有限公司PG9171E型5号燃机大修工作于2014年12月27日正式开工,本次大修按合同规定的检修工期为60天,在南京南港动力设备安装公司全体检修人员的共同努力,以及宝昌燃机发电有限公司有关领导和工程技术人员的密切配合下,大修工作于2015年2月11日如期圆满完成。2015年2月12日机组进行分部调试,2月13日调试完成并点火运行一次成功。2月14日机组投入正常带负荷运行。
    本次检修工作所完成的主要检修项目如下:
    1、对燃料喷嘴进行了检查
    2、对联焰管、火焰筒、过渡段等燃烧部件进行了检查,更换了14个新的火焰筒

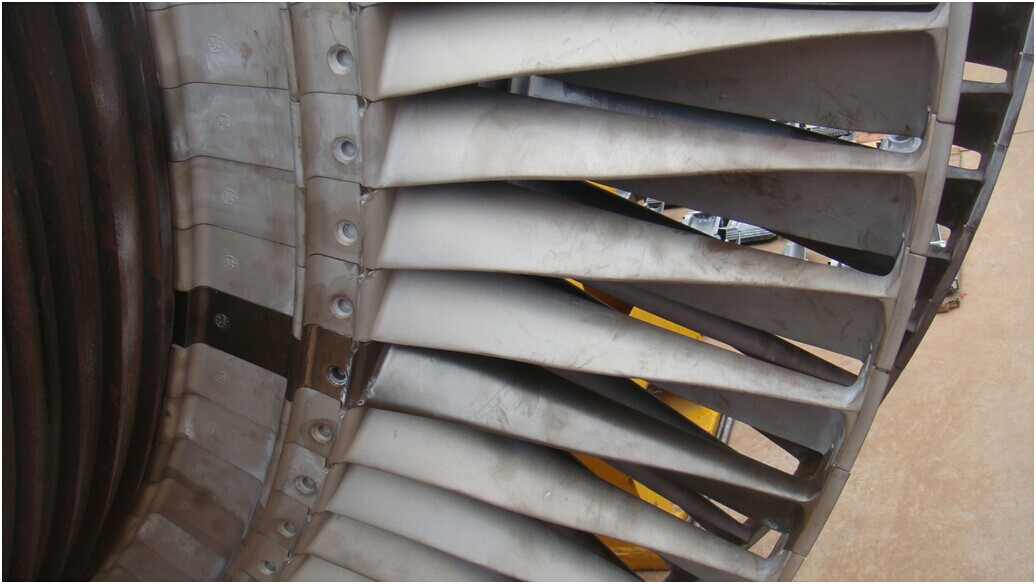

    3、对压气机IGV叶片进行了检查。
    4、更换了压气机一级静叶

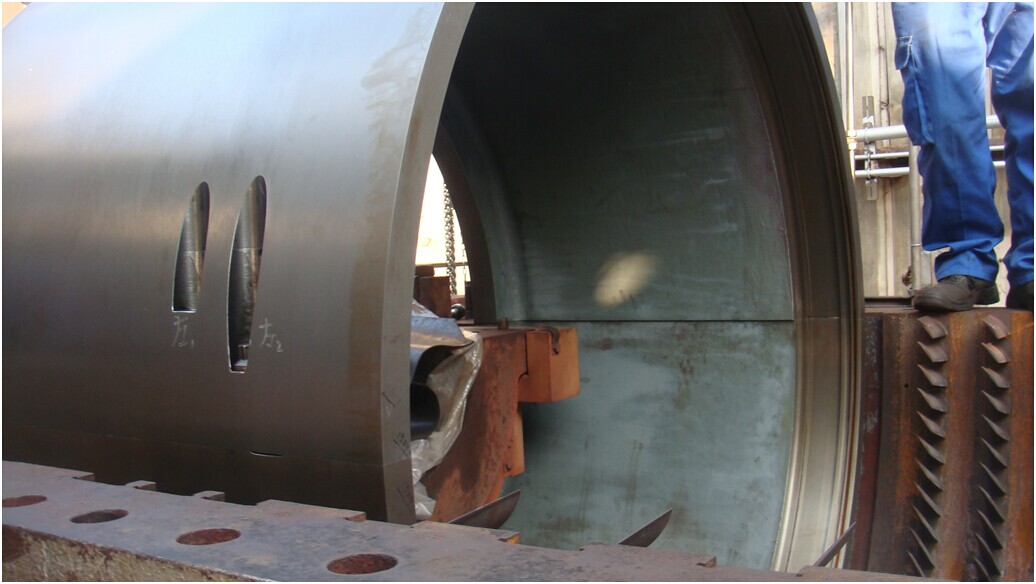

    5、更换了压气机排气内缸
    6、对透平一、二、三级喷嘴进行了检查
    7、更换了透平一、二、三、级喷嘴。
    8、对透平一级、二级、三级动叶进行了检查。
    9、更换了透平一、二级动叶。
    10、对透平一级、二级、三级复环行了检查。
    11、更换了透平一、二级复环
    12、对透平动静间隙进行了检查测量。
    13、对滑油系统有关部件进行了检查更换了滑油滤芯。

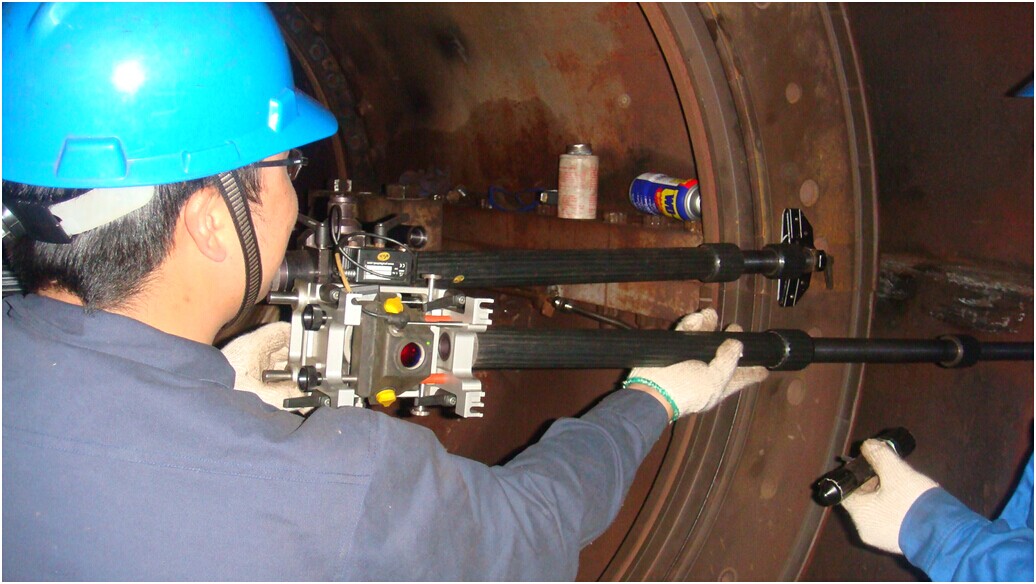

    14、对透平缸体和轴承座进行了激光找中检查测量
    15、对透平#2,#3轴承座中心进行了调整
    16、对冷却水泵马达进行了拆检
    17、对进气系统进行了检查
    18、对冷却密封空气系统进行了检查
    19、对IGV有关间隙进行了检测
    20、对排气室内板及排气扩压段进行了修补

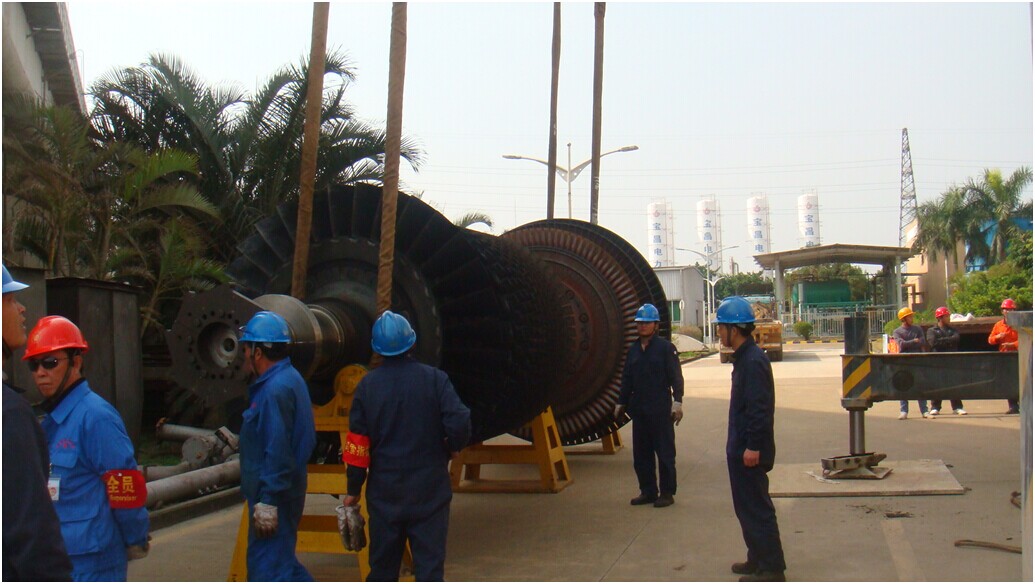

    21、对发电机进行了抽转子检查
    22、对机组在运行中存在的有关缺陷进行了处理。
    23、对机组所有一次元件进行了检查
    24、对机组所有压力表及压力开关进行了标定及校验
    25、对机组中的本特利测轴振探头进行了增改

    经过此次大修后,机组在试运一次点火成功。机组在正常运行过程中一切正常。
本次大修除主机外,辅机及热控项目多,要求高,工作量大。除了大修规范所要求的对进、排气,燃烧,透平等进行了系统的检查外,还对燃机缸体和轴承座进行了激光找中检查测量,并对轴承座进行了中心调整。
在此次检修工作中,还对透平缸和透平排气缸垂直面的水平两侧的缝隙漏气进行了处理。
    我们对每个员工的要求是,我们要始终如一的做好每一次工程,并通过我们的努力,使我们的工作水平不断提高,从而使用户对我们工作的满意度进一步提高。
