马来项目现场汇报20150123
作者:何毅 来源:南港动力4347

    感谢领导对现场的关心,现场工作在紧张进行中。由于经常下雨影响土建施工和我们的安装进度,工程比原计划晚了1个月。
    目前的工作情况:
    1. 主机:已完成轴系初找中,在完成进气系统和进滑油后可以进行最终找中。

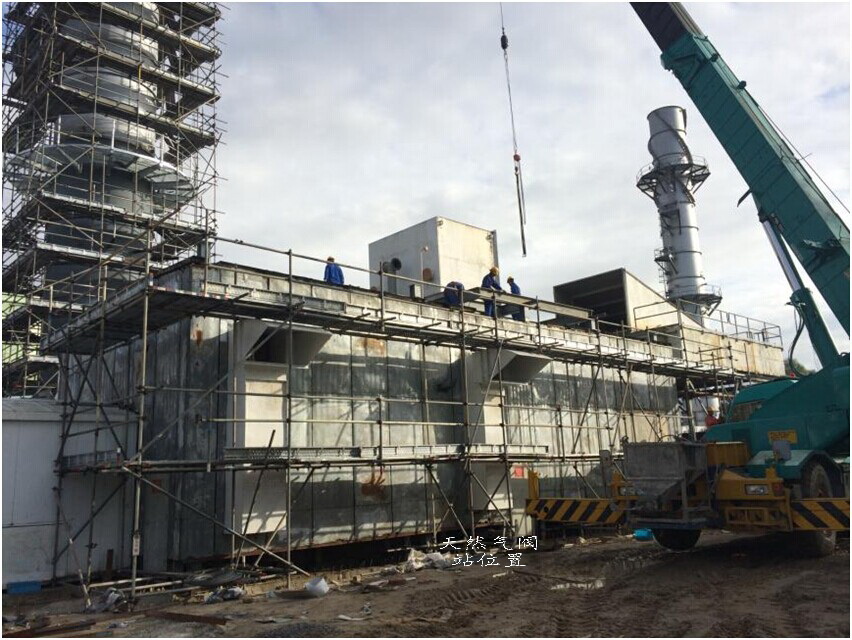

    2. 燃机罩壳:已完成钢结构、墙板安装,正在进行墙板间密封条安装,完成后还需要安装外防护板。罩壳顶部的88BT、88TK等还未安装。见下图
    3. 进气系统:弯头已就位,过滤室已就位正在焊接,进气消音器和过度段今天就位。

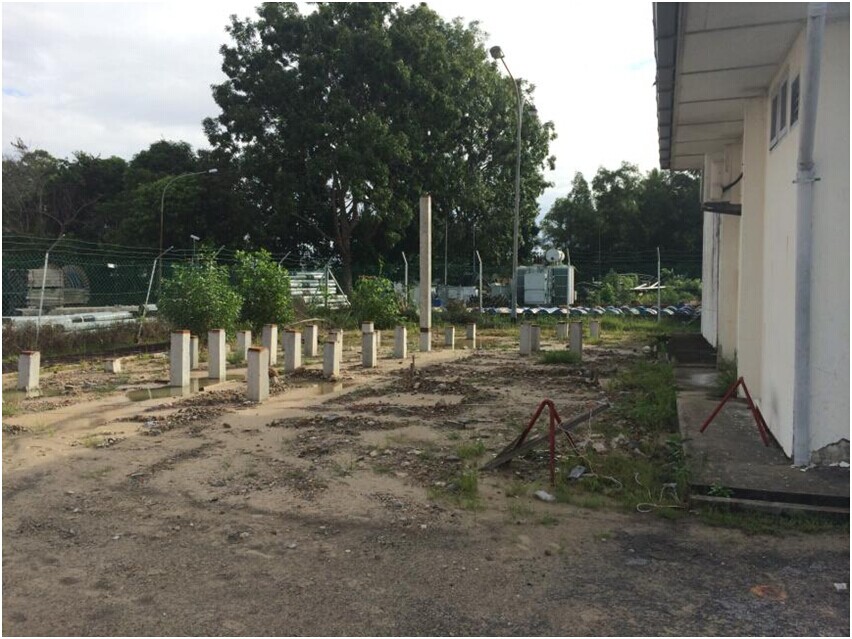

    4. 天然气阀站:由于场地作为施工场地,暂时还未基础施工,需要等罩壳安装完成后进行。

pic

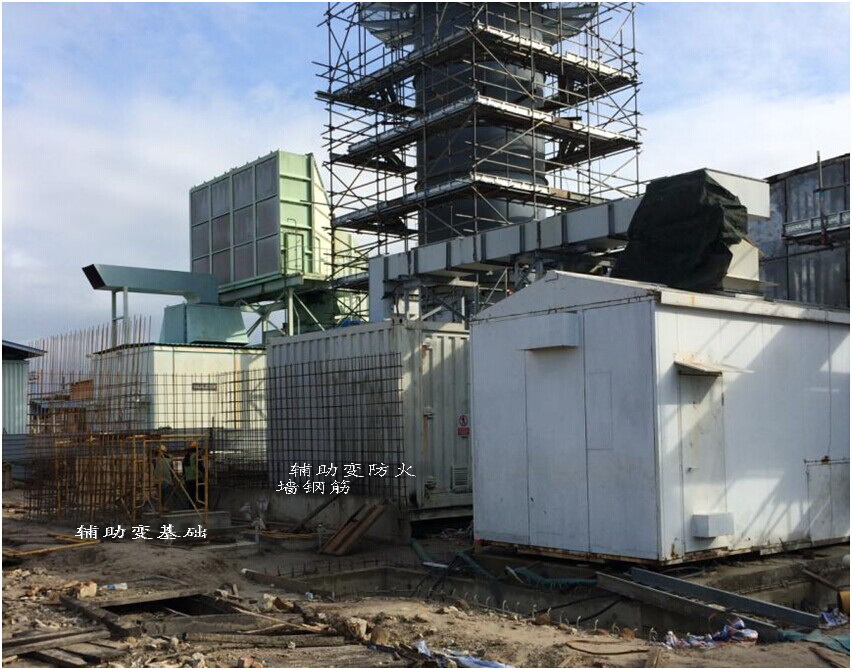

    5. 发电机出线小室和辅助变压器:出线小室已经就位,发电机到小室的封闭母线罩壳已安装,母线还未连接,辅助变压器基础已完成,防火墙正在施工。



pic

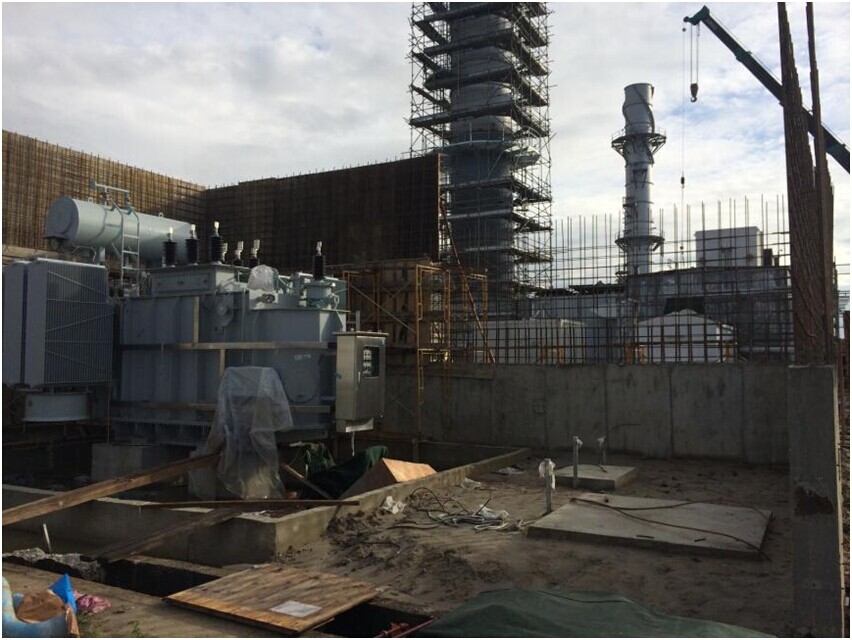

    6. 主变和封闭母线:主变已就位、冷却风扇和油枕已经安装,下面进行外部油循环,油合格后进变压器再循环,此项工作还未进行。变压器其它的附件还未安装。封闭母线母线还未安装。



pic



    7. 冷却塔:闭式循环冷却塔区域土建开始开挖,此区域一直被烟囱和安装烟囱的吊车占了位置,土建完成后才能开始冷却塔安装。

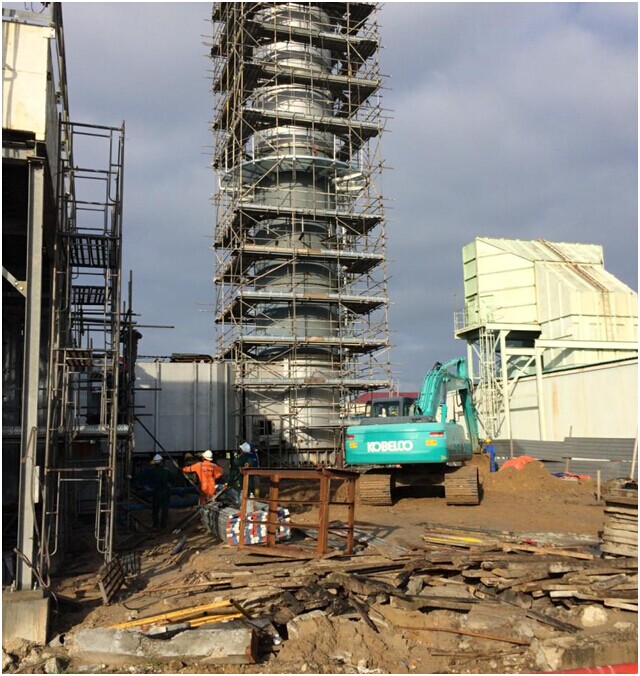

    8. 烟囱:烟囱已完成拼装,外围脚手架已完成,正在进行破风圈的安装、焊接,完成后进行外表面油漆。烟道与烟囱的膨胀节要等脚手架拆除后才能安装。



pic



    9. 压缩机区域:土建还未进行,到压缩机的电缆沟还未施工



pic



    10.部分:机组内的滑油管路、燃油管路、冷却水管路已基本完成安装,外围的正在进行,很多也受土建的约束,能做的我们尽量先预制以缩短后期施工的时间。
    管路最大的问题是天然气管道要有当地的施工资质,我们没有,以前找的施工单位报价太贵了,我们和业主都在寻找合适的施工单位,目前联系的有3个单位,希望能尽快确定下来,此项工作已经不能在3月15日前完成,主要是政府的审批需要1-2个月。
    11. 电气部分:控制室到燃机的电缆基本敷设完成,到其它模块的电缆还未敷设,已敷设电缆在接线。
    12. 完工后油漆:安合同要求在烟囱、罩壳等设备完成后,需要做一遍油漆。
    13. 调试:还未开始。

    现场人员:
    目前现场实际一线的施工人员:机务13人,电气5人,外加二配8人,技术、管理人员及后期服务人员13(含二配2人),设计工代1人,压缩机厂代1人,一共41人在现场。
    由于前天晚上现场出现偷盗现象,估计被盗2小卷电缆,为防止再次发生类似事件,晚上派人2人值班(我们一人,从二配借了1人),现场实际机务施工人员只剩12人。
    安装工作量远比拆卸来的大,人员已比拆卸时少了:王小根、陈群、熊浩、秦为圣、杨志强(民图鲁时在现场干活,现在做饭),机务干活的少近1/3人。
    现在是雨季,每天都有雨,春节前完成安装已经困难很大,要想完成需要老天帮忙白天不下雨才行,否则几乎不可能。
    现场会努力,尽量能按期完成调试,关于人员回家过春节的事还需要到下个月再定。





图片提供:何毅



关键词:马来西亚 美里电厂 现场汇报


深圳南港动力工程有限公司版权所有,如需转载,请注明来源
如有关于本站点的问题或建议,请向网站支持发邮件。
