各位领导:

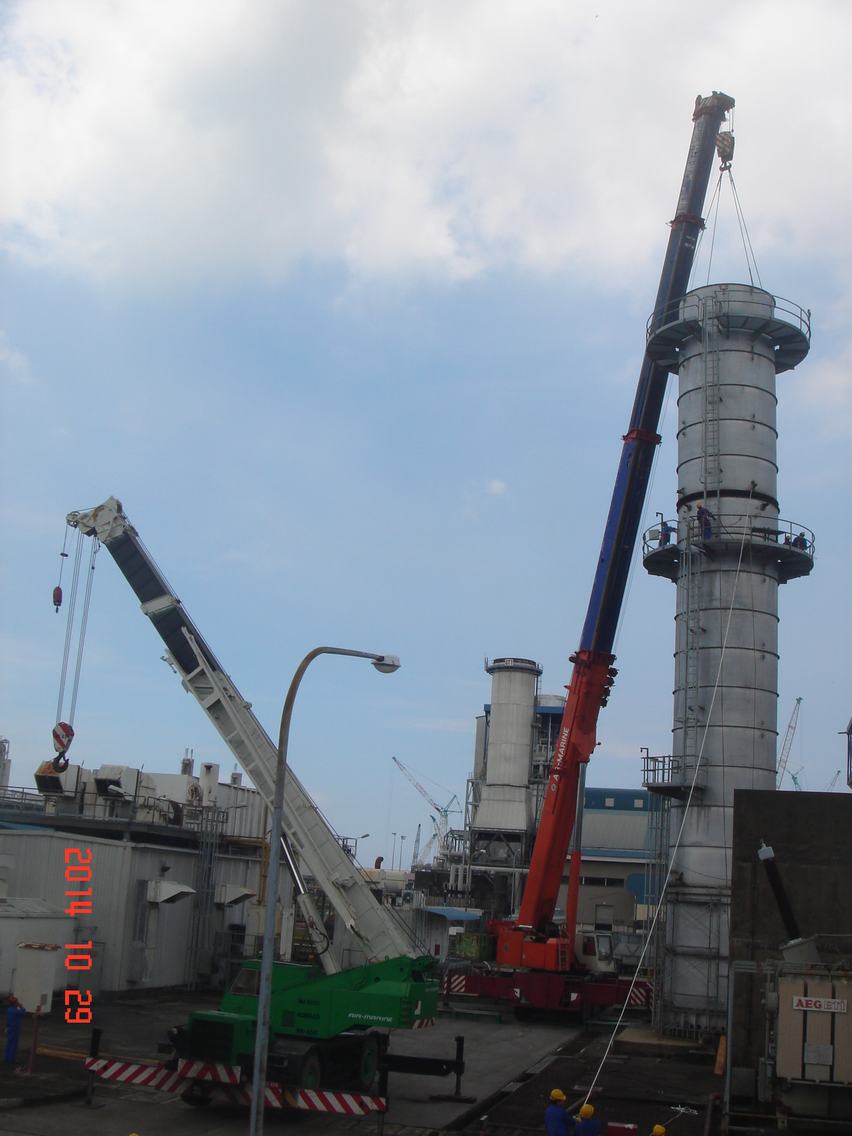

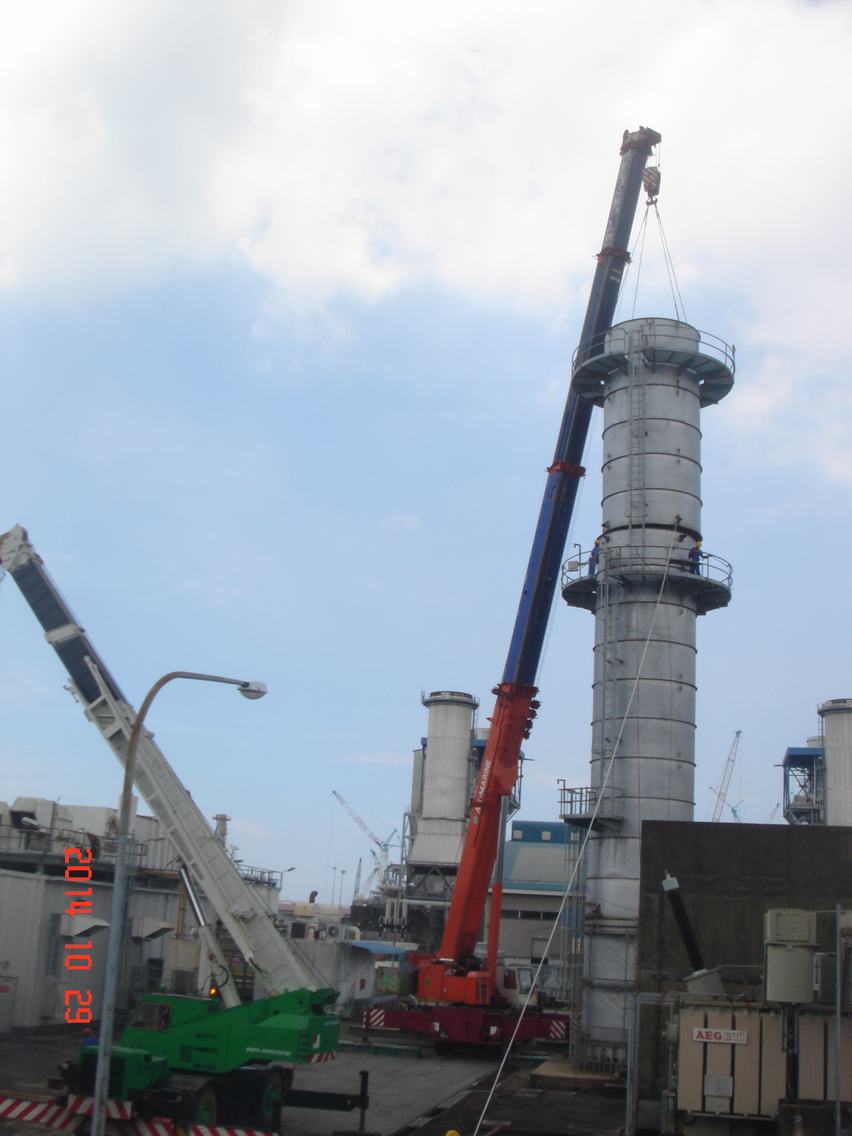

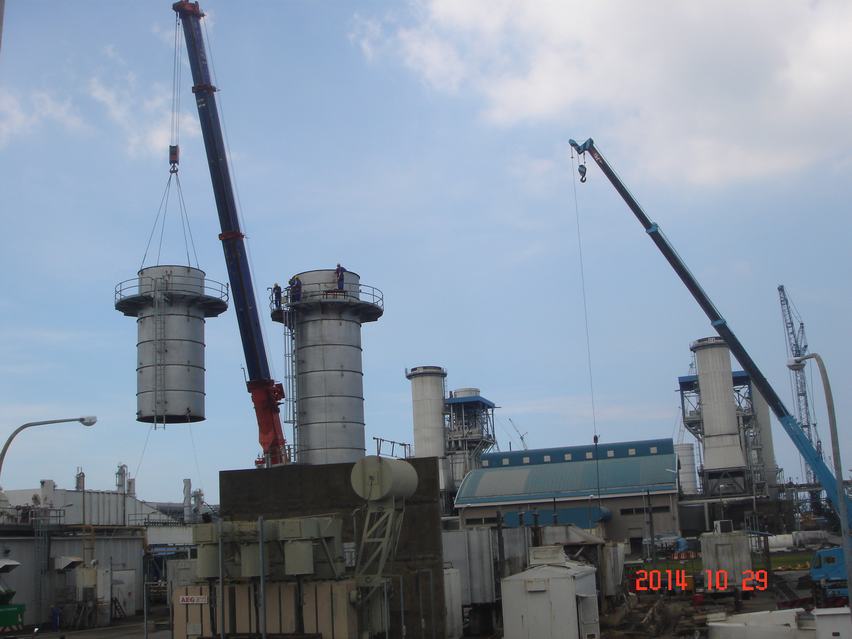

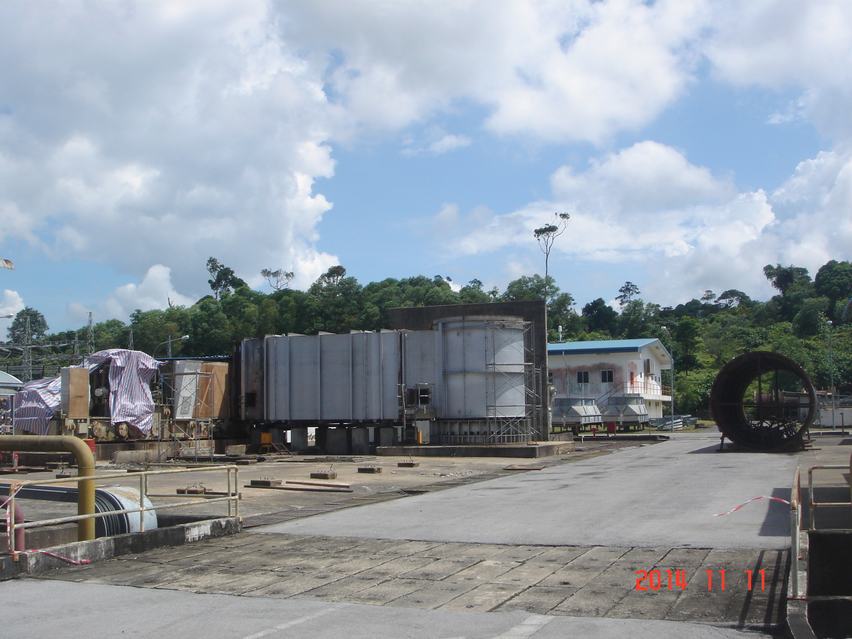

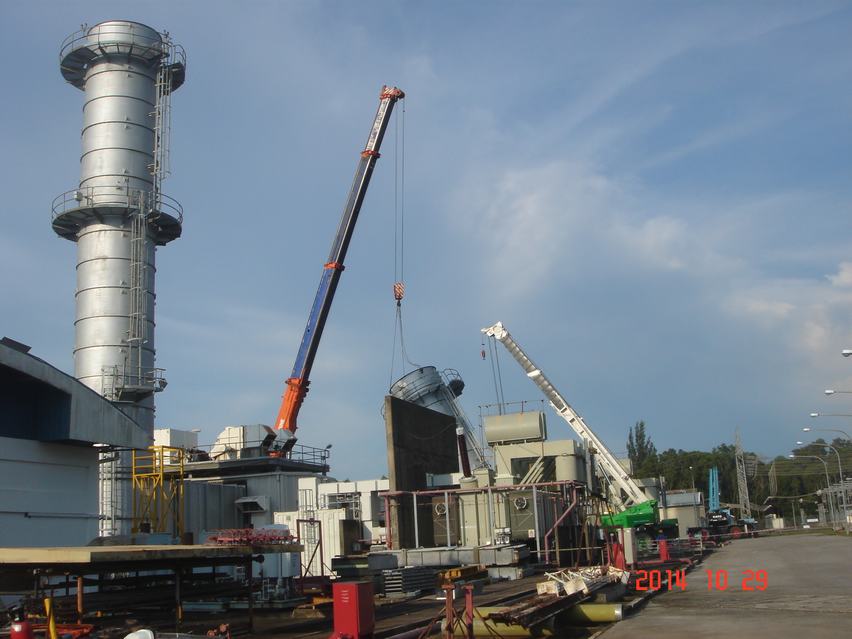

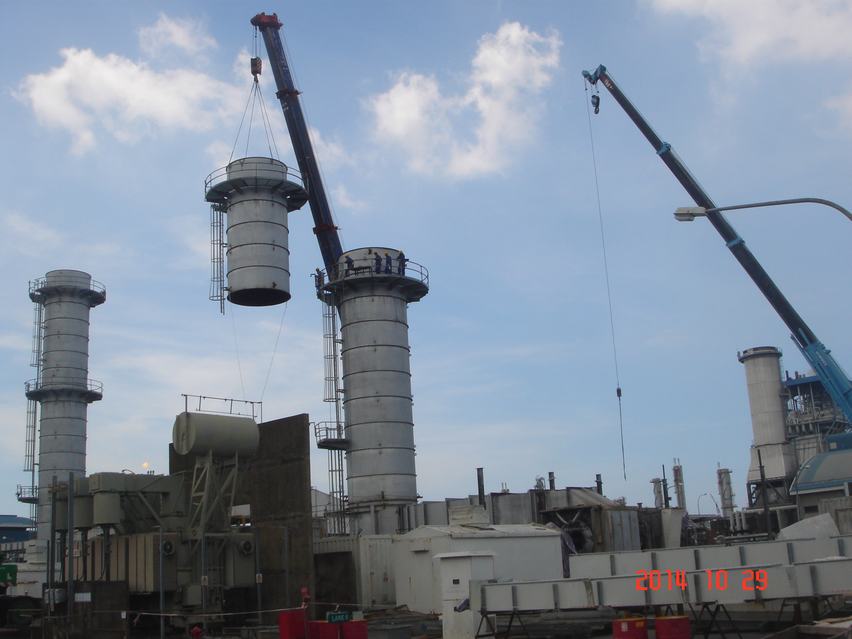

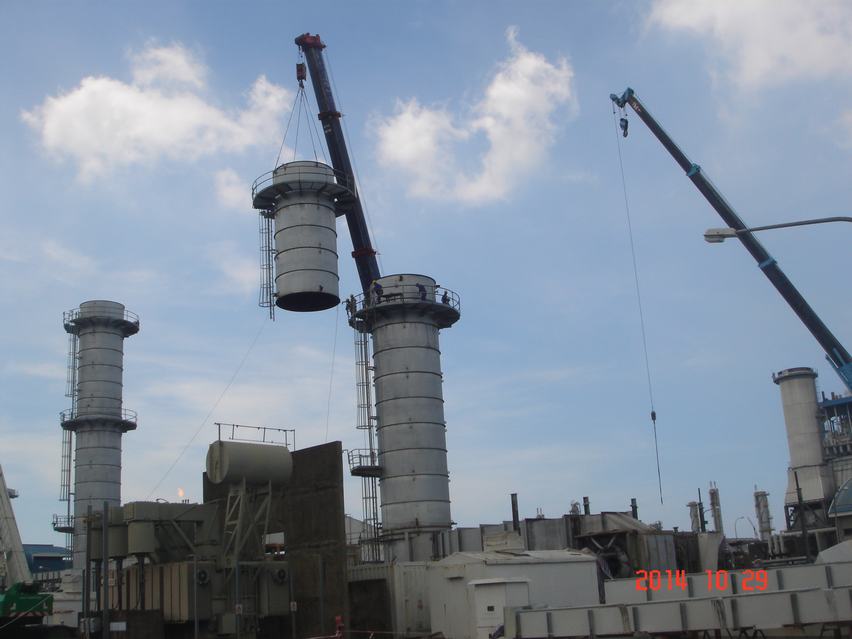

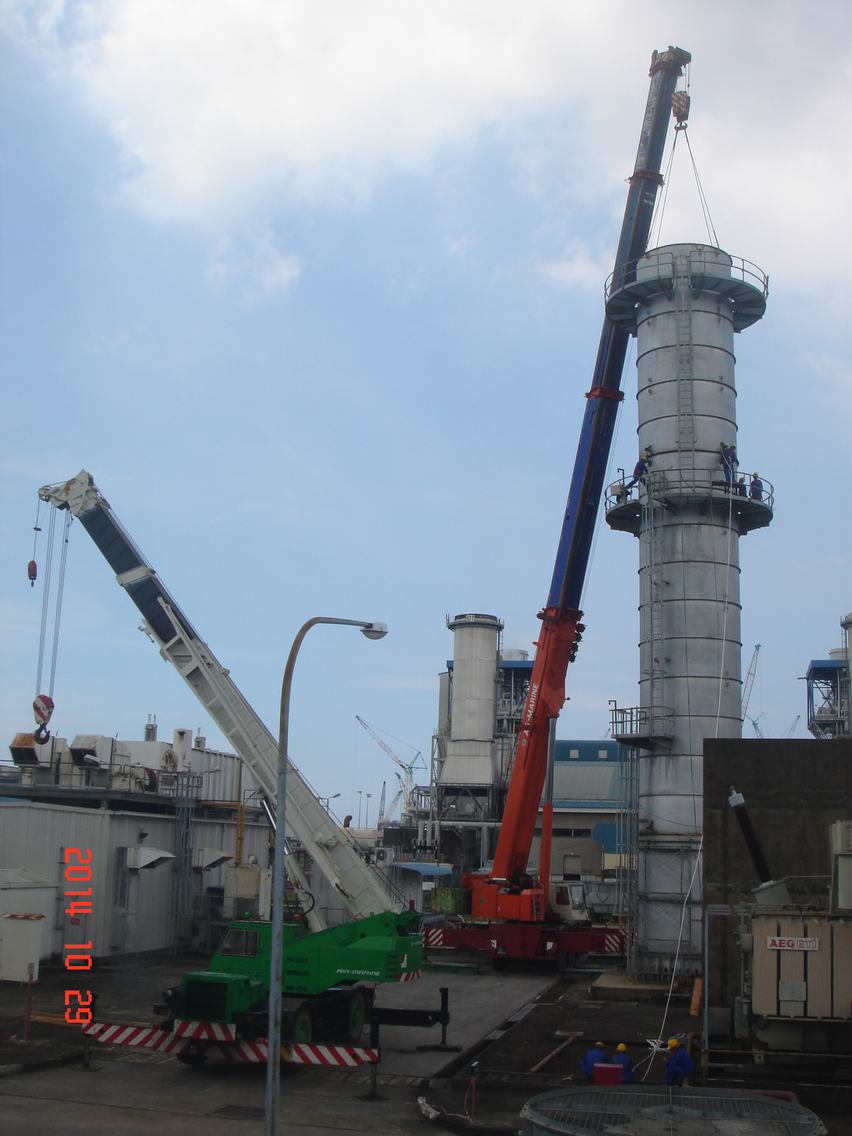

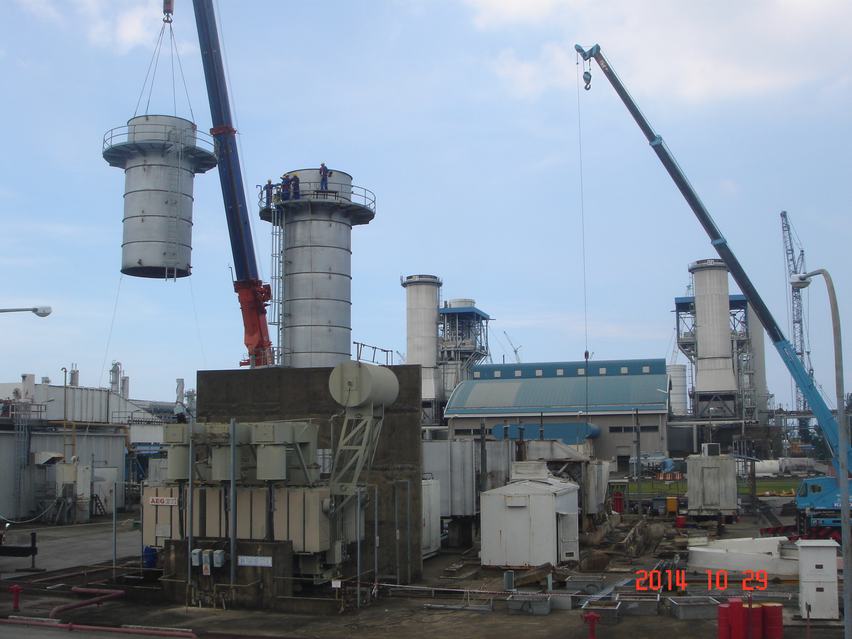

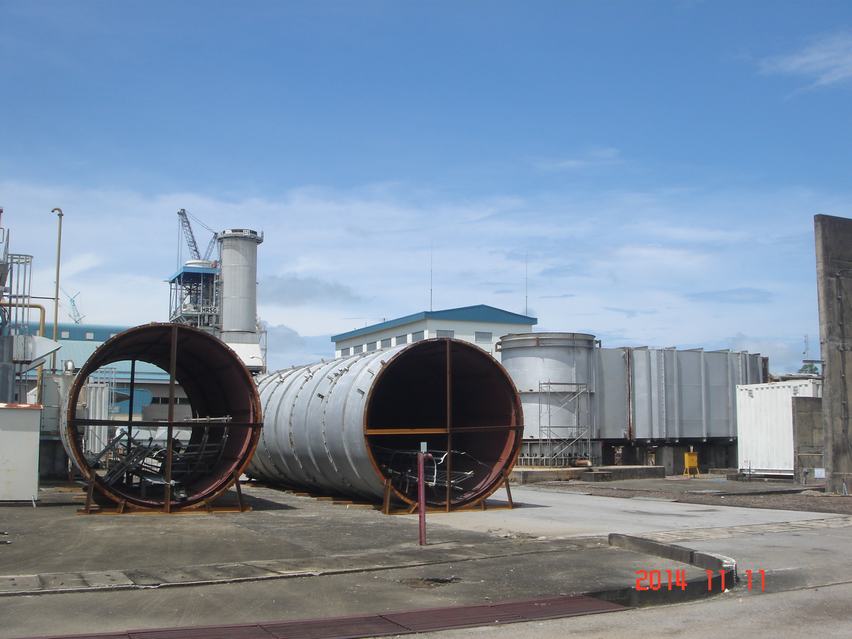

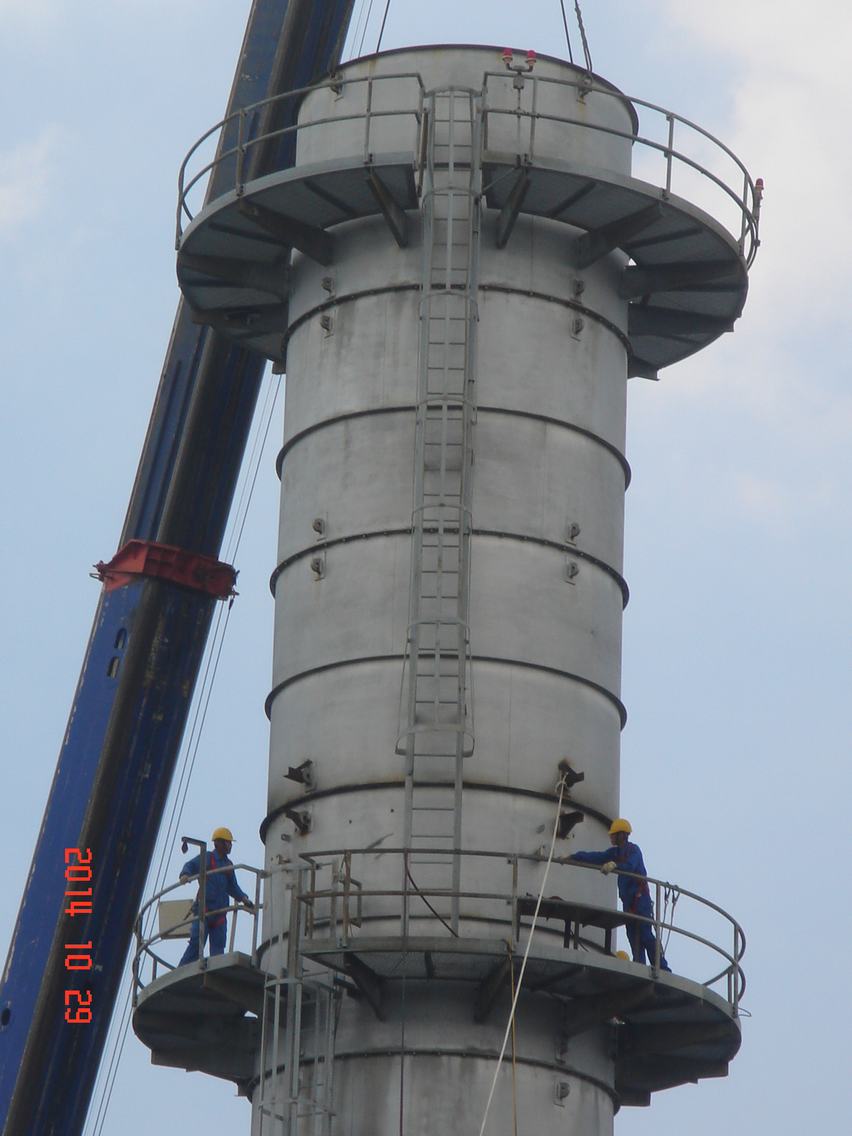

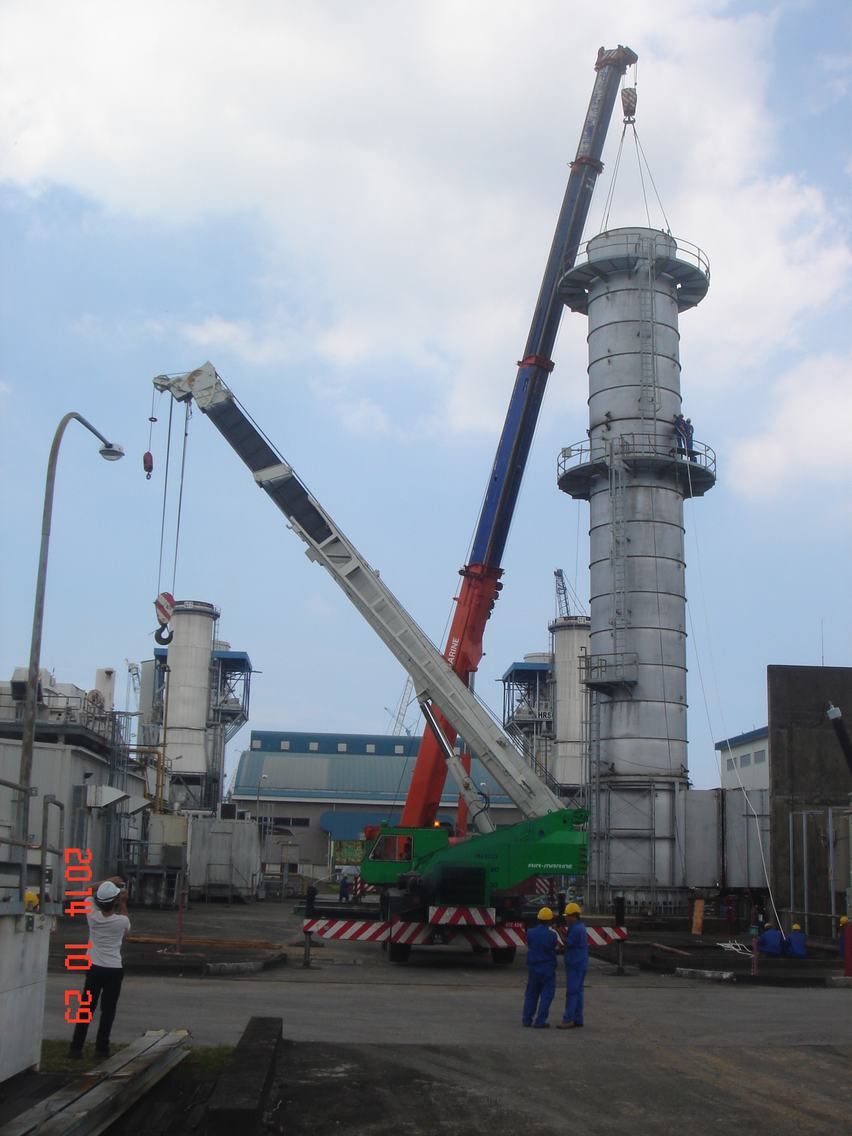

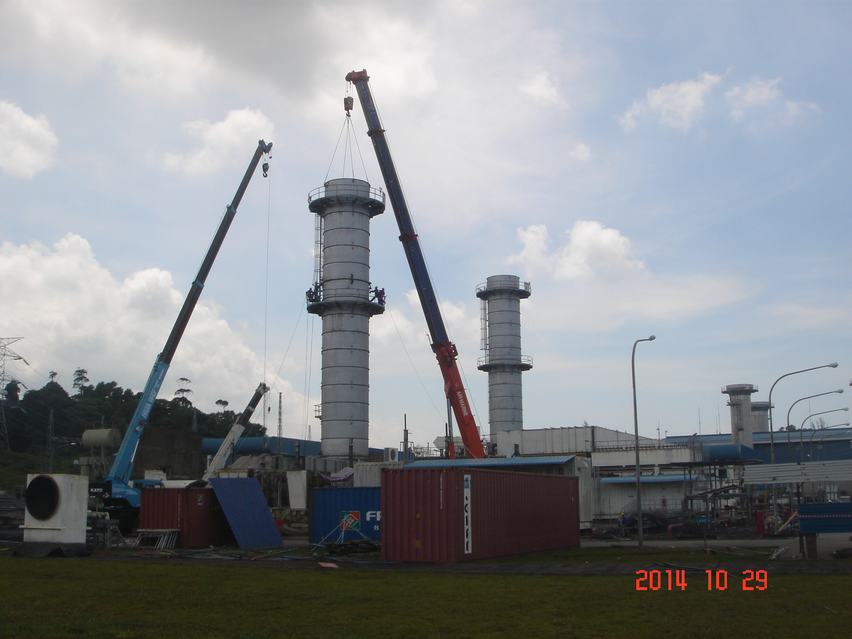

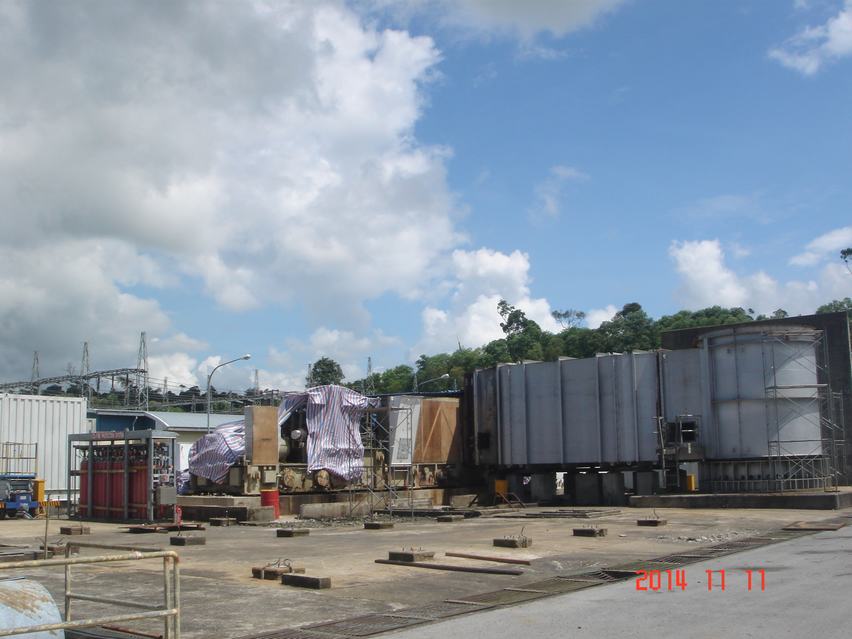

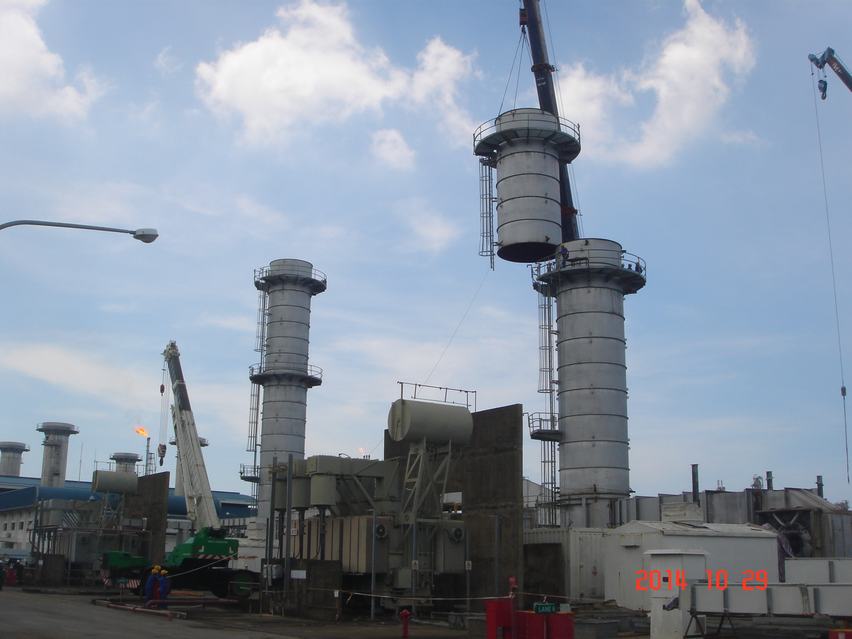

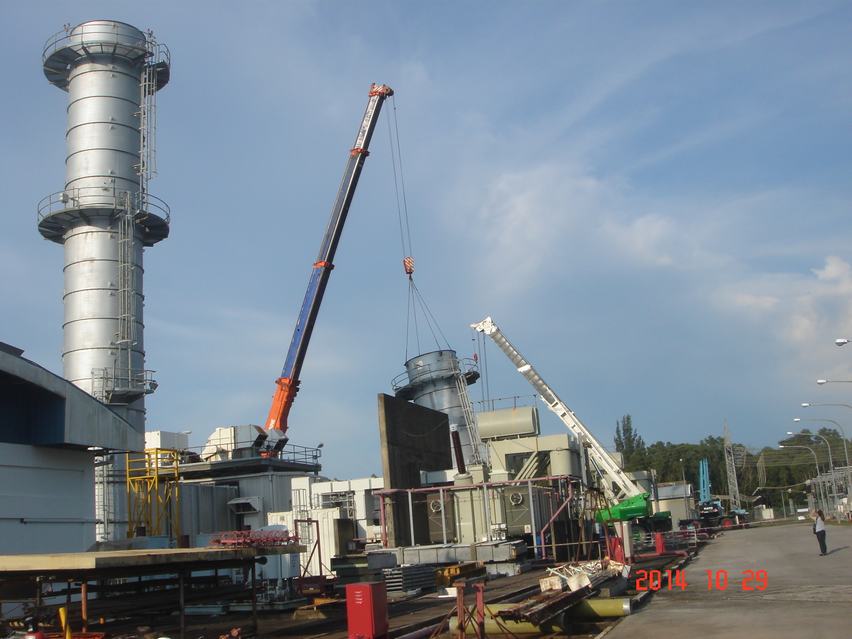

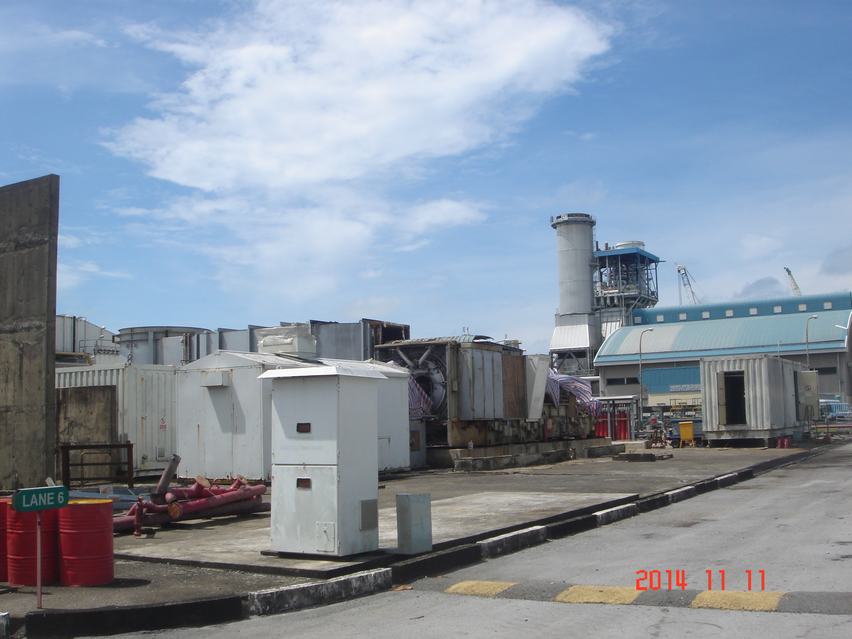

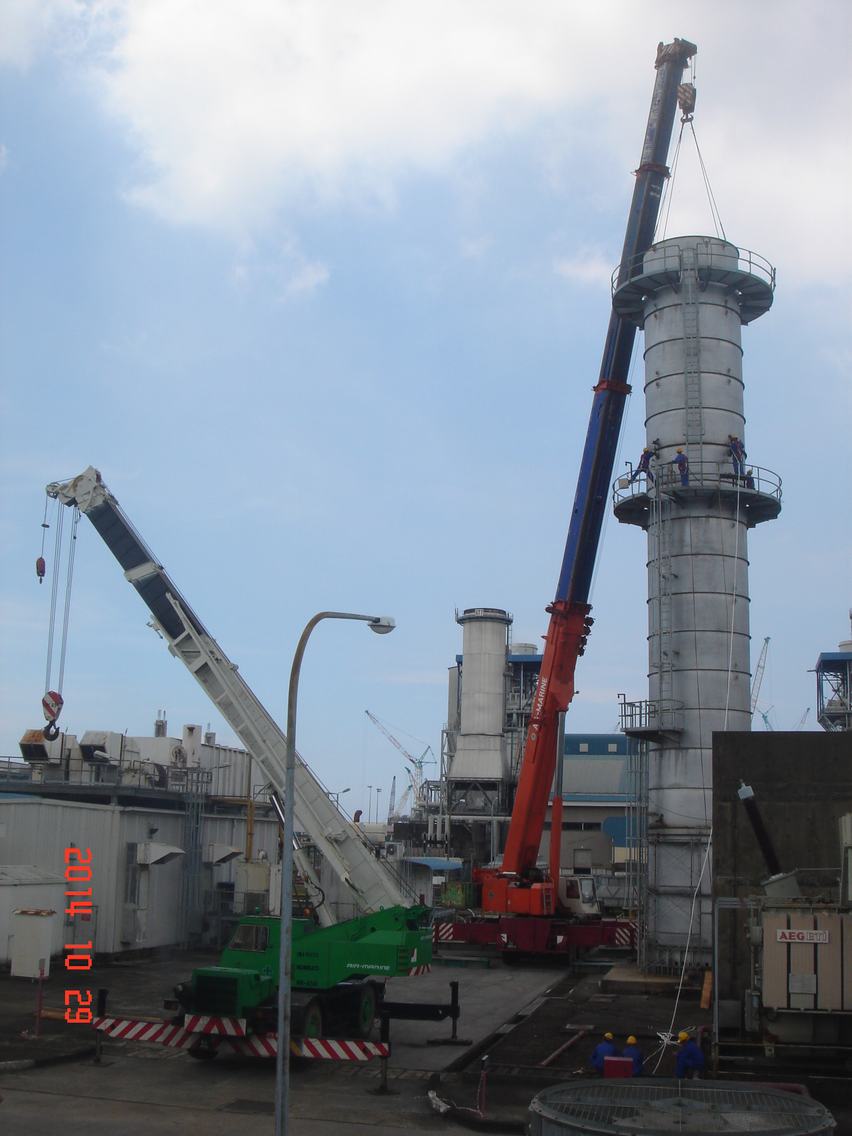

    目前从民图鲁搬迁的设备和国内发货的设备已经全部到现场,机组的初找中已经完成,等进排气和油箱进油后再进行最终的找中。
    由于前段时间连续下雨和设备就位影响土建施工,安装计划拖后了2周时间,现在正加紧催促土建尽快完成相关基础以便减少对安装的影响。
    3月15号发电的计划未变,后续如果没有连续的雨天,一切比较顺利的话还是能完成的,争取在春节前安装人员能回国一批。
    马来西亚对天然气管道施工有资质要求,天然气管道也有符合马来西亚的要求,中国生产的管道很难被批准,原计划用民图鲁的旧管道,也由于没有相关资料不让用,需要在当地采购符合要求的管道和管件,施工单位正在洽谈中。估计从运输上省下的费用要全部搭进去了。
    后一批人员请安排他们12月26-27日来现场。
    ......
