南港动力衢州普星项目施工进展
作者:李福让 来源:南港动力2916

    南港动力衢州项目部从2013年3月中旬进驻衢州普星热电公司组织安装2套6FA燃机。经历春雨淅淅,酷暑炎炎又来到了秋风习习的时节,时间长度已有半年。从前期的准备到正式的安装,目前的安装施工总的进度情况是这样:
    第一套燃机:

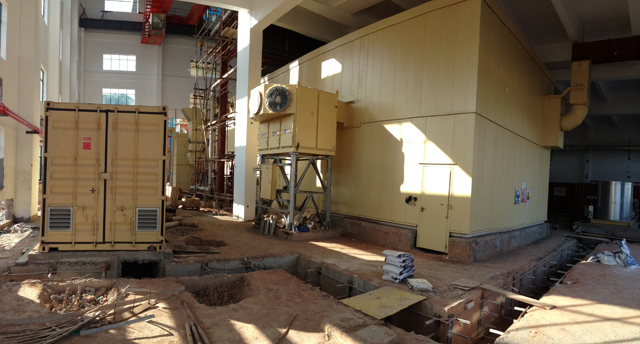

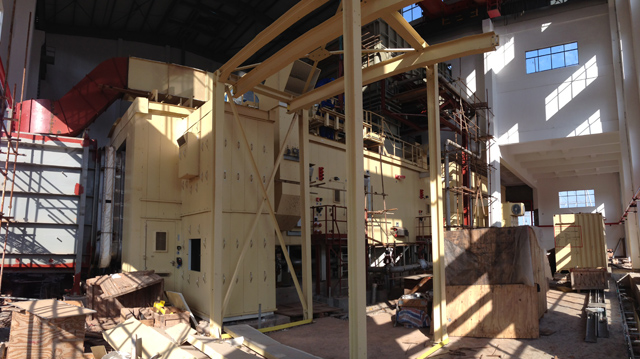

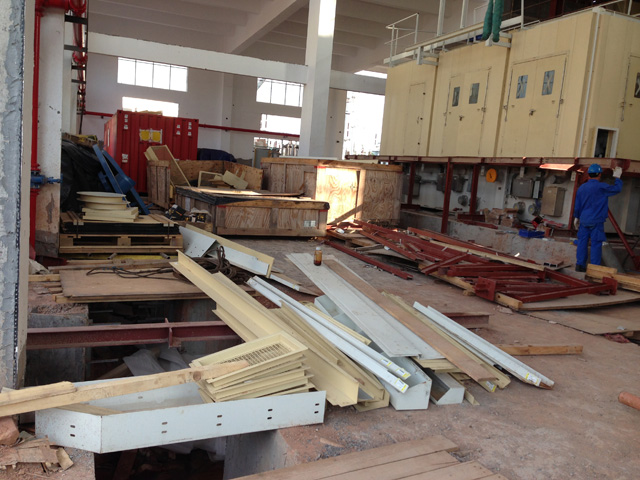

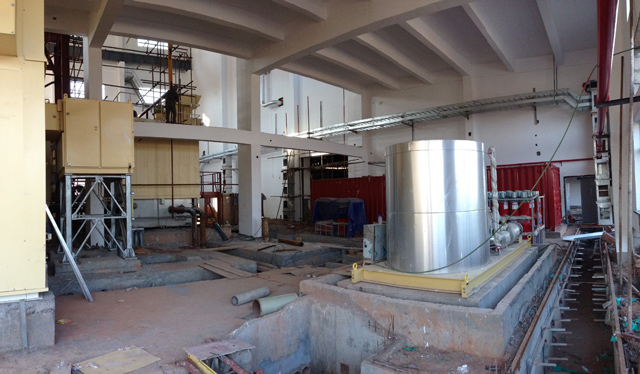

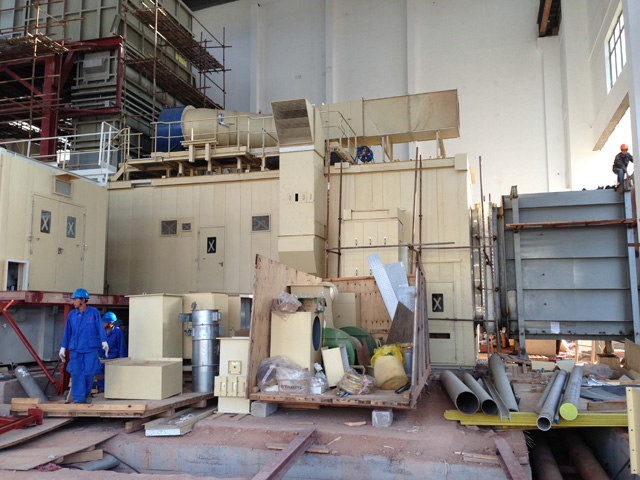

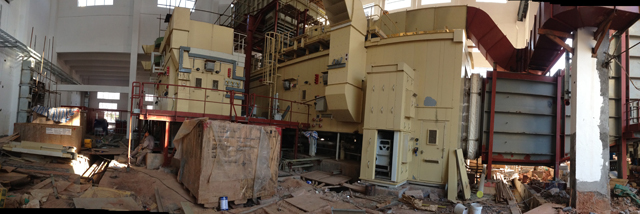

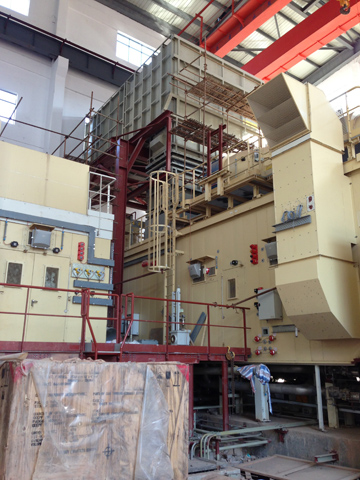

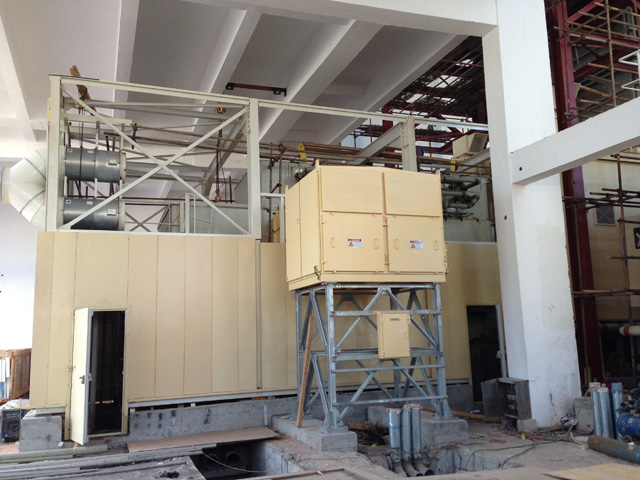

    厂房内机务安装基本完成,模块间各种管道连接也基本完成。燃机终找中完成。模块内部的电气大部已连接(部分因缺件等原因没有完成)。
    外部的控制室、蓄电间下周具备就位条件。
    天然气前置模块下周具备就位条件。
    各模块到控制室放线还不能进行。
    CO2管线还没有做(管件未到)。
    油循环没有进行(不具备条件)。
    保温与油漆没有进行。
    第二套燃机:
    预计到10月中旬厂房内机务工作、模块之间的管线制作可以完成。
    其它施工内容,例如CO2管线、电气等将视实际情况陆续展开。
    本工程安装内容主要在厂房内,受行车慢、倒运货物及场地的限制,不能集中大量人员施工;各施工单位的交叉施工制约,电厂组织协调存在的问题,增加了施工完成的难度。
    近期施工计划:完成后续机务工作,加大电气工作力度,争取#1燃机早日进入油循环。
