新疆库车瑞祥油田燃机发电二厂 PG6531B型燃机安装现场情况汇报(二)
作者:胡志兴 来源:南港动力3573

    胜利油田孤北燃气热电厂PG6531B型#1在新疆库车瑞祥油田安装现场的安装工作已全面开展。
    8月的安装现场,已是初秋,但白天的太阳还是有点辣,过去曾听说沙漠地区的气候特点是:早穿棉袄午穿纱,围着火炉吃西瓜,现在亲身体会到这样的自然状况,这里真是中午气温高,早晚还是蛮凉快。但在这里你还可感受到另外一种自然状况,那就是:忽然一阵大风起,遍地黄沙飞满天,虽然相距在呎尺,想要说话嘴难开,如想开口来说话,只怕满嘴都是沙。

    目前现场的情况是这样:
    一、现场环境条件
    1、由于目前气温较前段时间已相对下降,现场工作时间上午还是8点半到12点半,下午为5点到8点半。
    2、有时刮风是就风沙大些。

    二、现场工作情况
    1、#1燃机的负荷齿轮箱基础返工后就位及找平找正已完成
    2、#1燃机基础返工后负荷齿轮与发电机找中已完成
    3、#1燃机的辅助齿轮与燃机找中已完成
    4、#1燃机与负荷齿轮箱找中在进行中
    5、#1机进气过滤室安装已完成,滤芯未安装
    6、#1机进气过渡段已安装完成
    7、#1机进气消音段已安装完成
    8、#1机进气弯头已安装完成
    9、#1机的旁路烟囱已安装完成,这是一个阶段标志性工作的完工。

    10、#1机旁路烟囱上半水平膨胀节安装已完成
    11、#1机排气扩压段安装垂直面法兰螺栓连接。法兰面焊接在进行
    12、#1机旁路烟挡板冷却风机管路连接完成,但风机底座基础土建未做好,影响下一步工作
    13、#1机88TK风机就位好,风机连接管已装好,但土建将风机底座基础位置作的偏差太大,风机无法正确安装
    14、#1机防喘放气阀外部基础底座还未浇灌
    15、#1机组走道板正在安装。
    16、#1机进气反吹电磁阀在更换中
    17、机组控制室内部电缆沟已完工。
    18、#1机控制盘柜已转运到控制室内,控制盘拼接在进行。下一步准备放电缆。
    19、进气滤室反吹电磁阀(52只电磁阀的接线)更换后电气接线在进行中,要求8月23日此项工作完成。
    20、到8月23日为止,由于土建工作跟不上,目前发电机进出线的电缆沟还未施工,
    21、到8月23日为止,发电机及燃机的冷却水进出水管沟还未施工。
    22、已发工程联系单给业主,要求业主尽快完成有关土建施工。


南港

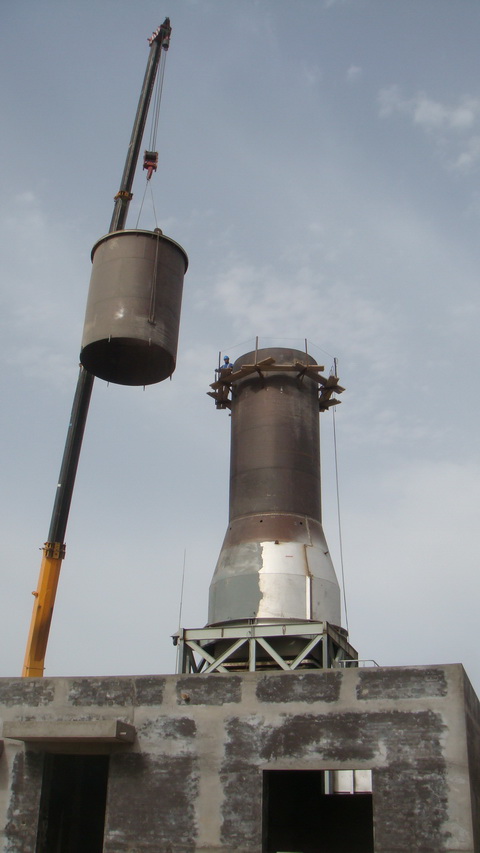

烟囱上半段在吊装中



南港

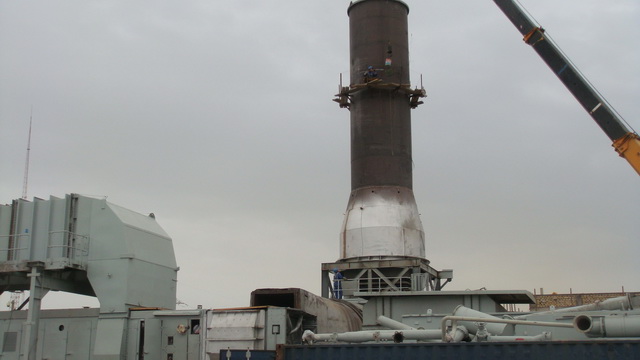

进气系统和烟囱吊装完成





图片提供:胡志兴

英文链接



关键词:胜利油田 孤北燃气热电厂 PG6531B型#1、#2燃机 拆迁 新疆塔河油田


深圳南港动力工程有限公司版权所有,如需转载,请注明来源
如有关于本站点的问题或建议,请向网站支持发邮件。
