新疆库车瑞祥油田燃机发电二厂 PG6531B型燃机安装现场情况汇报(三)
作者:胡志兴 来源:南港动力3576

    胜利油田孤北燃气热电厂PG6531B型#1在新疆库车瑞祥油田安装现场的安装工作已接近尾声。接下来#1机的安装工作主要是热控电气方面的工作。
    9月的安装现场,已是秋天。早晚天气较为凉爽,但秋天气侯干燥,白天动不动就刮起风沙。在现场工作一当风沙咋起时,满天黄沙飞舞,戴上口罩也难避沙尘,但现场工作人员还是在这种恶劣的环境下坚守岗位。

    二、现场工作情况
    1、#1燃机的负荷齿轮箱罩壳安装已完成
    2、#1燃机发电机罩壳板安装已完成
    3、#1燃机的辅助齿轮与燃机找中后定位销绞孔打定位销已完成
    4、#1燃机与负荷齿轮箱找中在进行中
    5、#1机进气过滤室安装已完成,滤芯未安装
    6、#1机进气反吹管安装由于却一段管子未完成
    7、#1机冷却水散热器就位安装已完成
    8、#1机滑油冷却器到散热器的冷却水管安装已完成
    9、#1机的旁路烟囱二台冷却风机已安装完成
    10、#1机水平烟道两端膨胀节安装已完成
    11、#1机二侧防喘放气阀安装已完成
    12、#1机排气扩压段安装垂直面法兰螺栓连接。法兰面焊接完成。
    13、#1机发电机冷却器安装完成
    14、#1机88TK风机就位好,风机连接管配管连接已完成。
    15、#1机组走道板已安装完成。
    16、#1机进气反吹电磁阀已更换完成。
    17、机组控制室内部电缆接线在进行。
    18、#1机发电机中性点柜吊装就位好
    19、到9月3日为止,由于土建工作跟不上,目前#1发电机进出线的电缆沟还未施工完成。
    20、到9月3日为止,#1发电机的冷却水进出水管沟还未施工完成。
    21、已发工程联系单给业主,要求业主尽快完成有关土建施工。
    22、#2燃机负荷齿轮箱与发电机的找中已完成。
    23、#2燃机辅助齿轮箱与燃机找中已完成。
    24、#2机排气扩压段安装就位已完成。
    25、#2燃机负荷齿轮与燃机找中9月5日完成
    26、#2燃机旁路烟囱挡板下半立柱就位完成
    27、#2机旁路烟囱下半挡板安装拼接在进行
    28、天然气前置滤模块9月4日就位好,模块上拆下件拼接在进行

稳定运行中的2#CCPP燃机

#2机烟囱底座吊装拼接中

稳定运行中的2#CCPP燃机

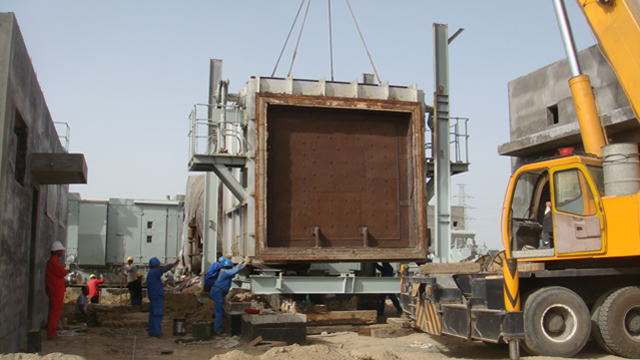

#2机烟囱挡板在就位中
