安吉现场汇报(2013.4.25)
作者:卞乔治 来源:南港动力2676
各位领导:您们好!
    向各位汇报安吉燃机安装现场目前施工情况:
    一、6FA燃机目前条件下能够完成的机务工作已经全部完成。机组油循环管路已经完成,待380V电源接入控制室(待厂内倒送电工作完成)即可进行润滑油管路的油循环工作。电气方面:燃机罩壳内部电缆的敷设已经全部完成,罩壳内部的电缆接线工作已完成80%左右。目前正在进行6FA燃机外部电缆的敷设工作,争取能够在本月底前将电缆敷设完成,电缆敷设完成后即展开机组所有的接线工作。
    二、H25燃机除部分管路(主要是消防管路和仪表管路)未完成外,其余的机务安装工作已经完成,后续工作是进行机组润滑油管路的油循环。电气方面的工作是机组内部的电缆穿线管的制作和安装,及机组内部和外部电缆的敷设和接线工作。
    三、上述工作完成后,电厂外部条件具备的情况下,将进行6FA燃机和H25燃机的调试工作。目前正在进行6FA燃机和H25燃机调试资料的消化和现场调试大纲的编制准备之中。
    公司高瞻远瞩的战略决策使得我们能够接触到不同类型的机组,对于现场安装来说是一个不小的挑战,但同时又为我们提供了一个非常好的学习机会。虽然6FA和H25燃机的整体设计布局和输出方式(尤其是H25)与我们以往安装调试机组完全不同,得益于以往GE燃机的安装经验和公司长期以来对现场施工质量和安全文明施工的严格要求,使得两台机组能够顺利的进行安装。严谨的工作态度、规范的工作方法、优秀的施工队伍和团队合作精神赢得了业主和TA的信任和称赞,尤其是日立H25燃机TA对我们公司表示极大的兴趣,希望能够有更近一步的交流(日立公司在国内将会还有两台H25机组)。
附现场照片
祗请钧安!
                            南京南港动力设备安装有限公司安吉项目部
                                         2013年4月25日

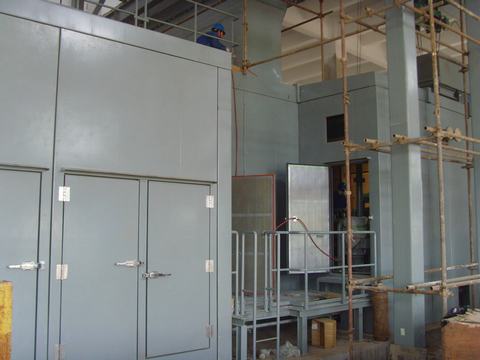

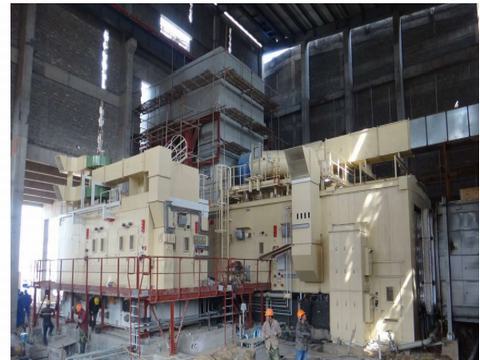

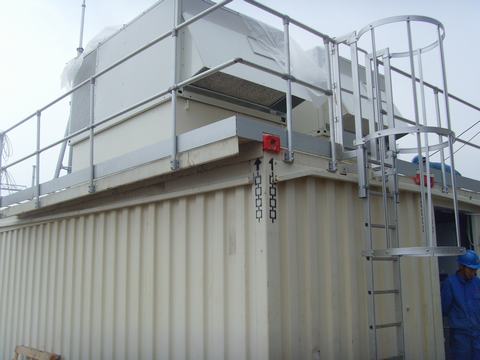

6FA燃机厂房内部

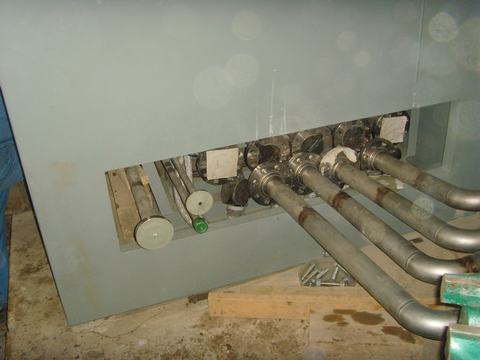

6FA滑油和天然气模块

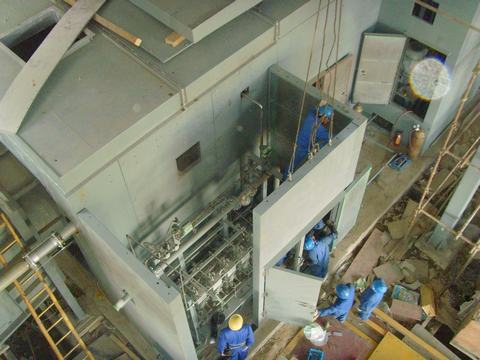

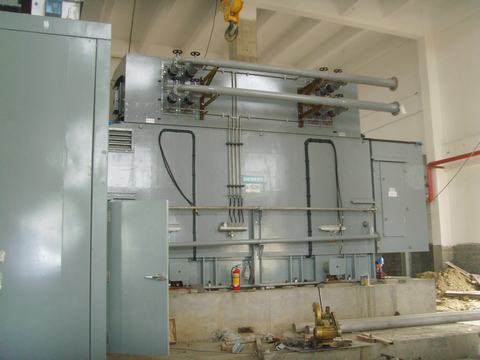

6FA控制室就位

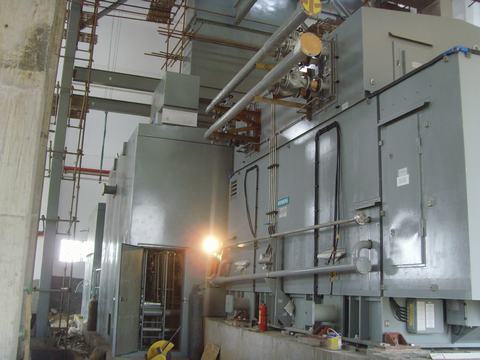

6FA外部电缆敷设

6FA外部电缆敷设

H25燃机本体

H25燃机本体

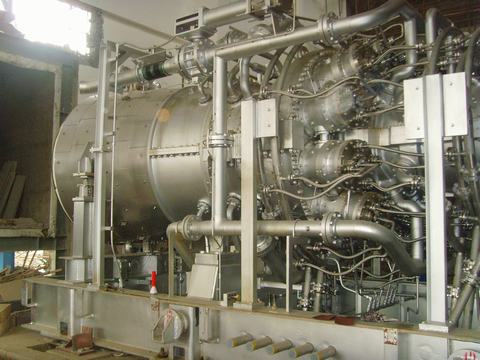

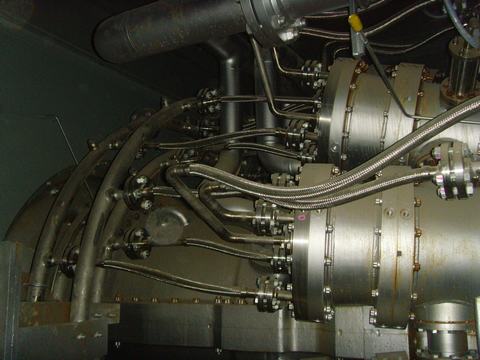

H25燃烧系统

H25燃烧系统

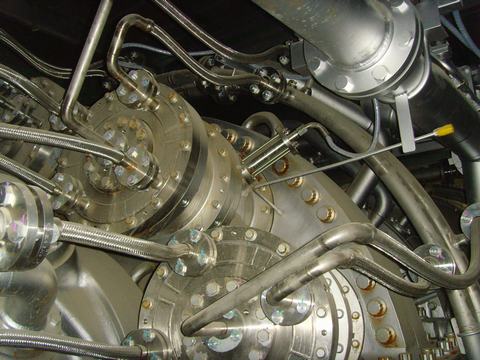

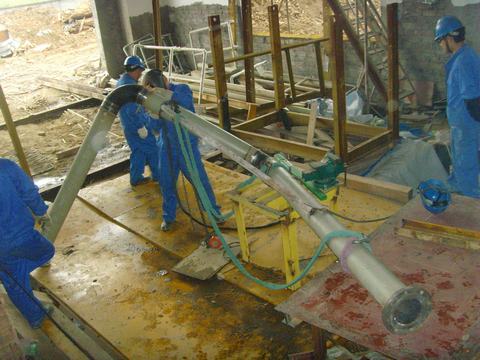

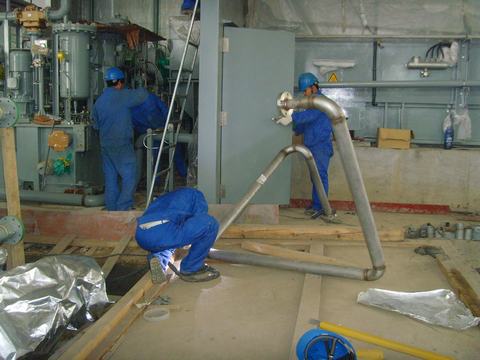

H25燃机管路制作

H25燃机管路制作

H25燃机管路制作

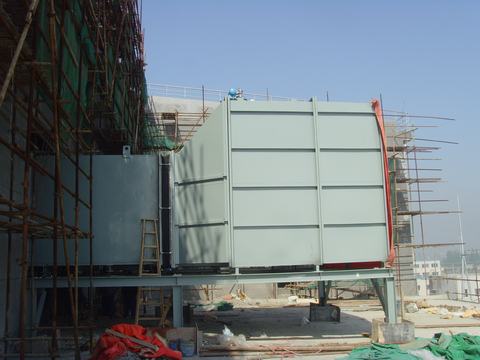

H25燃机罩壳安装

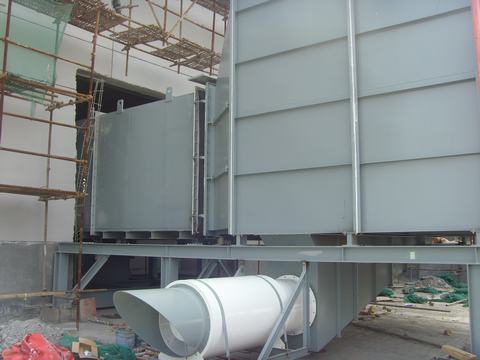

H25燃机罩壳

H25燃机罩壳及发电机

H25发电机

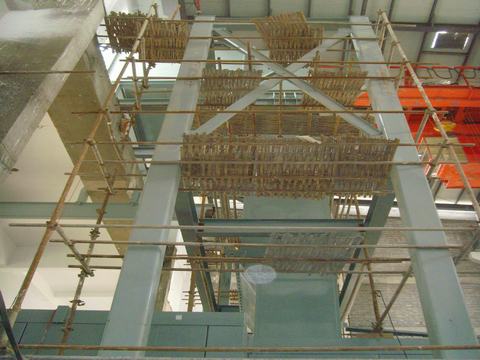

H25燃机进气支架(总高度13米)

H25燃机进气管道(总高度16.5米)

H25燃机进气室

H25燃机进气室

H25发电机找中

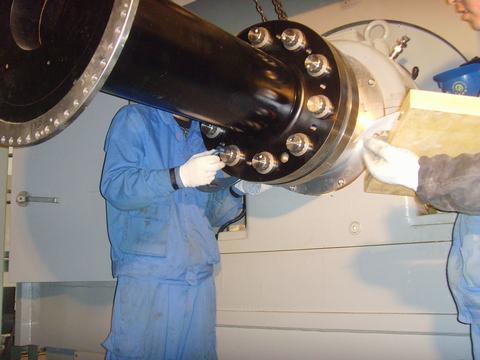

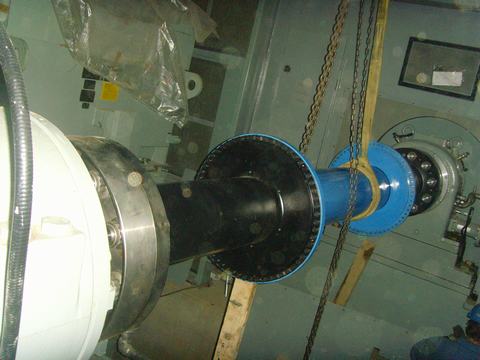

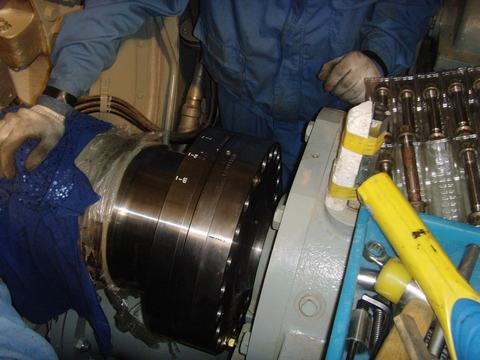

H25燃机联轴节安装

H25发电机联轴节安装

H25发电机联轴节安装

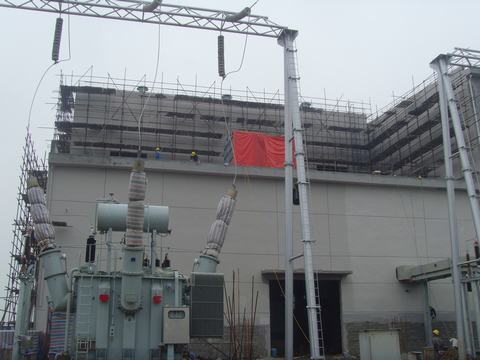

H25燃机厂房及厂变

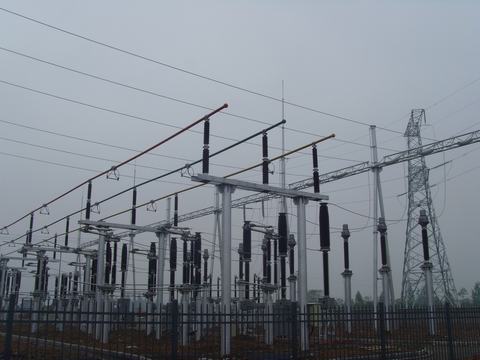

电厂输变电设施

    图片提供:卞乔治

英文链接

关键词:安吉 6FA H25
