安吉现场工作汇报(2013.3.2)
作者:卞乔治 来源:南港动力2932

各位领导:您们好!
    向各位汇报安吉燃机安装现场目前施工情况:
本次于2月20日继续进行安吉现场燃机安装。根据春节前和业主确定的计划,6FA燃机的电缆沟正在进行施工,H25燃机厂房内的基础基本完成。
    6FA燃机安装的机务方面的工作基本完成,目前正在进行外部二氧化碳管路的水压试验工作,燃机罩壳内部的电器设备的安装工作即将完成,随后进行罩壳内部电缆的敷设和接线工作。
H25发电机已经拆除运输底盘并已经就位,正在进行燃机的找中工作。
目前现场人员21名,四个施工小组(机务两个组,管道一个组,电气一个组)。

    现场施工情况:
    一、已完成工作
    1、6FA燃机进气压力监测系统管路。
    2、6FA燃机压气机排气压力监测系统管路。
    3、6FA燃机排气扩散段内压力监测系统管路。
    4、6FA燃机燃烧调整系统管路。
    5、6FA燃机进气过滤室压差监测系统管路。
    6、6FA燃机滑油模块导键配置。
    7、6FA燃机天然气管路焊缝射线探伤检查。
    8、6FA发电机罩壳内电器设备安装。
    9、H25发电机运输装置拆除并就位。
    10、H25燃机本体及滑油模块预埋件清理并安装。
    二、正在进行和即将开展的工作
    1、6FA燃机罩壳外部二氧化碳管路水压试验。
    2、6FA燃机罩壳内电缆桥架敷设。
    3、6FA燃机罩壳内电缆敷设及接线。
    4、6FA燃机外部电缆敷设及接线。
    5、H25燃机找中。
    6、H25燃机排气系统安装。
    7、H25燃机进气系统安装。
    目前现场的工作重心已经转移到H25燃机的安装,由于日立H25燃机我们首次进行安装,与GE燃机相比有较大的不同,我们将会认真钻研相关技术资料和施工图纸,现场施工进行充分的技术交底,确保施工安全和施工质量。
附现场照片
祗请钧安!

                                                                             南港动力安吉燃机安装项目部

                                                                                    2013年3月2日

现场照片:

稳定运行中的2#CCPP燃机

6FA燃机燃烧调整管路安装

稳定运行中的2#CCPP燃机

6FA燃机进气过滤室压差监测系统管路

稳定运行中的2#CCPP燃机

6FA燃机滑油模块导键配置

稳定运行中的2#CCPP燃机

6FA天然气管路探伤

稳定运行中的2#CCPP燃机

H25发电机运输底盘

稳定运行中的2#CCPP燃机

H25发电机就位

稳定运行中的2#CCPP燃机

H25发电机就位完成

稳定运行中的2#CCPP燃机

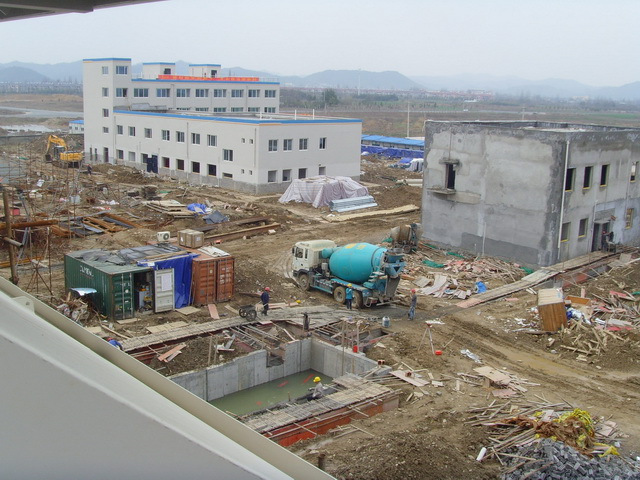

厂区布置

稳定运行中的2#CCPP燃机

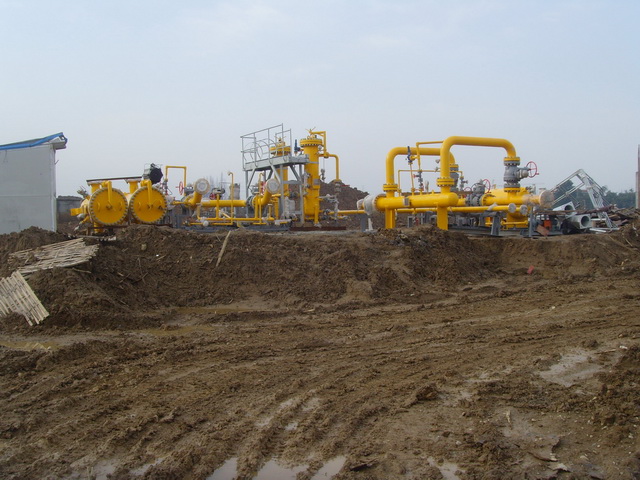

天然气调压站

稳定运行中的2#CCPP燃机

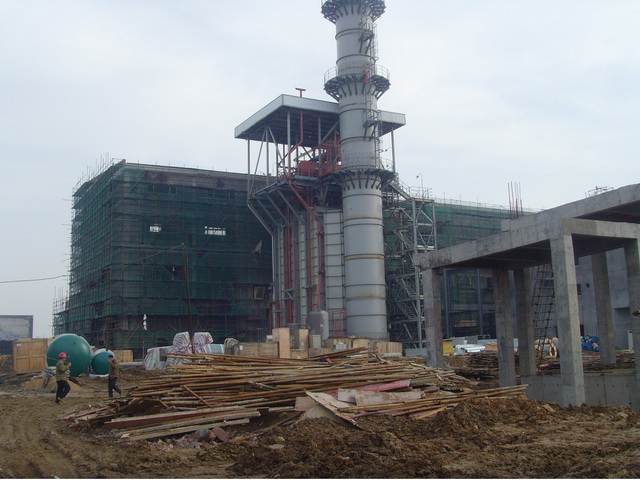

6FA燃机锅炉

稳定运行中的2#CCPP燃机

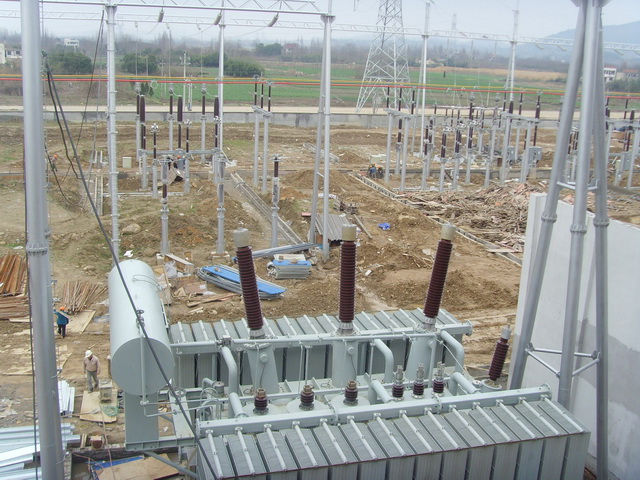

电厂输变电设施

图片提供:卞乔治
