重钢GE燃机环保搬迁工程(总结)报道
作者:史建强 来源:南港动力
4780
重庆钢铁(集团)有限责任公司节能减排环保搬迁工程。在获得了国家发展改革委的核准后,重钢环保搬迁工程于2011年9月建成投产,总投资300亿元,钢材产能600万吨。项目建设规模对于重庆市钢铁产业结构调整和优化升级意义重大。
我公司于2010年4月与重钢建设工程有限公司签订了GE燃机PG6581B-L燃机机组大修,拆除、运输、检查、清洗、迁至长寿区江南镇重钢新区安装、调试合同。为保证整个工程的顺利实施,我公司组织了各专业部门,进行了施工前的各项技术准备工作,为保障本工程施工顺利有序进行。我们对各阶段工程实施的情况介绍如下:
第一阶段:GE燃机大修,更换备件、拆除、包装、运输搬迁

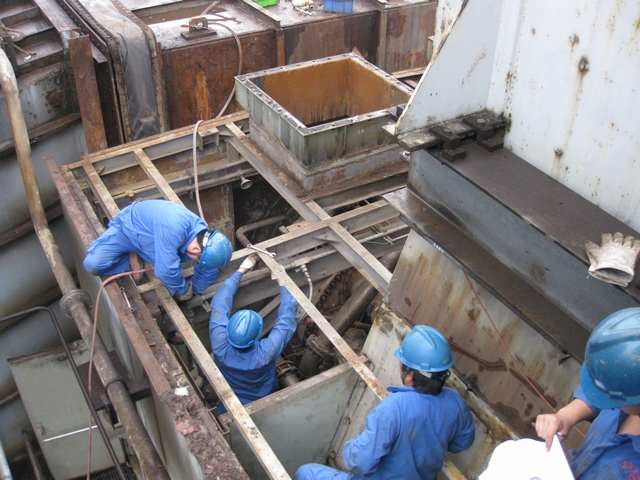

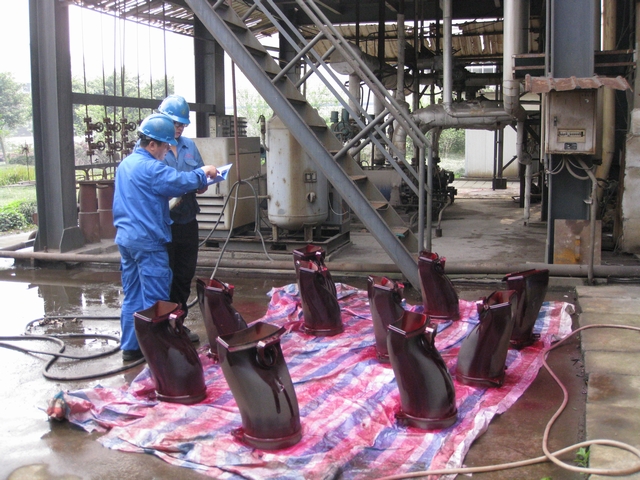

1. 2011年4月12日我公司施工人员进入老厂现场,根据合同及技术协议的要求,对GE燃机进行了全面的检修工作,至2011年5月12日完成。
2. GE燃机及其附属设备的拆除、包装、运输。2011年5月13日至6月17日完成了所有设备运输至重庆长寿新区的搬迁任务。
第二阶段:GE燃机在重钢新区安装

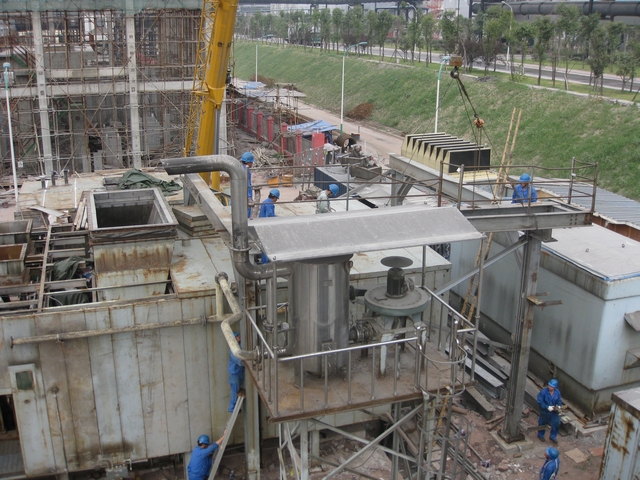

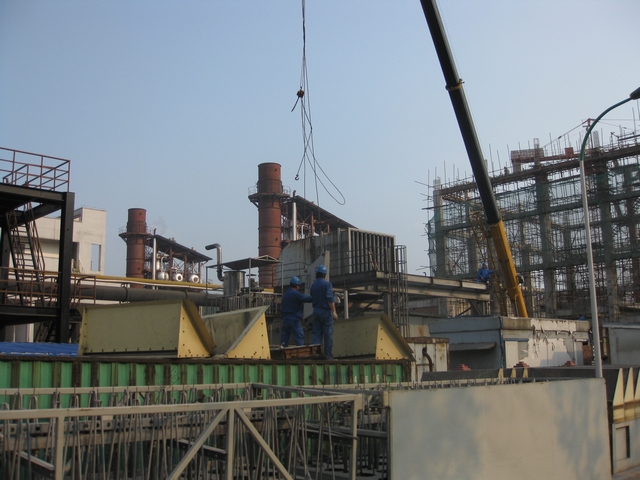

1. 2011年6月18日至8月20日正式进入安装阶段,在施工开始前,我公司组织专业技术人员对燃机机组的基础进行了验收,对不符合要求的地方,及时通知土建单位进行更改,保证了燃气轮发电机组的顺利就位和安装。同时编制了本工程项目的施工组织设计书,制定了关键工序的施工方案、质量管理措施及现场安全文明管理规定,并经业主,建设方、监理三方审核通过。
2.合理组织施工人员,做到各专业人员齐全,特殊工种持证上岗。开工前由技术负责人对施工人员进行技术交底。同时,对施工人员进行了安规教育。
3.准备齐全各种安装调试用工机具、仪器仪表以及施工图纸、技术资料等。,

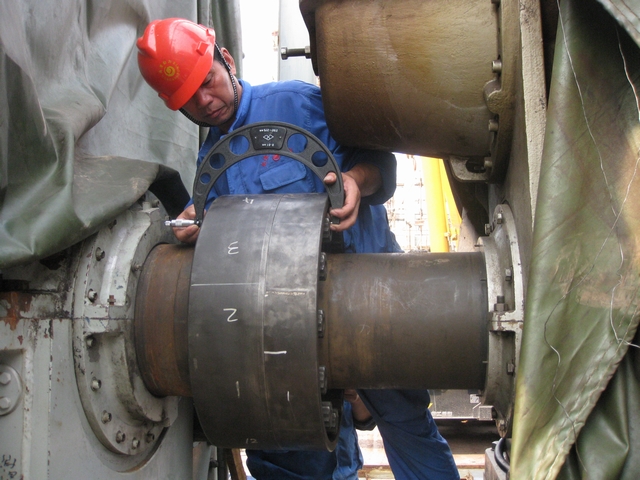

4.安装过程中严把质量关,对机组安装的关键工序如轴系找中等严格按GE和制造厂规范进行。
5.对机组安装过程中的所有质量控制点及时通知监理方和建设方人员到场见证,并经业主,建设方和监理方签字。
6.机组关键管路系统的安装均按国家相关规范进行探伤检查,并经资质单位出具合格报告。
7.对隐蔽工程、分系统试验及时组织验收并经各方签字。
8.对机组安装过程中需要变更的地方由设计方或制造厂等相关单位认可后实施。
第三阶段:GE燃机的调试及验收
1. 2011年12月18日起正式进入调试阶段,因所配套的冷却水,煤气供应等因素影响,调试只能陆续的进行,至2012年2月15日完成机组并网带负荷运行(烧油)。
2.2012年4月28日完成燃用高炉-焦炉煤气168小时运行。机组正式移交重庆中节能三峰能源有限公司。
3.2012年5月,GE燃机办理了实物移交手续,机组运行情况良好,工程竣工资料已由工程验收组预审通过。
第四阶段:服务与维护
1.2012年5月我公司与重庆中节能三峰能源有限公司签订了二年
50MW GE燃气轮发电机组维护服务合同。双方就维护的范围,GE燃机的现场技术指导,定期消缺,检修,孔窥探检等方面的服务达成一致。
2.GE燃机运行近半年以来,我公司维护人员本着用户至上的原则,对运行的设备做到定时,定期细致的巡检,及时发现问题,及时处理问题。根据每天的运行日志,操作记录,异常跳机情况进行详细记载,根据记录重要参数的变化、分析、确认故障报警原因,为分析跳机及非正常停机的故障排除,赢得了时间。我公司对配置的各个专业人员做到对所维护的设备要懂结构、懂性能、会检查、会排除故障。对定检的设备严格按技术规范,工艺规程,按标准执行。不因我们工作中的失误给用户和公司造成重大损失。至此燃机运行半年以来,在我公司强大的技术支持下,GE燃机设备运行状态良好,特别是在处理问题上迅速,及日常维护所用备件上提供及时,得到了用户重庆中节能三峰能源有限公司赞赏。下一步我们会继续努力工作,不断提高维护人员做好日常维护的积极性,为实现高标准常态化运行维护奠定良好基础。

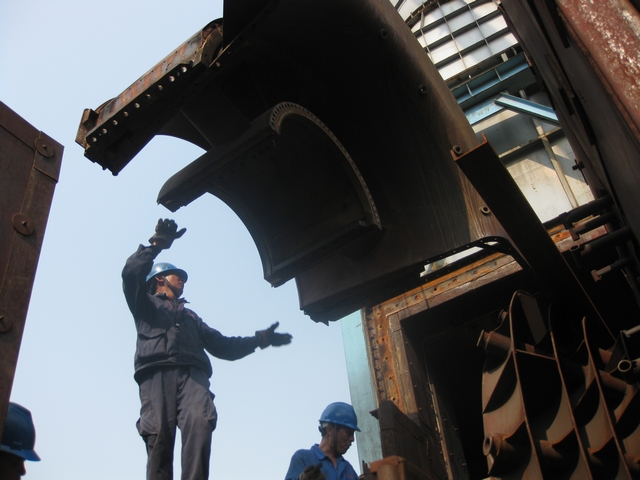

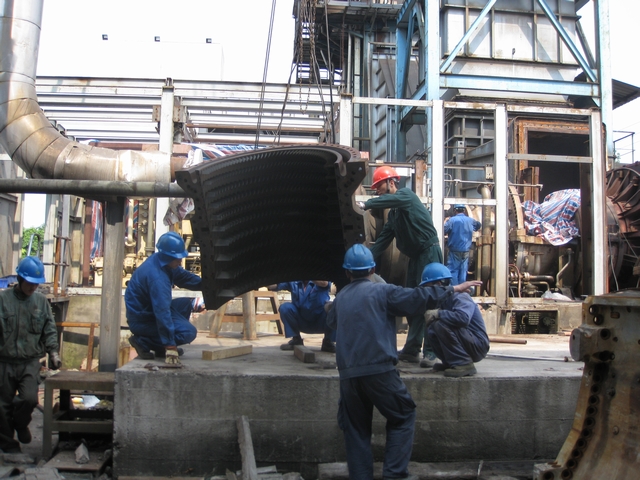

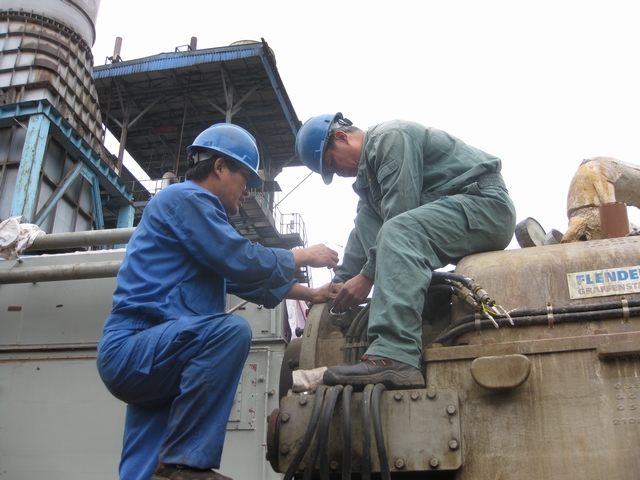

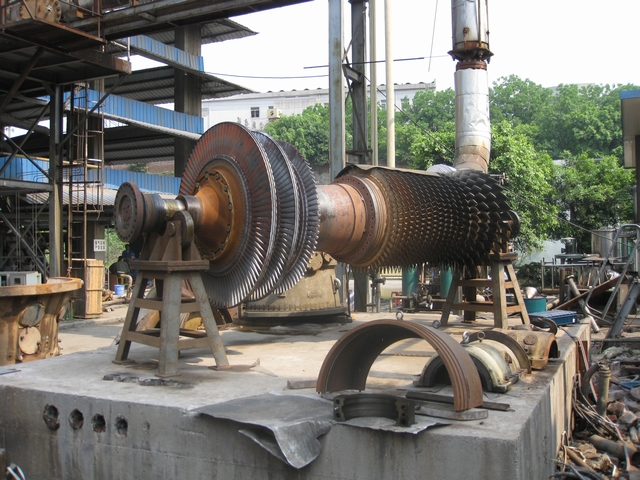

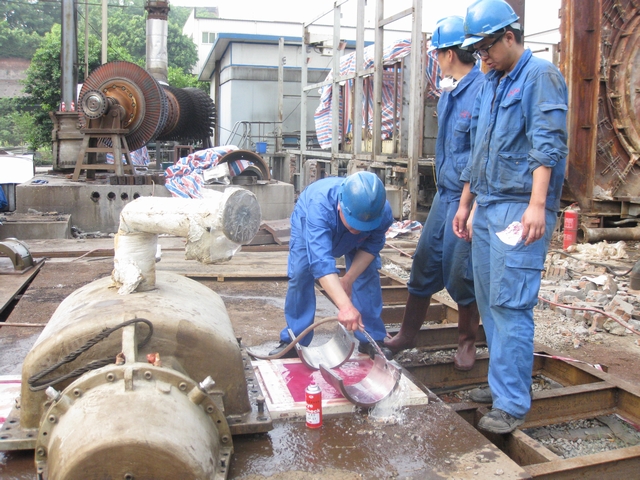

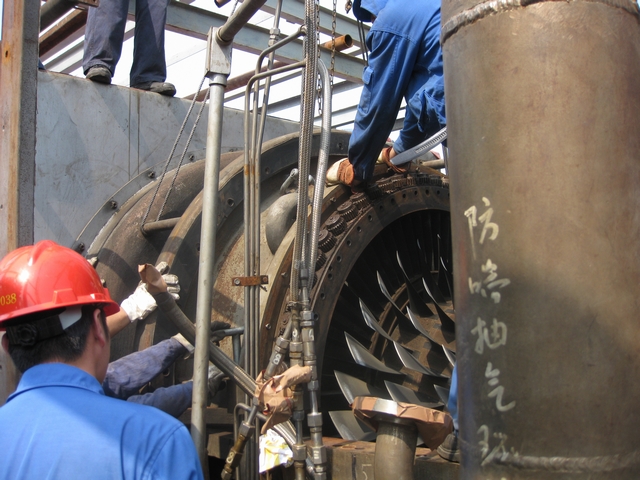

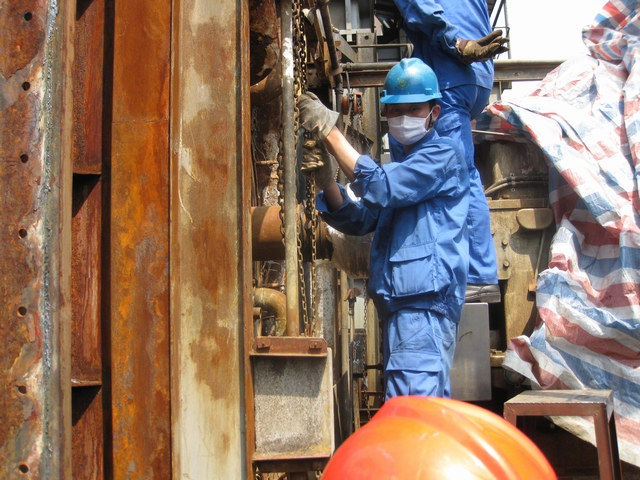

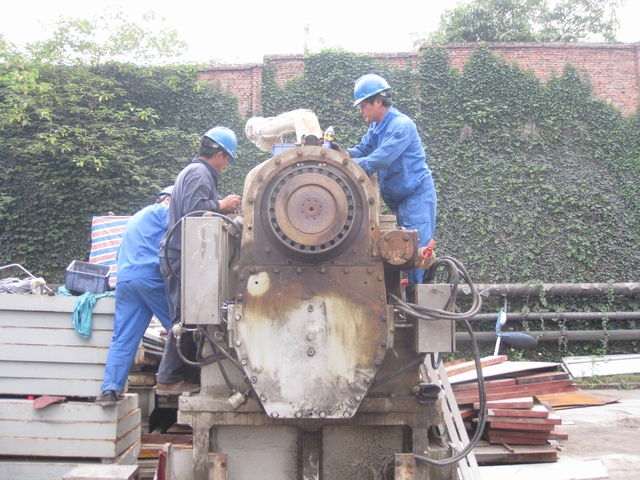

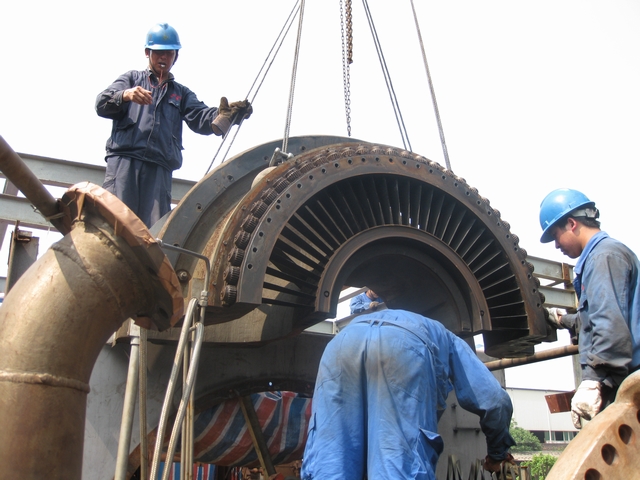

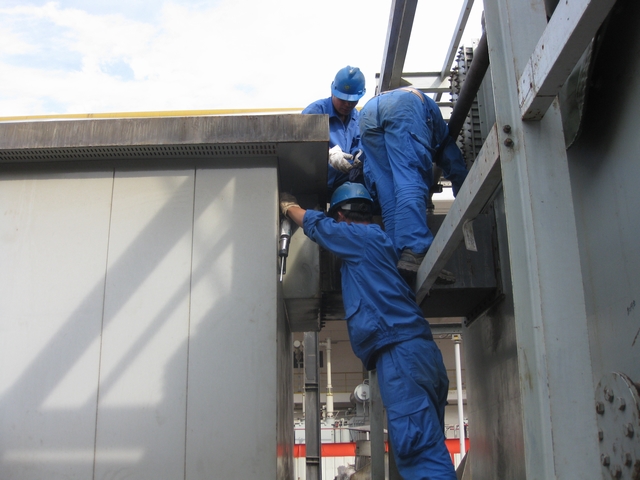

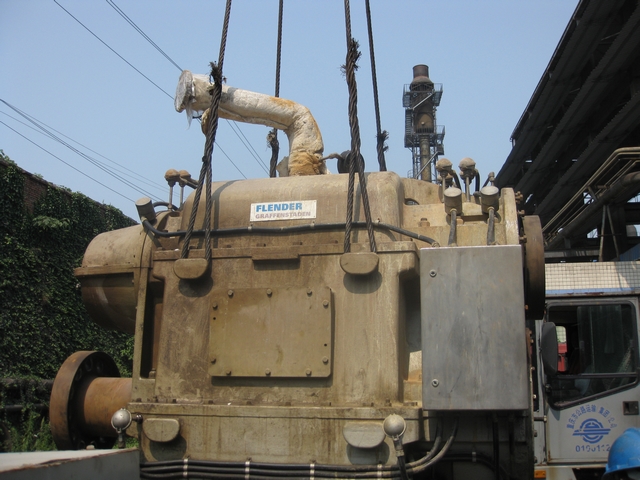

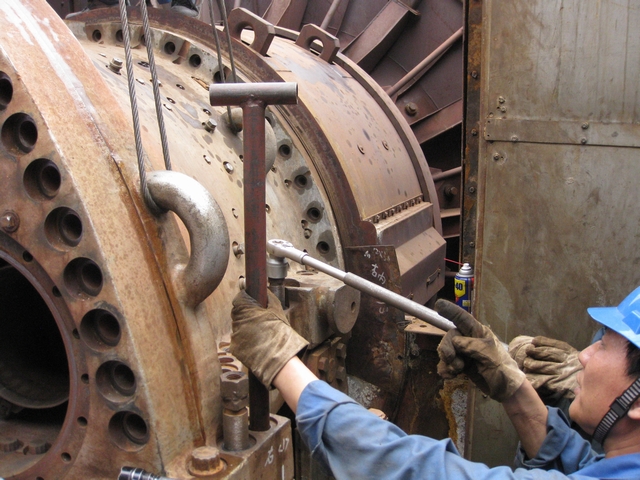

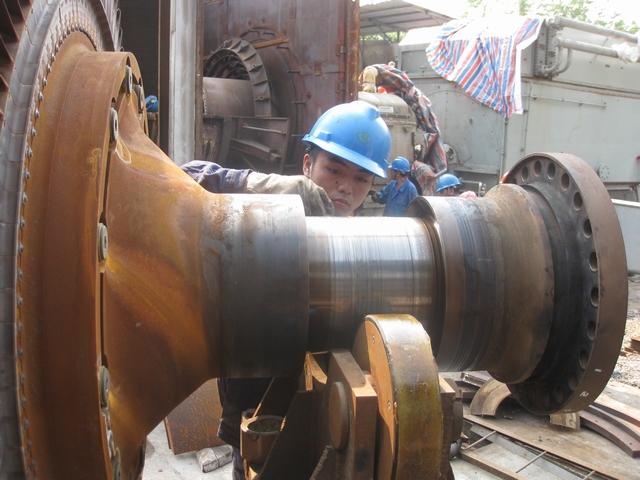

拆除前大修

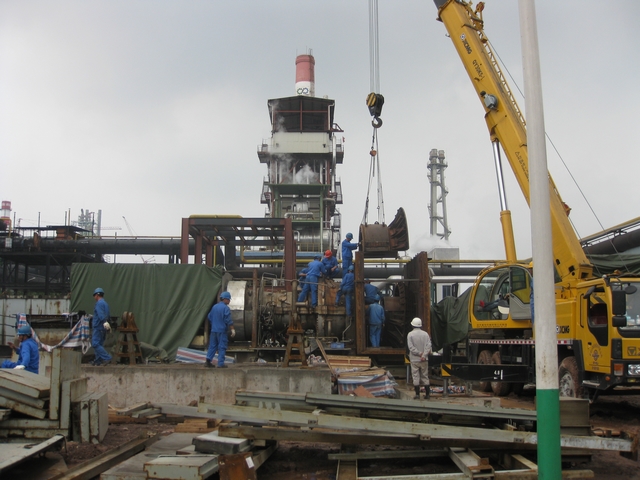

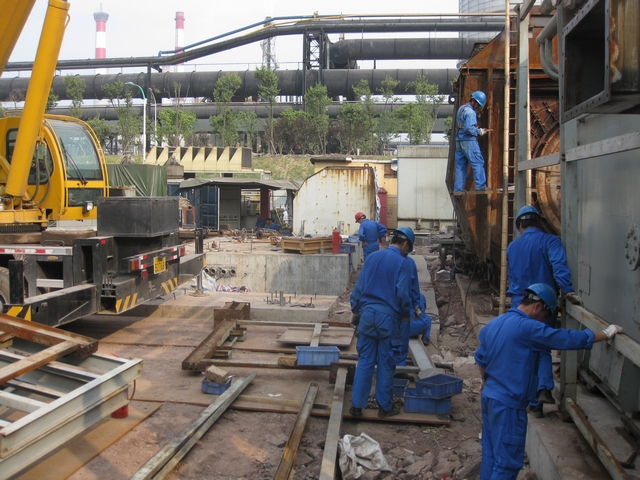

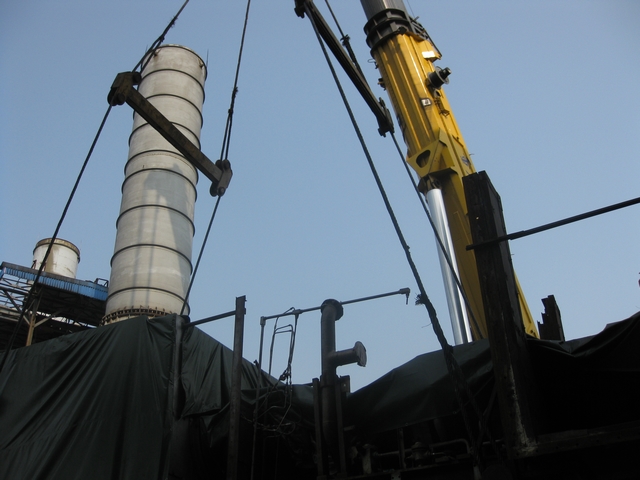

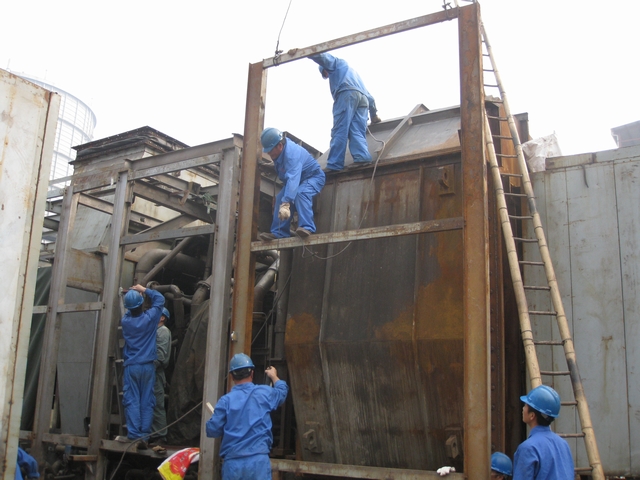

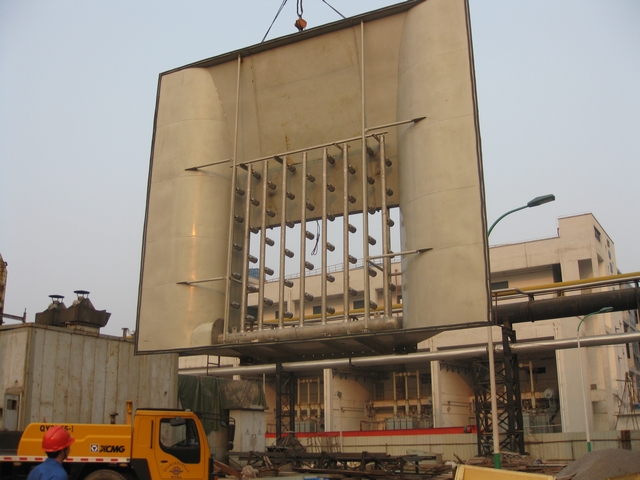

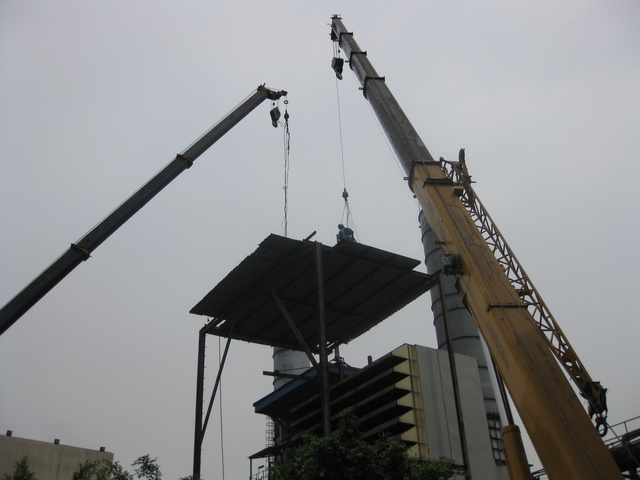

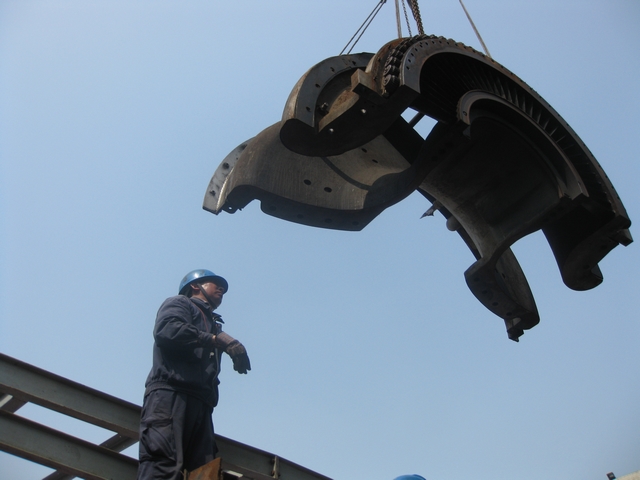

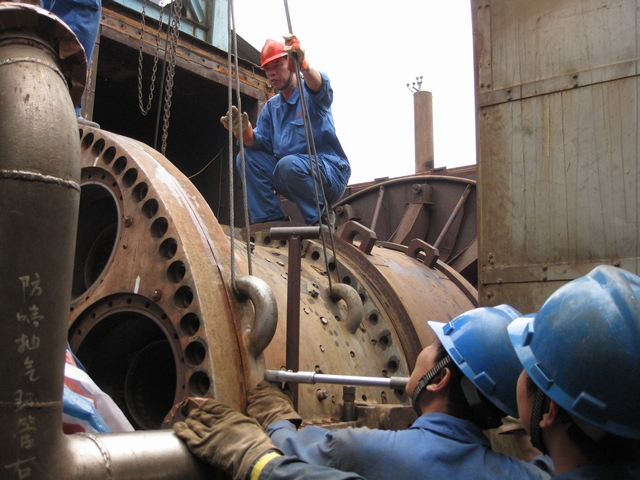

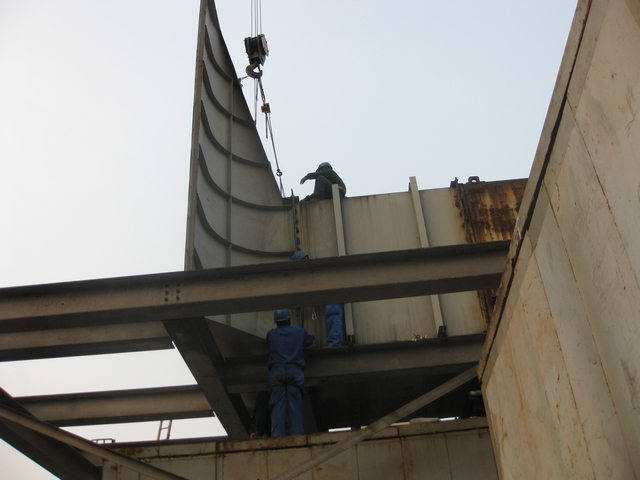

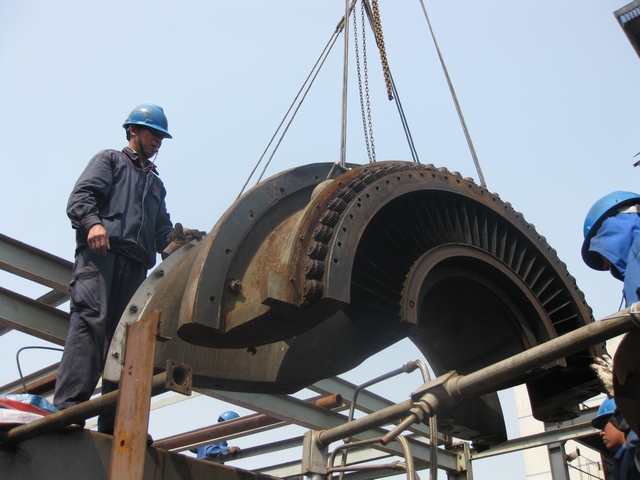

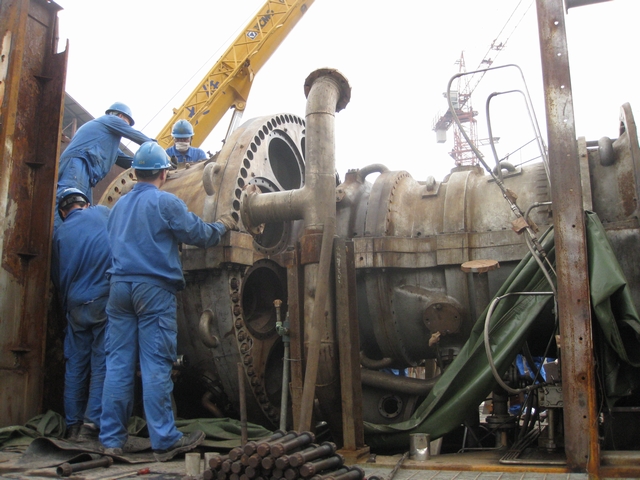

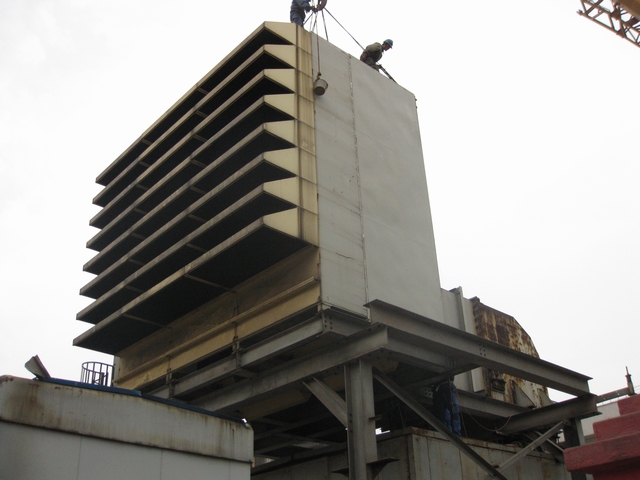

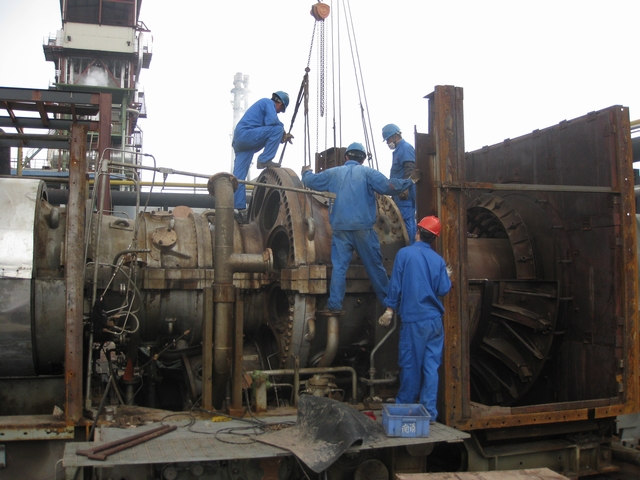

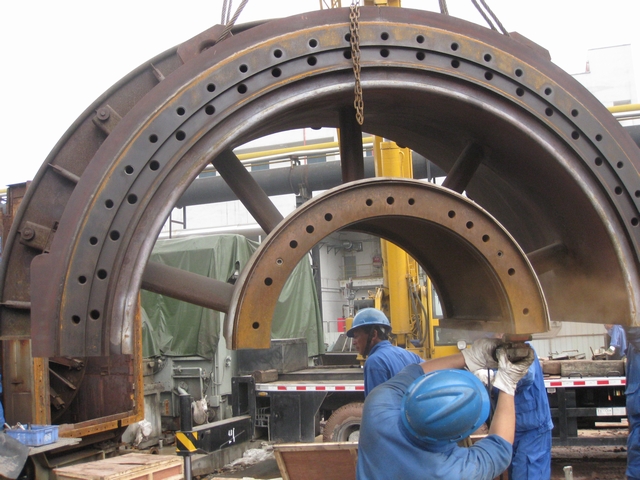

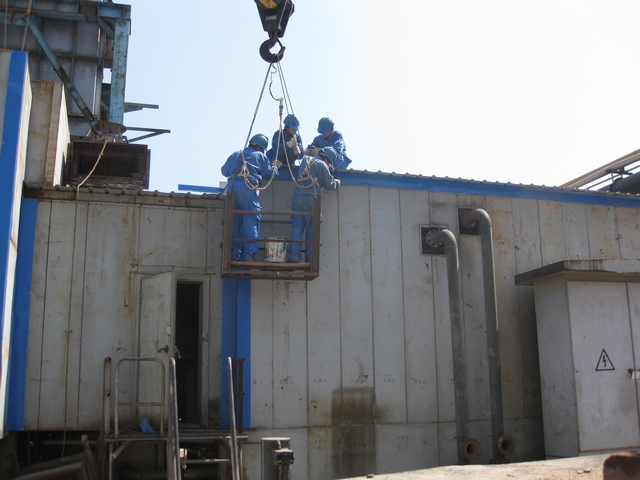

拆除、包装、运输

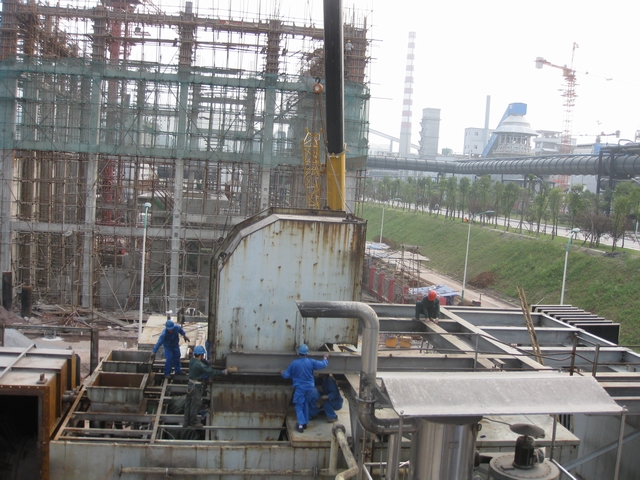

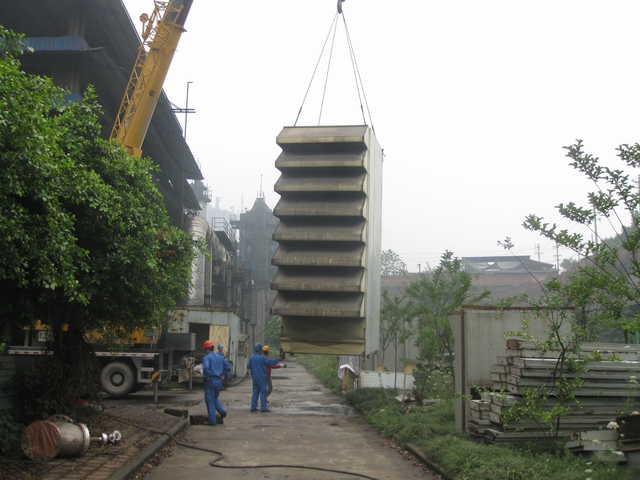

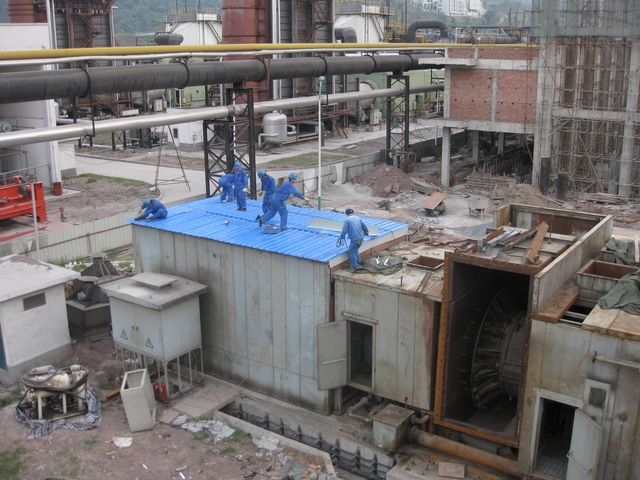

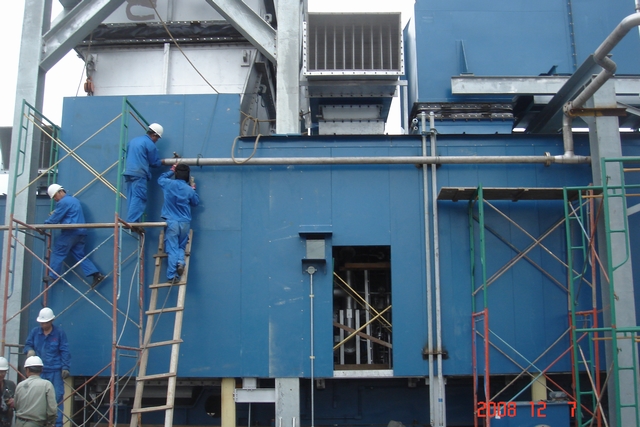

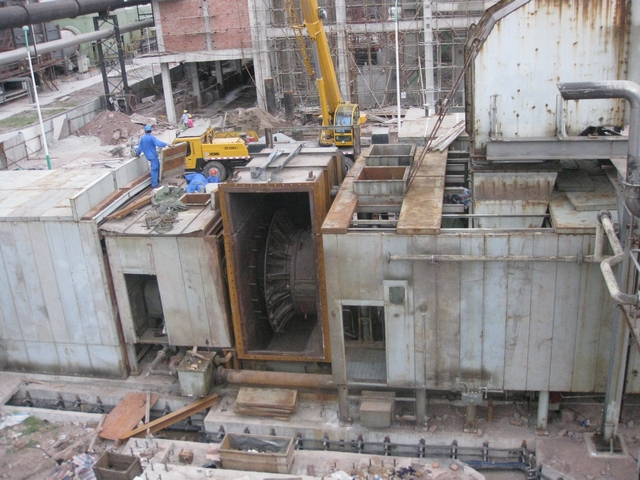

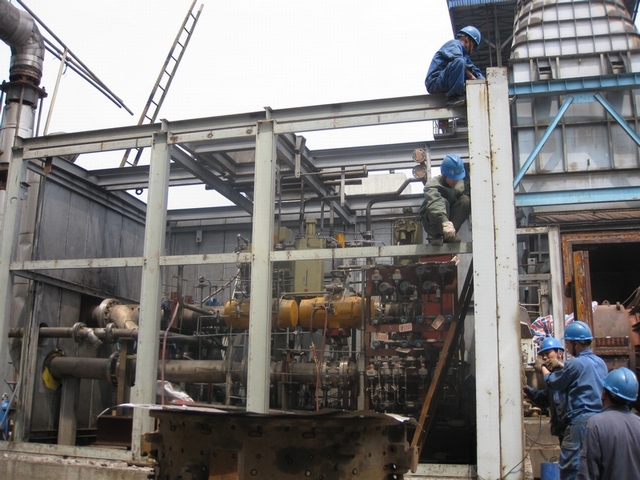

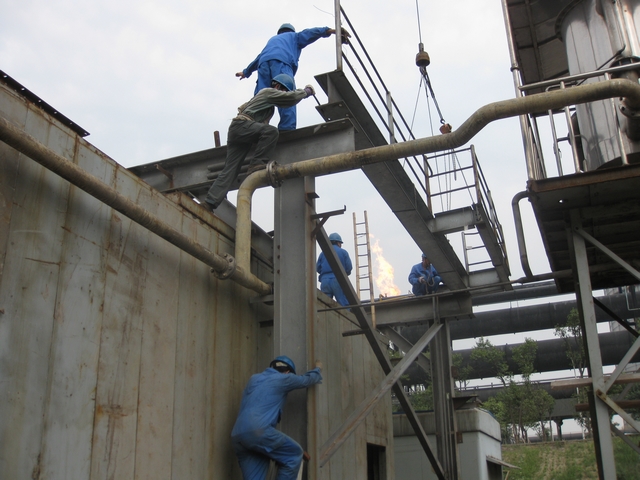

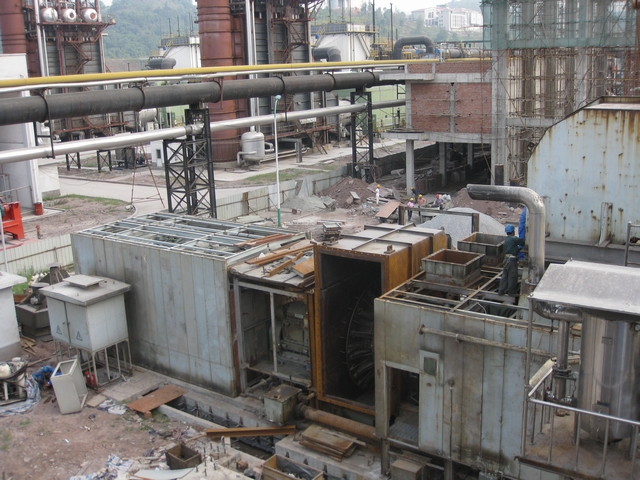

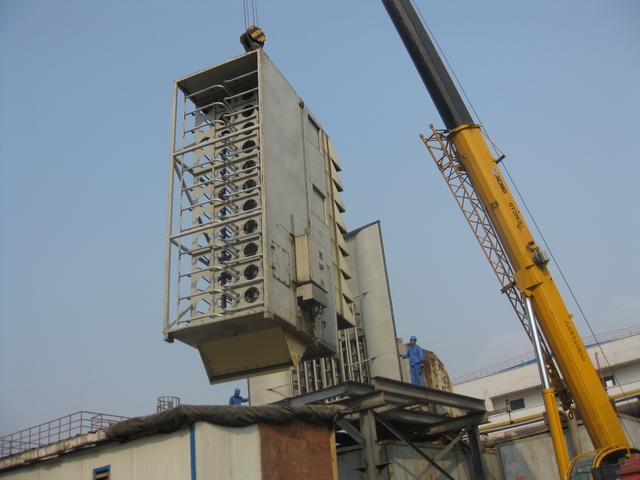

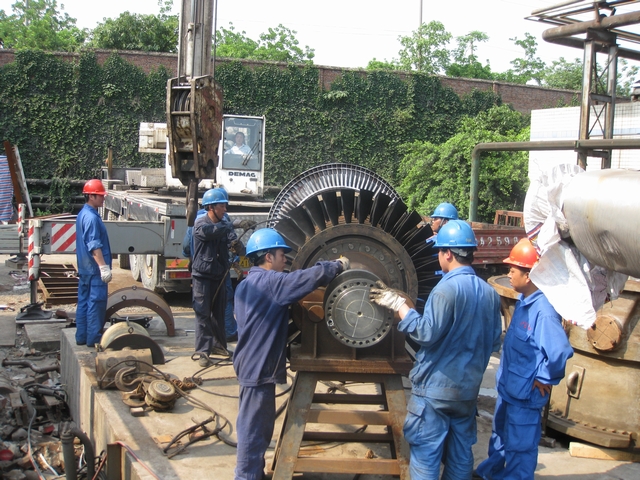

新区安装
照片提供:史建强
