镇海联合发电有限公司PG9171E型#8、#7(两套)燃机大修及低氮改造工程全面完工
作者:胡志兴 来源:南港动力3003
    在南京南港动力设备安装公司全体检修人员的共同努力,以及镇海联合发电厂有关领导和工程技术人员及参加低氮改造的GE公司工程技术人员的密切配合下,由南京南港动力设备安装有限公司检修队负责施工的镇海联合发电厂PG9171E型两套燃机的大修及低氮燃烧系统改造工作已于2012年5月全面完成。机组均已经过96小时的运行考核,运行一切正常。
    由于此次相继开工检修改造的两台燃机(#8机和#7机)机组检修改造项目内容多范围广,并且都须将透平排气缸和排气扩压段拆下送南京汽轮电机厂进行返修。工程总费用超过了一千万元。工程内容主要包括:主机大修、油改气、低氮(DLN1)改造、缸体及轴承座激光找中、透平排气缸返修、排气扩压段返修、轮机间顶盖换新改造、控制室扩大并更换顶盖板、辅机间门板及顶盖内保温及孔板换新、水平烟道更换内保温等。
    首先进行的#8燃机的大修及低氮燃烧系统改造工作于2011年11月21日开工,12月10日将透平排气缸和排气扩压段拆下运送到南京汽轮电机厂进行修理,经修复后于2012年2月8日从南京运回镇海电厂现场。于2012年3月28日#8机检修改造全部完成。
    #7燃机的检修工作于2011年12月22日开工。#7机排气扩压段在送南京汽轮电机厂返修中遇到了加工设备故障而影响了正常修理工期。尽管如此,在现场检修人员的共同努力和电厂有关人员的密切配合下,我们还是按照协议要求于 2012年5月18日全面完成了检修改造。
    此次大修工作,项目多任务重,工期跨度大(主要是因为在检修期间跨越春节假期,此外每台机组的透平排气缸和排气扩压段送南京汽轮电机厂返修,工期最快也需2个月)。在全体检修工作人员和有关领导及工程技术人员的共同努力下,终于圆满完成了两套燃机的大修及改造工程。
    由于我公司检修人员良好的服务态度及优质的服务水平,在机组完成96小时的热态运行后的验收评价中,此次检修和DLN改造工程的冷态验收和热态验收总评均被用户评为优良工程。

大修后机组面貌一新

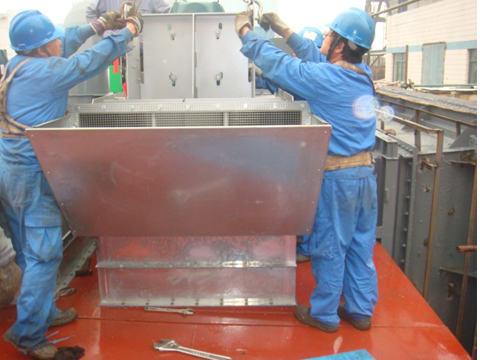

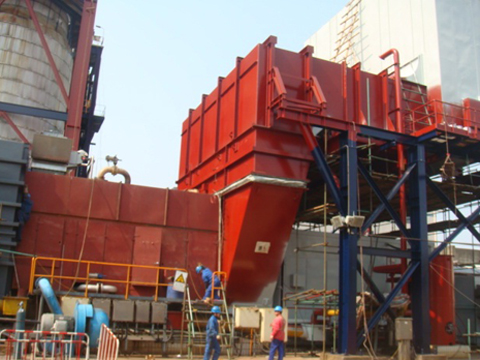

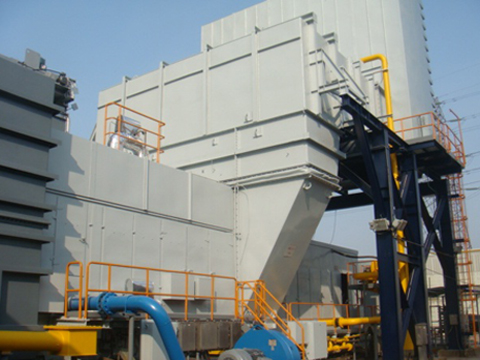

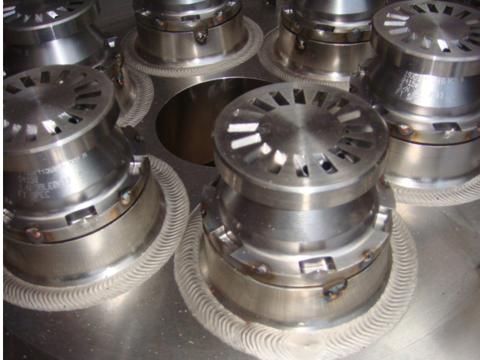

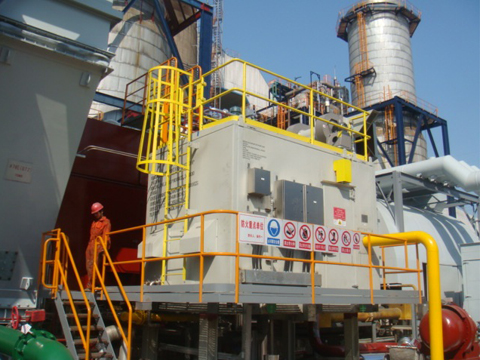

新的DLN型燃料喷嘴 新装的DLN阀站 新更换的轮机间罩壳 新增装的轮机顶部风机

新换的压气机后三级静叶 新换的压气机排气内缸 新修复后的排气扩压段 透平排气缸和扩压段正装车送修

图片提供:胡志兴

关键词:镇海联合发电有限公司 PG9171E 低氮 改造 大修

深圳南港动力工程有限公司版权所有,如需转载,请注明来源
如有关于本站点的问题或建议,请向网站支持发邮件。
