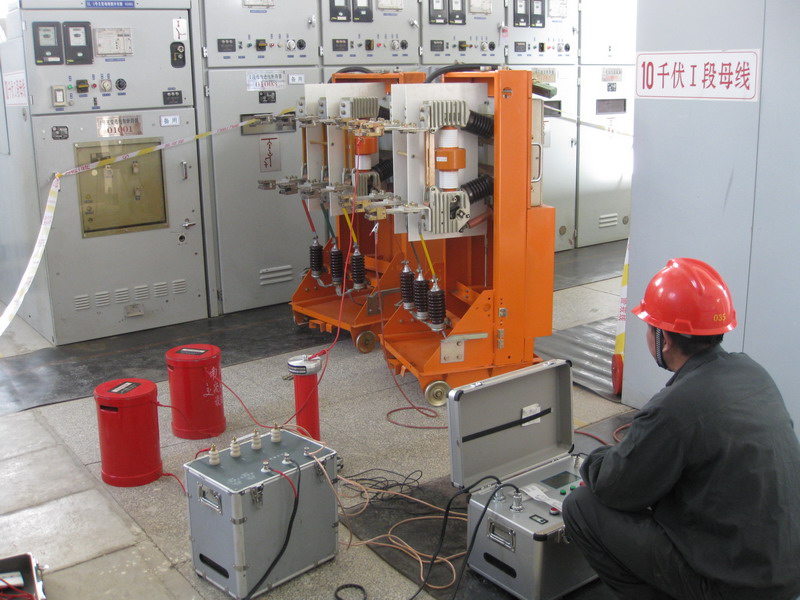

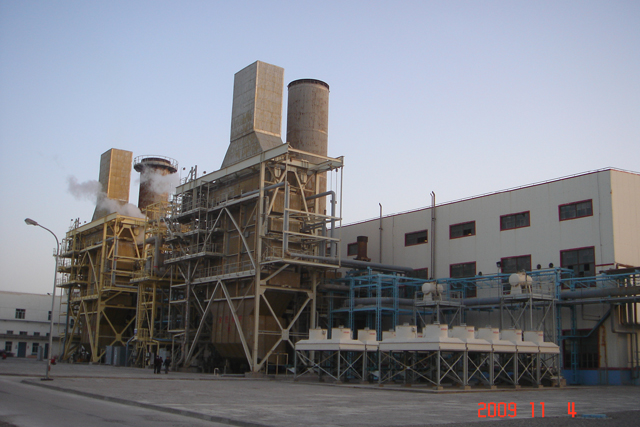

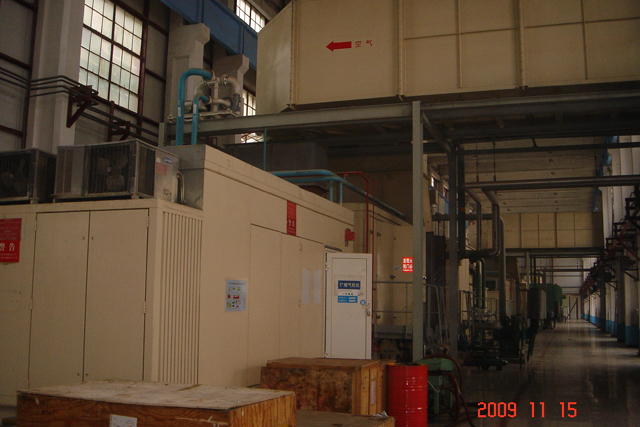

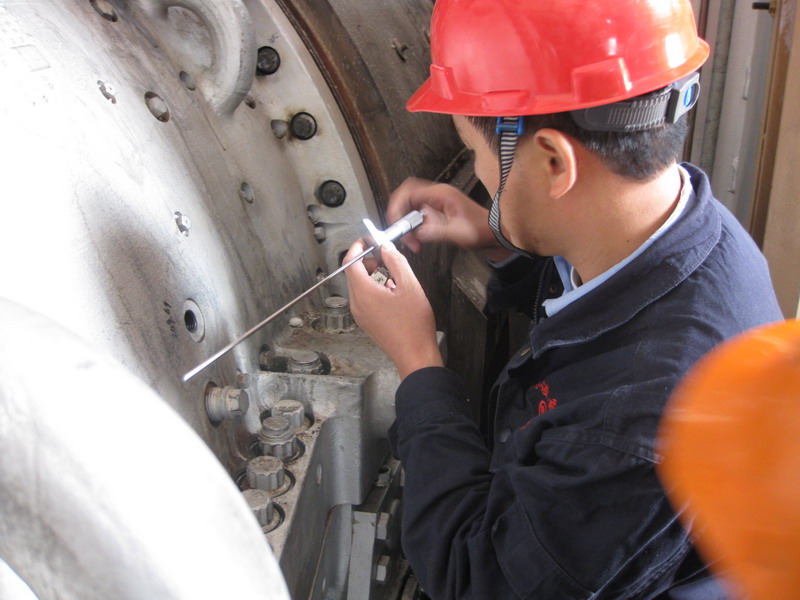

我南港安装公司承接的新疆塔里木石化分公司一台PG6551B型燃气轮发电机组中修工作从2009年10月25日开始,至2009年11月15日检修工作结束,11月16日下午进行盘车检查,未见异常声响,随后进行高速盘车检查,机组情况正常。11月17日晚机组带负荷并网试运行,经72小时试运行观察,机组运行状况良好。 本次检修完成的主要工作有: * 燃机—辅助齿轮箱初始对中检查; * 辅助联轴器检查; * 检修前、后转子位置测量(转子顶隙) * 进口导叶IGV检查、测量间隙、调整及角度校准; * 燃料喷嘴检查、清理; * 气体燃料金属软管检查; * 燃烧室外壳拆下检查; * 火焰筒检查更换; * 过渡段检查,更换过渡段; * 羊角架检查,送外面工厂修复; * 导流衬筒检查、清理; * X-联焰管检查,更换部分联焰管; * 揭缸后燃机转子动静间隙测量; * 第一级透平喷嘴着色渗透检查,更换一级透平喷嘴; * 第一级透平动叶检查,更换一级动叶。 * 第一级复环着色渗透探伤检查; * 第二级透平喷嘴荧光渗透探伤检查; * 第二级透平动叶荧光渗透检查; * 第二级复环检查; * 三级透平喷嘴荧光渗透探伤检查; * 第三级透平动叶荧光渗透检查; * 第三级复环检查; * 轮间热电偶检查; * 盖缸前透平动静间隙测量; * 排气扩压器裂纹检查及焊接修理; * 燃机——辅助齿轮箱找中; * 负荷齿轮箱检查; * 润滑油、液压油、起动、通风换热等辅机系统检查。 * 发电机及励磁机检查维护; * 发电机继电保护校验; * 燃机辅助系统电动机检修; * 低压开关柜MCC检查; * 厂用变压器检查试验; * 高压电动机、电缆、开关柜等检查试验。
