来自加纳安所固电厂的现场汇报(2009年1月5日)
作者:李福浪 来源:南港动力 日期:2009-1-72563
公司领导:您们好!
    公司发来的元旦慰问电,在聚餐上宣读,博得热烈的掌声。逢佳节倍思亲,公司的来电,激荡着心底的情愫。大伙要求转达谢谢领导的关心!

    南港加纳工程项目可分为三个阶段:等待施工条件阶段;安装施工阶段;工程相持阶段。现在是安装施工阶段的后半部分,我们争取能加快的尽量快,是工程的效益需要,也为及时发现问题,消除缺陷留下操作余地。

    2套燃机转子第3级动叶平台间隙过大的缺陷找到解决方法。其中一套转子复装结束。另一转子下缸,还需要处理第3级动叶的平台间隙过大缺陷,需要国内提供过渡段销子。4套Mark VI的通电自检通过,情况良好。2套机组的对线基本结束。最新安装状况详见附件中照片。

    施工瓶颈:润滑油不能及时提供造成找中、调试无法正常进行;一次元件的问题突出,国内检测是好的也存在部分失效问题;三台机组电缆沟没有桥架;集中的水洗系统基础因场地原因没有施工,设备无法就位管线安装无法进行;地坪面上设备无法安装。进气过滤器滤芯还在国内;与外部信号有关的天然气调压站还处于刚刚施工;水水交换器基础无法提供,管路无法安装;地理阻隔造成配套环境远不如国内等等,就是所谓相持阶段的状态。我们在积极的联系催促中。

    安所固公司在紧迫地组织甲供材料,安所固公司背负着及时投入运行与争取天然气指标相关的重荷,会议仍然要求第一套联合循环在3月底投入运行。最后阶段必然是冲刺方式。

    加纳大选票数相近,进行到第三轮选举。反对党有军方背景,宣布获胜;执政党控制电视、广播,封锁新闻。电厂区域是反对党范围,是政治势力都能接受的工程项目。加纳民风平和,以往社会治安环境不错,按理不会有什么大的事件发生。最近在阿卡拉几起抢劫华人商店事件,大选的不确定因素引起安所固公司与中国在加纳公司密切关注。安所固通知没有特殊需要近日不要进入阿卡拉,不宜出外买菜。需要远行的我们就请人送些菜,价格略贵点。

    孤岛式的生活环境,时间长了,出现情绪问题,更有人挑战规定。广东火电近日有一人无法排解出现了精神疾患,被护送回国;12月底土建华陇公司有一中国职员违反纪律,擅自下海,命丧几内亚湾海滨。面对当前形势与实际需要,项目部提出:纪律任何人概莫能外,重申不准到海边、不经同意禁止外出。目前施工正常,人员身体状况良好,情绪稳定。

    12月底安所固公司组织的2008年度安全、健康、环保的年终总结,南港动力受到了表扬。安全、质量事故为零;宿舍区整洁有序。除了确实没有出现事故外,还得益于我们的powerpoint总结文稿编排的方式比较好。年终工程进度总结,南港动力是唯一能满足网络计划的施工单位,也受到了表扬,可以说南港动力是拔得头筹的。话说回来,我们也明白目前的施工内容还是燃机本身的部分,是可控的。

祝新年祺祥!

          胡志兴、叶平、李福浪

          于加纳博恩电厂现场

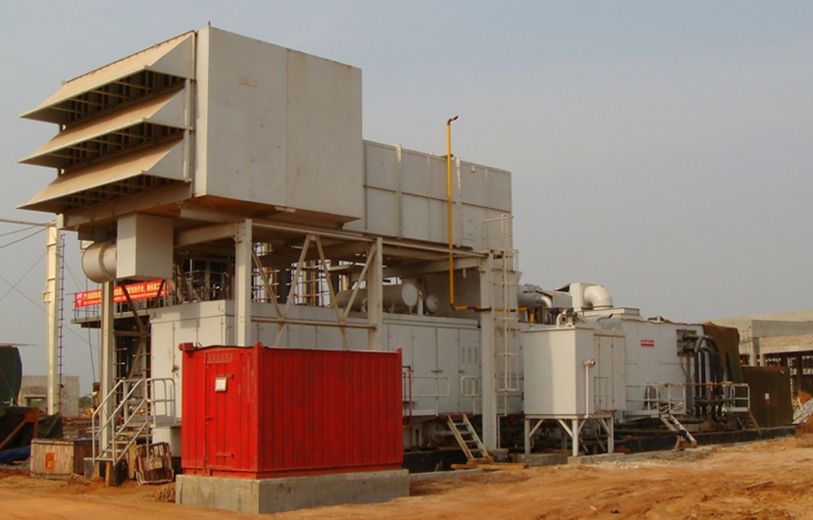

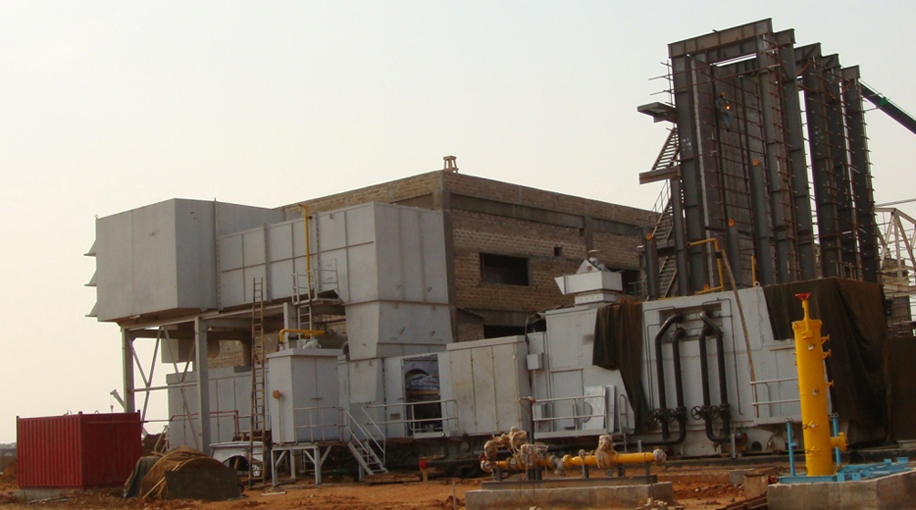

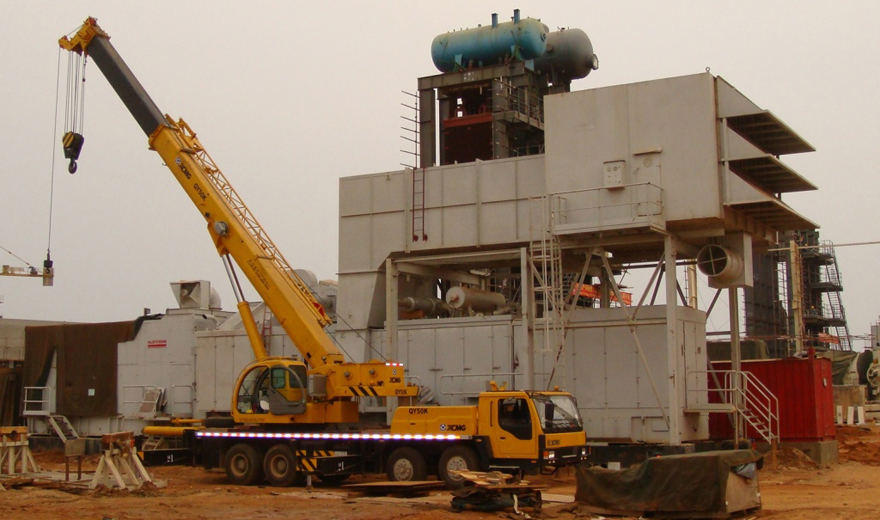

2009年1月5日#1燃机现场 2009年1月5日#2燃机现场 2009年1月5日#4燃机现场 2009年1月5日#5燃机现场
