珠海洪湾燃机电厂油改气技改工程现场报导
作者:肖湘浩 来源:南港动力5220

    我南港公司承接了珠海洪湾燃机电厂燃气轮机油改气技改工程。
    根据油改气工程整体安排的要求,改造工作于2006年2月19日正式开始。
    因为机组在计划大修之中,此时机组的一级喷嘴的更换件还未返电厂,透平缸不能够盖缸。这样使油改气工程的关键部件(天然气环管)无法定位实配及进一步加工组装。因此将会影响到油改气工作的按计划有序进行。
    燃机改造工程技术含量和要求非常之高,公司领导运筹帷幄、紧急调集高水平设计人员聚集在一起。系统设计、结构设计、电气设计、控制设计、施工准备、订购等等千头万绪。在计算机键盘前,积燃气轮机多年之经验,面对复杂的新的系统配置自主创新设计,运用之妙存乎一心。
    重要的是公司领导对此早有思想准备,曾明确要求:油改气工程现场工作由胡队领导,大修与油改气工作力争保质按期完成。思想上有了认识,处理对策自然也就形成了。这大概是多年从事燃机现场工作的灵感吧!
   2月23日,公司陈总到现场看望大家并指导工作。领导的重视与关心,自然成了完成任务的保证。
   在二十天的工期之中,终于一一完成了各阶段的工作目标,于3月10日完成燃机间盖顶盖工作,表明油改气工程进入了动态调试、发电的竣工阶段。

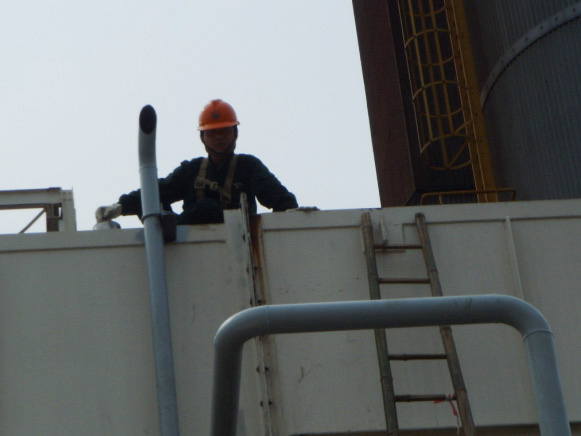

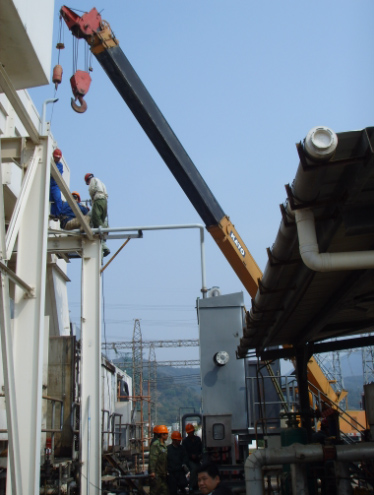

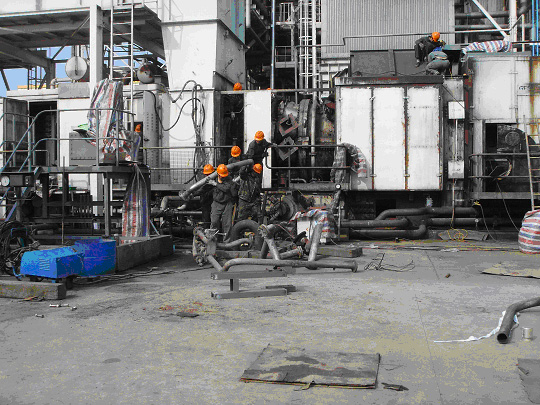

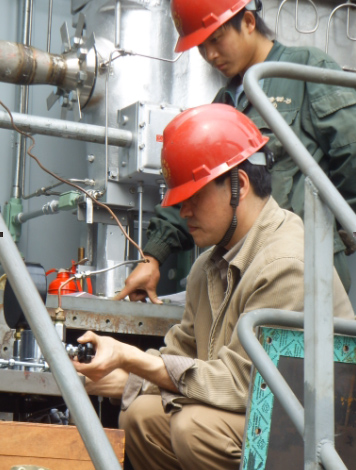

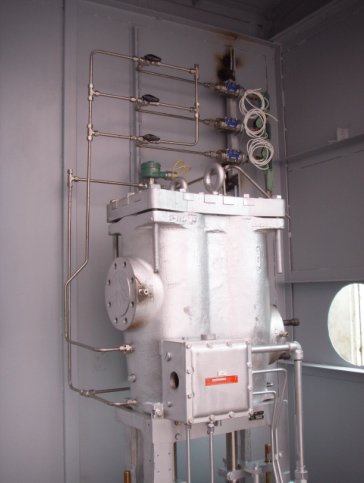

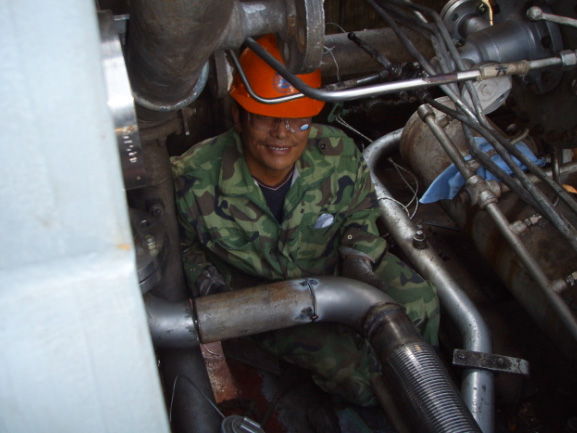

南港工程人员在施工现场 南港工程人员在施工现场 精心调试中 天然气管线试验

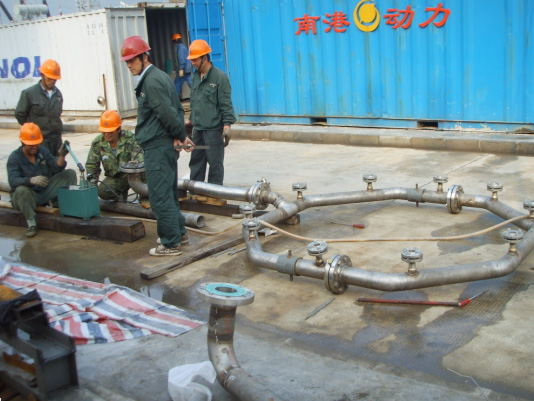

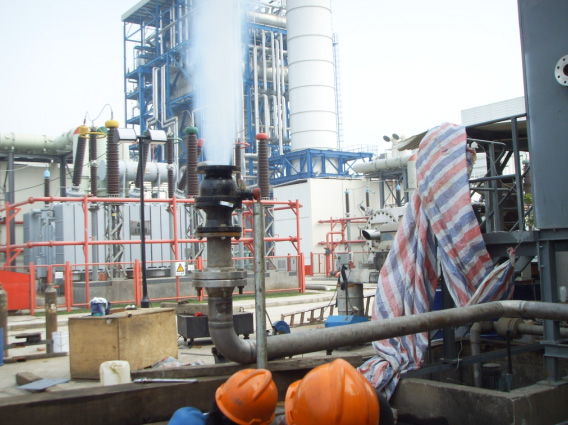

天然气管线吹扫 抢时间人抬肩扛安装环管 天然气环管配管成功

阀站施工进入尾声-装冒气管、油漆

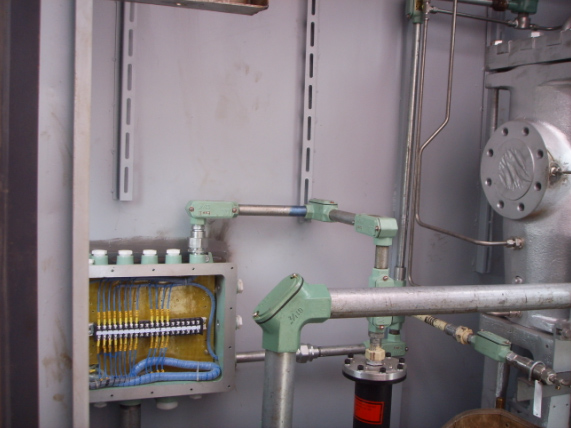

电气的改线、布线、接线进展顺利

负荷间罩顶改造、88VG安装完成

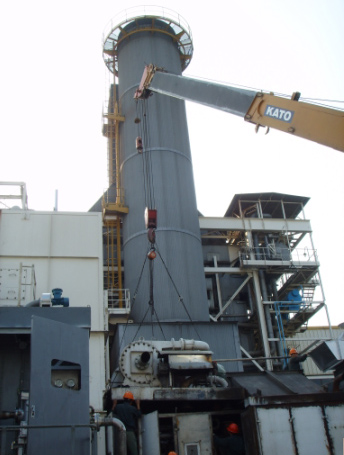

精心调试 阀站就位内部安装 盖燃机间顶盖
