惠州大亚湾石化区6B燃机圆满完成72小时试运行为区域发展注入新动能
作者:周亮 来源:南港动力23
    近日,惠州大亚湾石化区6B燃机顺利完成72小时试运行,机组运行的各项性能指标均达到设计标准;标志着该燃机正式具备商业运营条件。
    回顾项目推进历程,每一步都凝聚着团队的汗水与智慧。7月17日,项目团队正式启动旧设备的拆卸和替换机组的吊装就位工作;7月22日,设备轴系找中工作有序开展;7月27日,设备油系统试运冲洗工作启动;7月31日,所有设备安装工作全部完成。
    进入8月,调试工作成为重点。8月1日起,设备分部调试全面展开;8月4日,机组先后完成高速盘车试验和点火熄火保护试验,验证了机械运转及安全保护机制的可靠性;8月5日,全速空载试验顺利进行;8月8日机组并网试验取得成功,随后燃气轮机发电机组进入基本负荷运行状态,并同步启动72小时试运行。至8月11日,DLN燃烧调整工作和72小时试运行工作圆满完成。
    项目推进过程中,安装、检修与调试团队始终与极端天气“硬碰硬”,用坚守诠释责任。安装阶段,大亚湾遭遇持续高温,户外作业温度常超40℃,设备表面温度高得能煎鸡蛋。工作人员顶着烈日吊装数十吨重的核心部件,汗水一遍遍浸透工装,在衣服上析出层层盐渍。即便如此,他们仍严守安装精度,确保每道工序零误差。期间第6号台风“韦帕”突袭,团队成员冒雨加固设备、检查临时支撑,在风雨中连续值守。台风过后,仅用一天时间就恢复施工,将施工延误压缩到最小。
    进入调试阶段,连绵阴雨又成了“拦路虎”。检修和调试人员在设备间穿梭,潮湿的空气让电路检测频频遇阻,湿滑的操作平台更是暗藏风险。他们用防水布仔细包裹仪器、用抹布反复擦干接口,在雨幕中一遍遍校准参数。雨水混着汗水模糊了视线,就用袖口一抹继续工作。正是这份执着与专业,让机组在复杂天气下顺利完成所有功能调试,为72小时试运行筑牢了坚实基础。
    72小时试运行期间,6B燃机表现稳定:输出功率始终保持在基本负荷状态运行,振动值、废气排放浓度等关键指标均保持稳定。充分验证了设备的可靠性,更彰显了项目团队在极端环境下的专业攻坚能力。
    目前,设备已正式投入商业运营。6B燃机将与区域现有能源设施形成互补,进一步提升大亚湾石化区热电供应的稳定性与灵活性,为石化企业生产提供“不掉线”的动力保障。

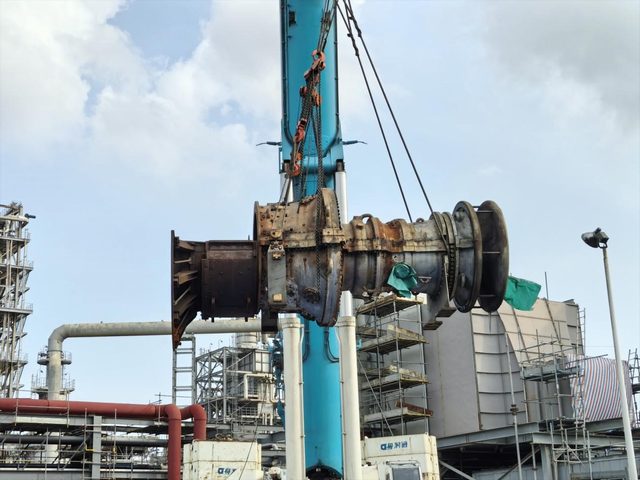

旧的6B燃机吊出

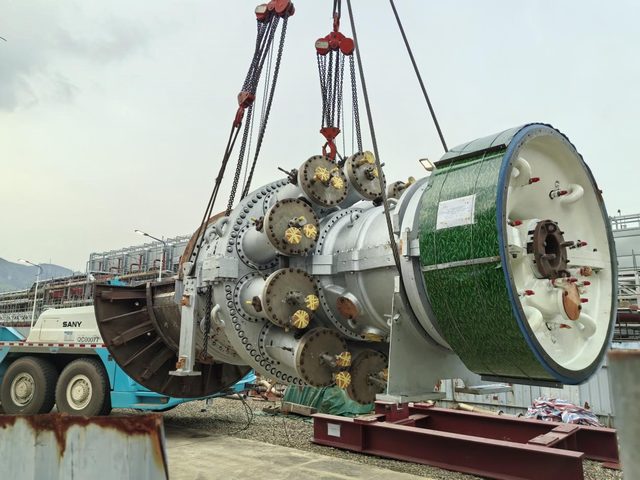

替换的6B燃机吊装前准备

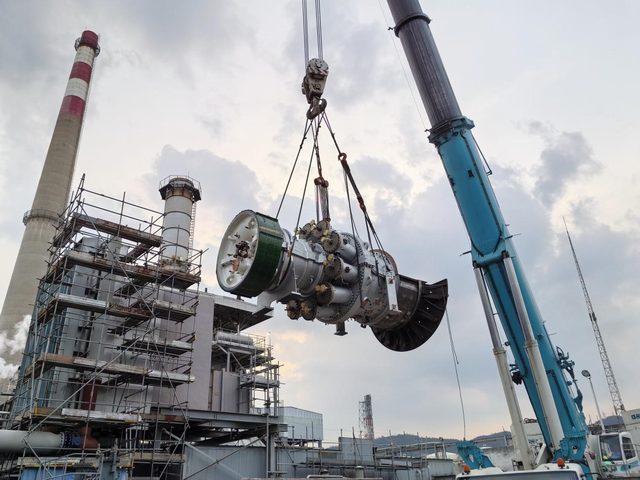

替换的6B燃机吊装就位

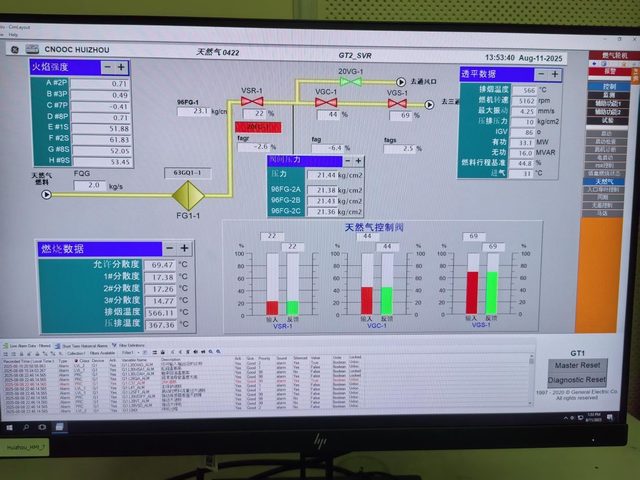

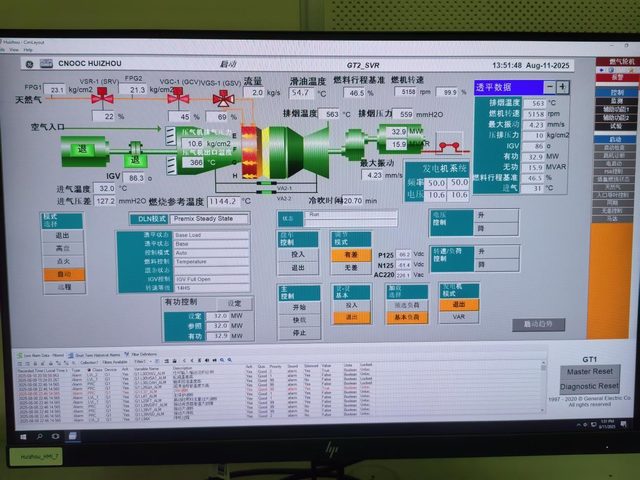

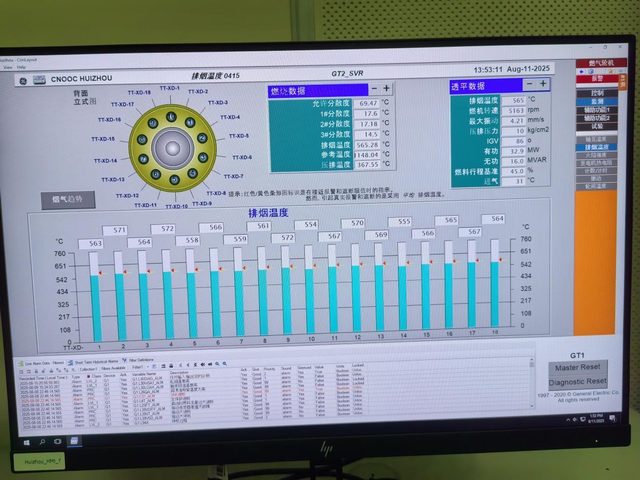

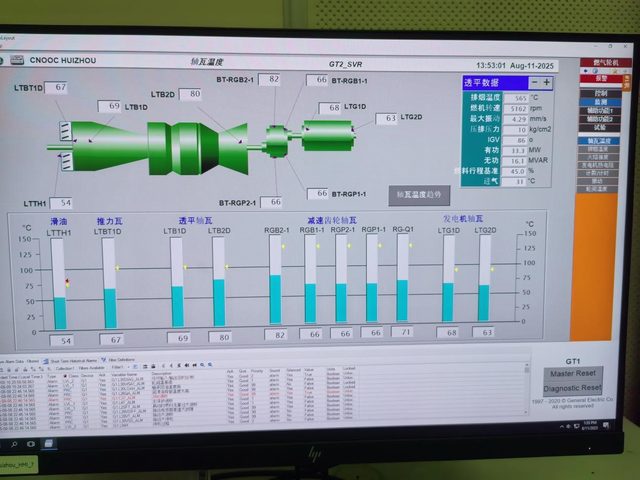

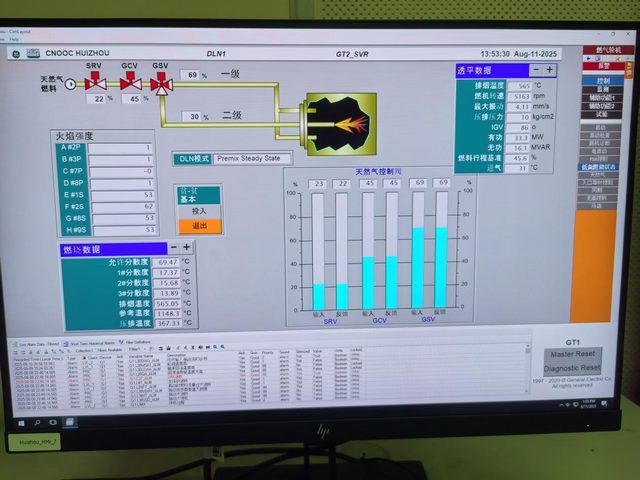

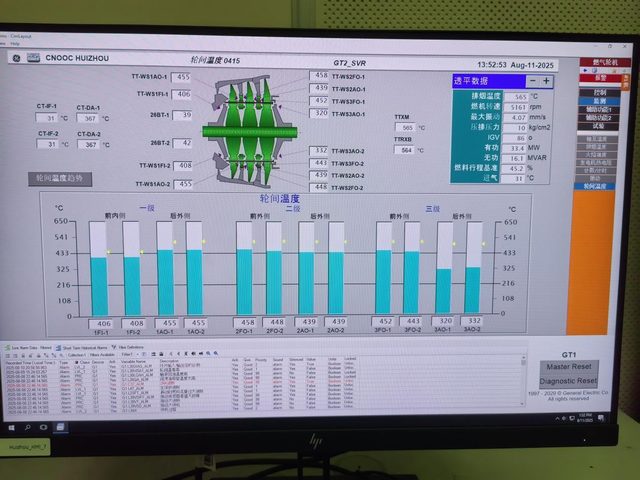

72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



72小时试运行后运行数据



    照片提供:周亮



关键词:惠州 6B 试运行
