2025年4月9日至4月16日,深圳南港副总经理何毅率领南汽设计院和南京南港动力共十一人组成的专家团队,前往马来西亚民都鲁。向项目业主沙捞越能源公司(SEB)提交了民都鲁燃机电厂迁建项目初设方案和图纸;经过充分沟通和友好协商,初设顺利通过审查,并于4月25日完成正式版初设文件。
初设评审会现场热烈讨论
此次合作的渊源可追溯至2014年的燃机迁移项目。当时何毅副总经理作为项目经理,负责将民都鲁电厂6号燃机整套设备(含控制系统)搬迁至200公里外的美里电厂;于2015年8月27日顺利完成7天试运行,进入商业运行,发电运行至今。本次由国内搬迁的6B型燃机将安装在原6号机的空位。项目组特别查阅了原设计图并进行了现场复测,确保新设备与既有厂区结构的精准对接。

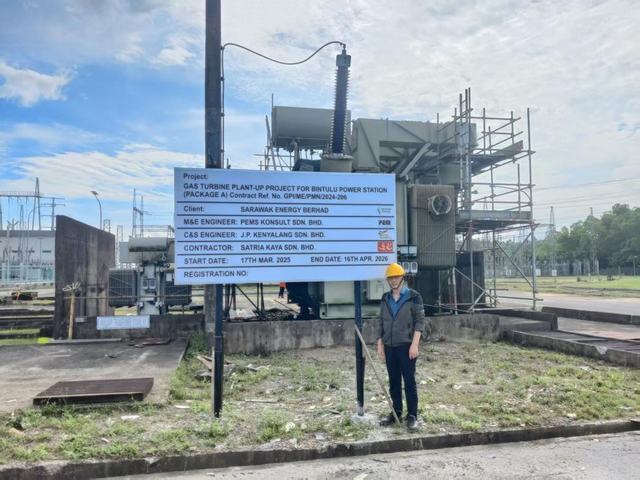

何毅总故地重游

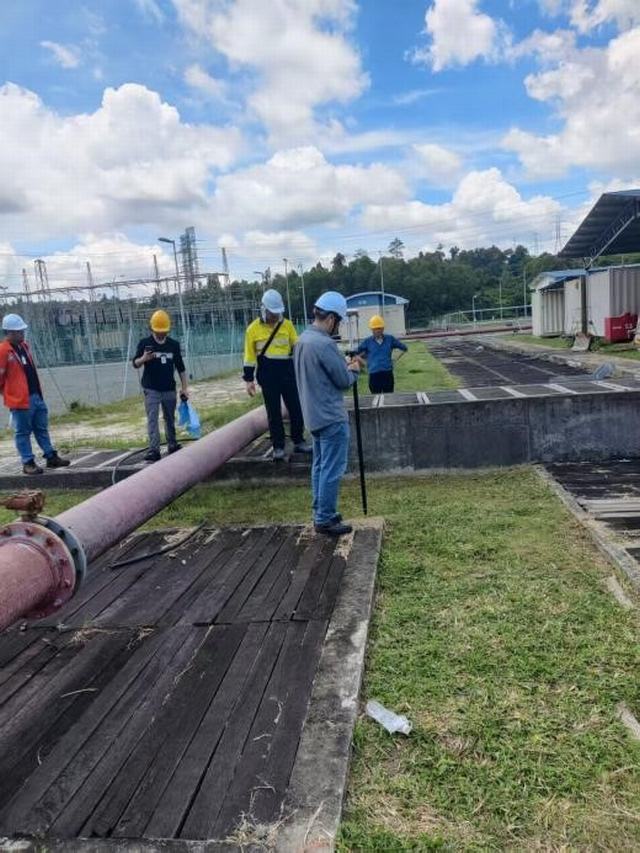

在会议召开的间隙,南汽设计院和南港动力的工作人员还使用GPS测量技术对现场的场地、管沟和电缆桥架的尺寸进行了勘测,为项目的设计和施工提供准确的基础数据。

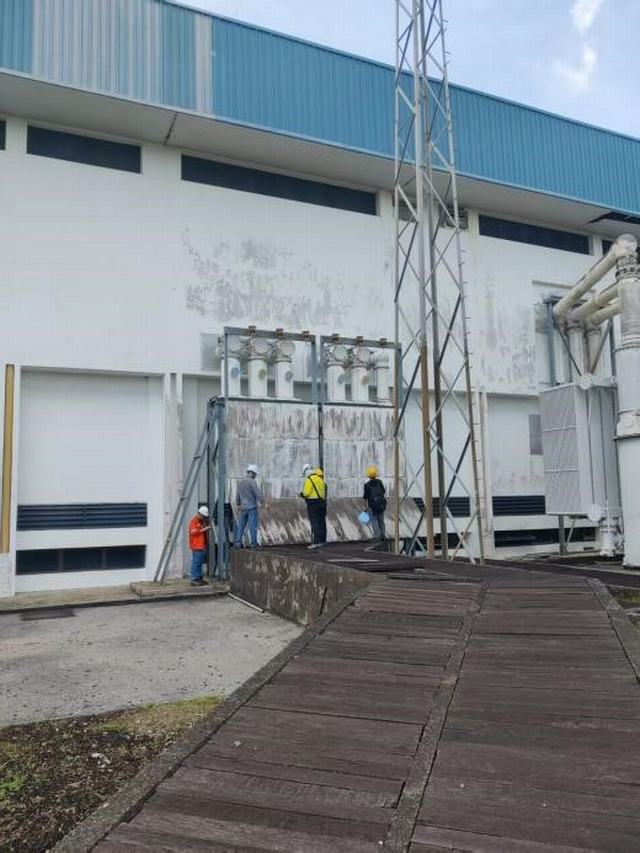

现场勘测
项目的设计、采购和相关工作正在按照计划紧张地进行中。
照片提供:张恩慧
