青海油田格尔木300MW燃机电站检修项目报道
作者:李俊 来源:南港动力35
    2025年4月26日,随着两套9E燃气轮机联合循环发电机组顺利通过168小时满负荷试运行,青海格尔木300MW燃机电站在停用长达8年后正式实现全线重启,标志着这一西部高原地区重要能源支撑项目全面复工复产。此次工程由南京南港动力工程有限公司作为主要施工单位,承担燃机与汽轮机系统的检修与改造工作,展现的工程能力与专业水平,获得各方高度认可。
    格尔木燃机电站位于青海省海西州,是该区域唯一的联合循环电厂,在青藏高原丰富的油气资源与新能源融合发展中,承担着重要的电网调峰任务。电站自2007年投运,2014年起停运封存。因设备长期闲置,锈蚀严重,部件老化失效,项目启动伊始即面临着诸多的技术挑战和高原的施工困难。
    自2024年5月中旬项目正式启动以来,南港动力秉持“精益求精、科学组织、安全高效”的原则,统筹推进检修施工与系统改造,历时近一年,全面完成两套GE PG9171E型燃气轮机与配套汽轮发电机组的检修任务,确保机组以稳定、高效的状态实现重启。
    项目实施过程中,南港动力完成了包括以下重点任务在内的全方位工程内容:

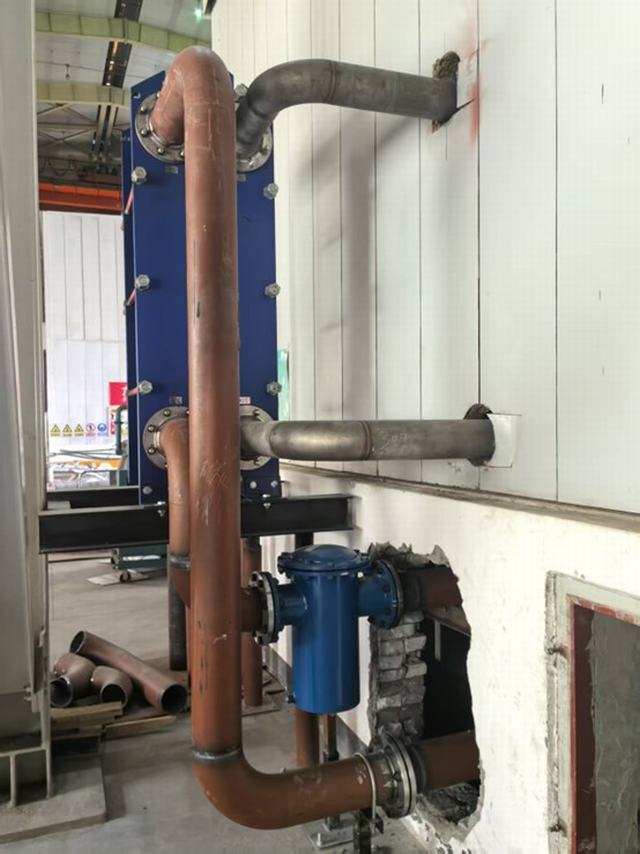

    • 燃气轮机系统检修与改造:完成DLN低氮燃烧系统更新,增设2套IBH进气加热系统,开展MARK控制系统升级与润滑油换热器改造。同时对透平缸下沉、排气室移位等重大隐患进行处理,有效保障设备运行稳定性。

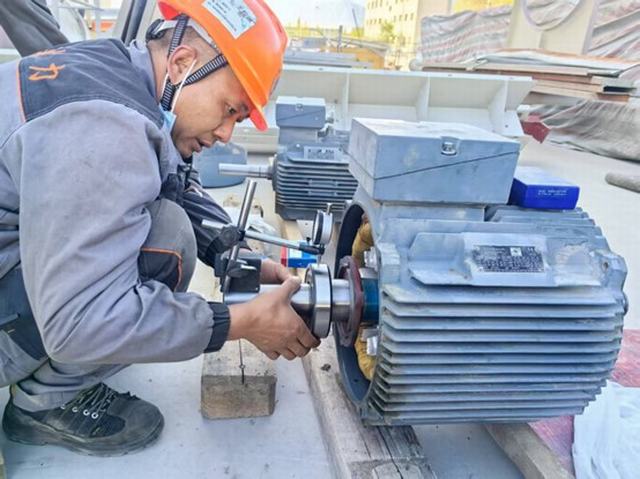

    • 发电机系统升级:更换国产励磁控制系统、保护系统与火灾报警系统,完成空冷器泄漏模块更换,消除长期封存带来的隐患。

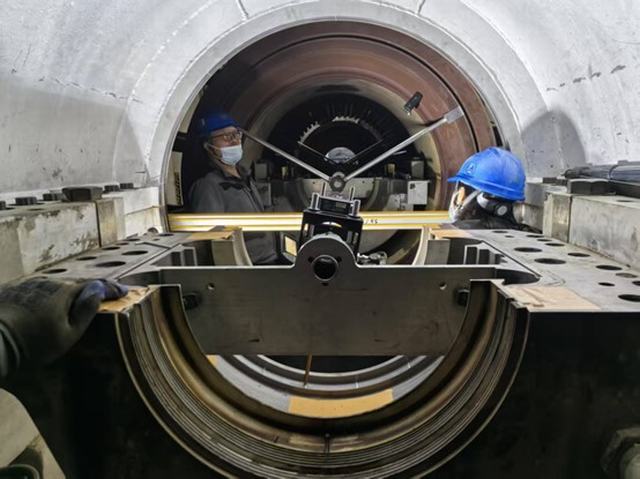

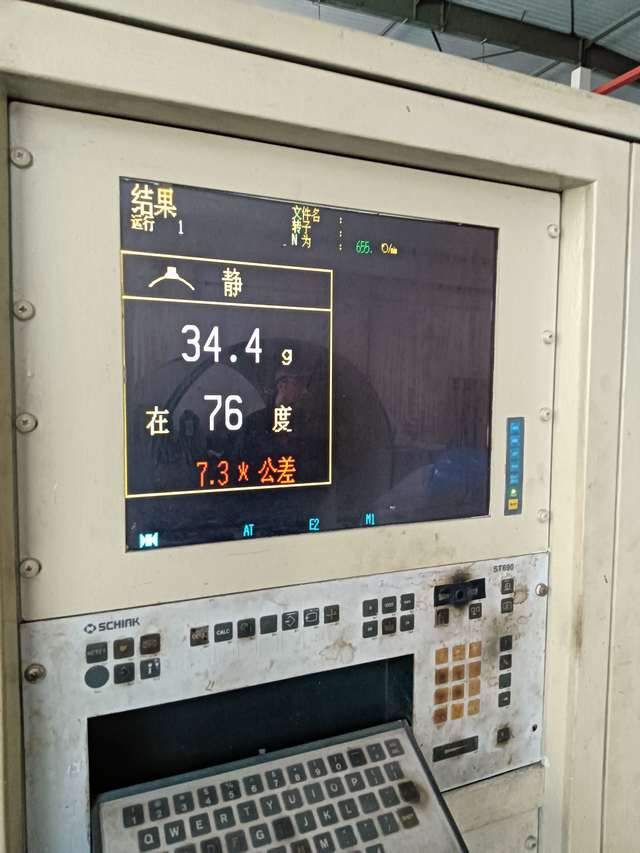

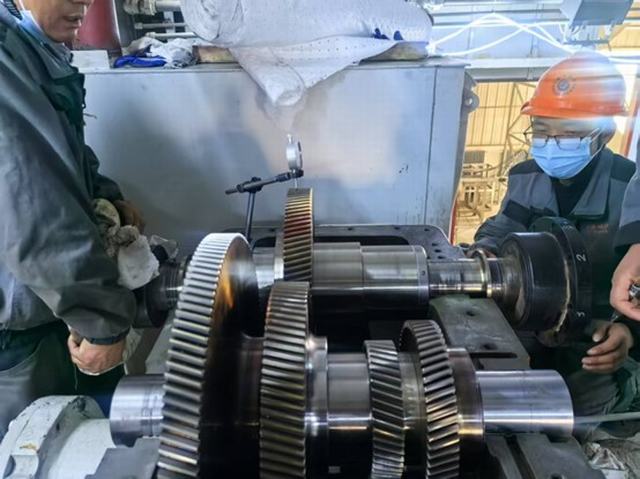

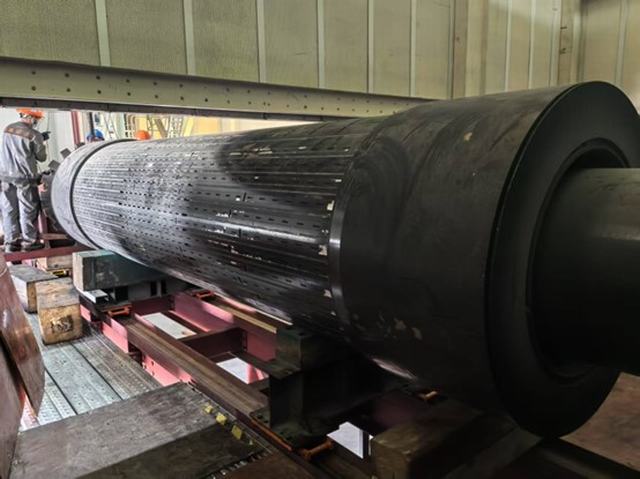

    • 汽轮机系统维修:汽轮机转子因单体尺寸超出厂房门洞,无法直接运输,项目团队结合实际制定最优转运方案,降低设备出厂风险。转子返厂后更换全部动叶片,同时完成冷凝器铜管更换为不锈钢管、汽封加热器更新及多项系统优化改造。
    • 环保性能提升:在满足发电功能的基础上,全面应用DLN低氮燃烧技术,降低排放指标,支撑青海电网绿色发展要求。
    面对高寒缺氧、施工窗口短暂、备件采购周期长等困难,项目团队精准施策、科学统筹,先后按期完成“首台点火并网”“两机组转子回装”“168小时试运行”等关键里程碑,工程质量与进度双达标。现场施工组织井然有序,安全管控落实到位,展现出南港动力在燃机与汽机领域三十年沉淀的专业实力。
    此次格尔木电站重启工程不仅是一次大型能源基础设施的恢复,更是一次对企业综合工程管理与技术能力的全面检验。项目的顺利交付为区域电网安全稳定运行提供有力保障,也为青海油田新能源与传统能源协同发展奠定坚实基础。
    未来,格尔木燃机电站将主要承担电网调峰任务,确保青海油田新能源与常规能源的稳定。南京南港动力工程有限公司也将继续为该项目提供设备维保、备件供应、系统优化与持续技术服务支持。
    此次项目不仅是一次设备重启,更是一次技术能力的全面验证。南港动力凭借精细化管理与工程执行力,再次在西部高原能源建设中留下浓墨重彩的一笔。
