青海油田格尔木2#燃机大修和DLN系统改造项目圆满完成
作者:张鑫鑫 来源:南港动力440

    在祖国的广袤大地上,不同的地域有着各自独特的魅力与挑战。当来自平原江苏的南京南港动力设备安装有限公司员工们踏上高原明珠格尔木的土地,一场充满勇气与拼搏的施工之旅就此展开。
    格尔木,地处高原,拥有壮丽的自然风光,却也因其高海拔带来了严峻的施工条件。南京南港动力的员工们背井离乡,怀揣着对家庭和工作的使命,毅然来到这片陌生的土地。
    初到格尔木,稀薄的空气让我们呼吸急促,强烈的紫外线晒伤了我们原本细腻的皮肤,干燥空气让人流鼻血成为常态,昼夜巨大的温差更是给我们的生活和工作带来诸多不便。然而,这些来自南京的勇士们没有丝毫退缩。他们迅速调整状态,适应高原环境,以顽强的毅力投入到燃机检修及改造当中。

格尔木气象条件

 项目

 单位

 数据

平均气温

℃

5.1

最大日温差

℃

30.6

极端最高气温

℃

35.5

极端最低气温

℃

-33.6

最热月平均气温

℃

17.7

最冷月平均气温

℃

-10.1

平均绝对湿度

hPa

3.2

最大绝对湿度

hPa

15.3

最小绝对湿度

hPa

0

平均相对湿度

%

32

最小相对湿度

%

0

年平均降水量

Mm

42.8

最大积雪深度

Cm

10

平均沙暴能见度

M

400~800

最小沙暴能见度

M

200

平均气压

hPa

724.7



    格尔木300MW级燃机电站是青海省“十五”计划电源建设重点项目之一,位于格尔木市昆仑经济技术开发区内,电站用地8.6公顷,距市中心7公里。电站机组为两套“一拖一”的PG9171E型燃气轮机发电机组,总装机容量300MW,原设计年利用5500小时,年发电能力约16.5亿KWh,年耗天然气3.33亿M³,度电气耗为0.222M³/KWh,发电送出采用同塔双回110KV电压等级线路接入格尔木变与330KV电网联接。
    该电站由黄河上游水电公司于2007年建成投运,2010年青海油田接收运营,2014年停运,截至目前停运10年。1#燃机累计运行3.2万小时,2#燃机累计运行3.4万小时。
    本次项目青海油田格尔木燃机电站重启及配套新能源项目(燃机电站重启部分)2台(套)PG9171E型燃机本体及附属系统设备扩大性大修及DLN改造,主要包括:

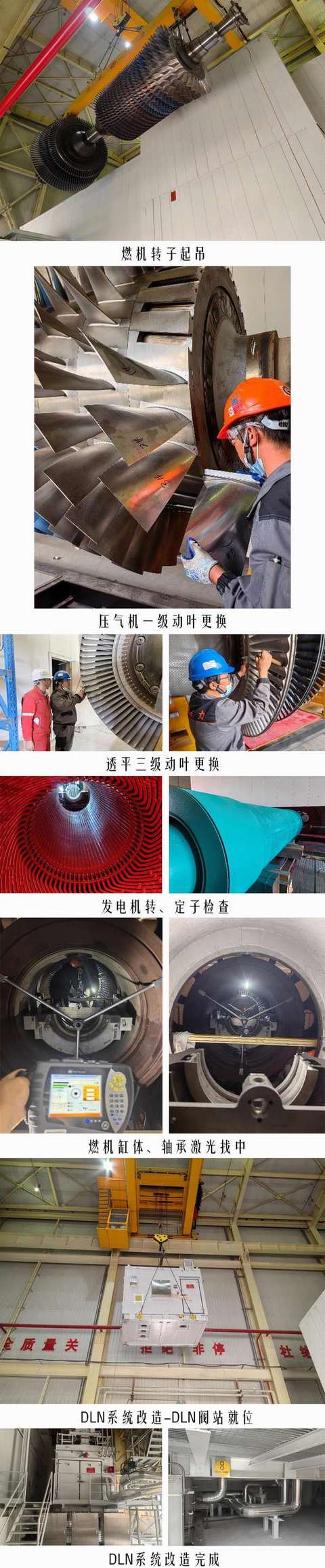

    DLN燃烧系统改造(含IBH进气加热系统),压气机转子检修(包含一级动、静叶片更换),透平转子检修(包含三级动叶更换),IGV叶片和EGV叶片探伤检查和维修,进气系统膨胀节和滤芯更换,轴承瓦更换和维修,发电机系统的检修,控制系统(配套控制系统需升级到Mark VIe)更新升级,发电机保护更换,辅助齿轮箱、启动装置、润滑油系统、液压油系统、冷却密封空气系统、CO2消防系统、顶轴油系统、水洗系统检查维修等所有燃机主设备及辅助设备检维修工作。
    青海油田格尔木2#燃机大修及DLN改造工作于2024年09月10日完成,2024年09月14日一次点火成功并直接定速成功,2024年09月25日22点14分32秒一次并网成功。至此2#燃气轮机大修及DLN改造项目圆满完成。










    照片提供:张鑫鑫



关键词:青海格尔木 大修
